电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

光缆割接方案

光缆割接方案_第1页
1/11
光缆割接方案_第2页
2/11
光缆割接方案_第3页
3/11

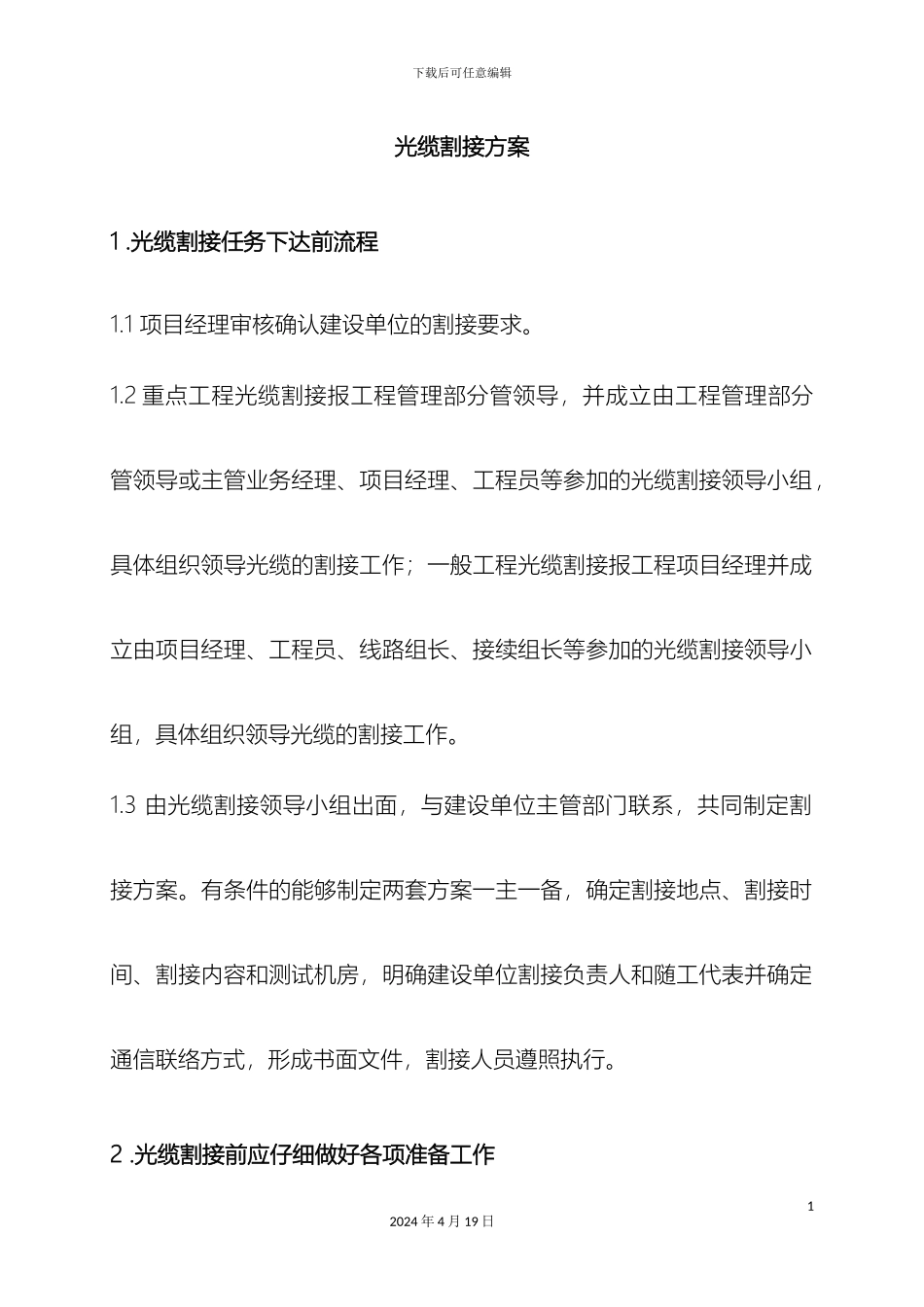

下载后可任意编辑光缆割接方案12024 年 4 月 19 日下载后可任意编辑光缆割接方案1 .光缆割接任务下达前流程1.1 项目经理审核确认建设单位的割接要求。1.2 重点工程光缆割接报工程管理部分管领导,并成立由工程管理部分管领导或主管业务经理、项目经理、工程员等参加的光缆割接领导小组,具体组织领导光缆的割接工作;一般工程光缆割接报工程项目经理并成立由项目经理、工程员、线路组长、接续组长等参加的光缆割接领导小组,具体组织领导光缆的割接工作。1.3 由光缆割接领导小组出面,与建设单位主管部门联系,共同制定割接方案。有条件的能够制定两套方案一主一备,确定割接地点、割接时间、割接内容和测试机房,明确建设单位割接负责人和随工代表并确定通信联络方式,形成书面文件,割接人员遵照执行。2 .光缆割接前应仔细做好各项准备工作12024 年 4 月 19 日下载后可任意编辑2.1 组织割接指挥班子,项目经理为割接组长,设线路小组和接续小组。割接点必须由割接组长现场指挥,割接组长必须提前安排线路小组在割接点复核被割接光缆的型号、芯数、管孔位置等详细情况;安排接续小组在割接点和机房复核光纤纤序,做到万无一失。2.2 建立、健全通信联络系统,确保割接点和机房的联系畅通。2.3 配置合格、适用的检测仪表、接续设备以及其它辅助设备,根据不同程式的光缆、光缆接头盒,配备不同型号的专用工具,路障、警示牌等应带齐备足,以确保安全使用;备足光缆接续的材料和辅助材料,以确保割接工作顺利完成。每个割接点车辆、仪表、工具等用具配置表: 序号用具名称单位数量备注1车辆辆12熔接机台1 3ODTR台1 4光源、光功率套1 5发电机台1 6照明设备套2 7防兩设施套1含帐篷、兩具等22024 年 4 月 19 日下载后可任意编辑2.4 割接前施工单位对光交箱里需要割接的光缆去向做了细致地排查并做标示。2.5 技术交底:施工单位领导对各割接组主接人员、测试人员提出具体技术、安全要求;施工队分发、检查各组割接材料、工器具、3 米裸尾纤(光缆分叉续接时使用)等。3.注意事项:1. 请所有的割接人员注意自身安全,并带好相应的劳护用品;2.割接人员提前一天上岗, 明确分工, 熟悉设备、测试使用的仪表,掌握操作步骤和操作要领 , 对工作场所进行防护 , 做到万无一失 。施工严格根据步骤进行 , 每项任务完成经确认方可进行下一项工作 。制定应急方案 , 应对突发事件。参加割接人员提前 1 ~3h 小时到达...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

光缆割接方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
