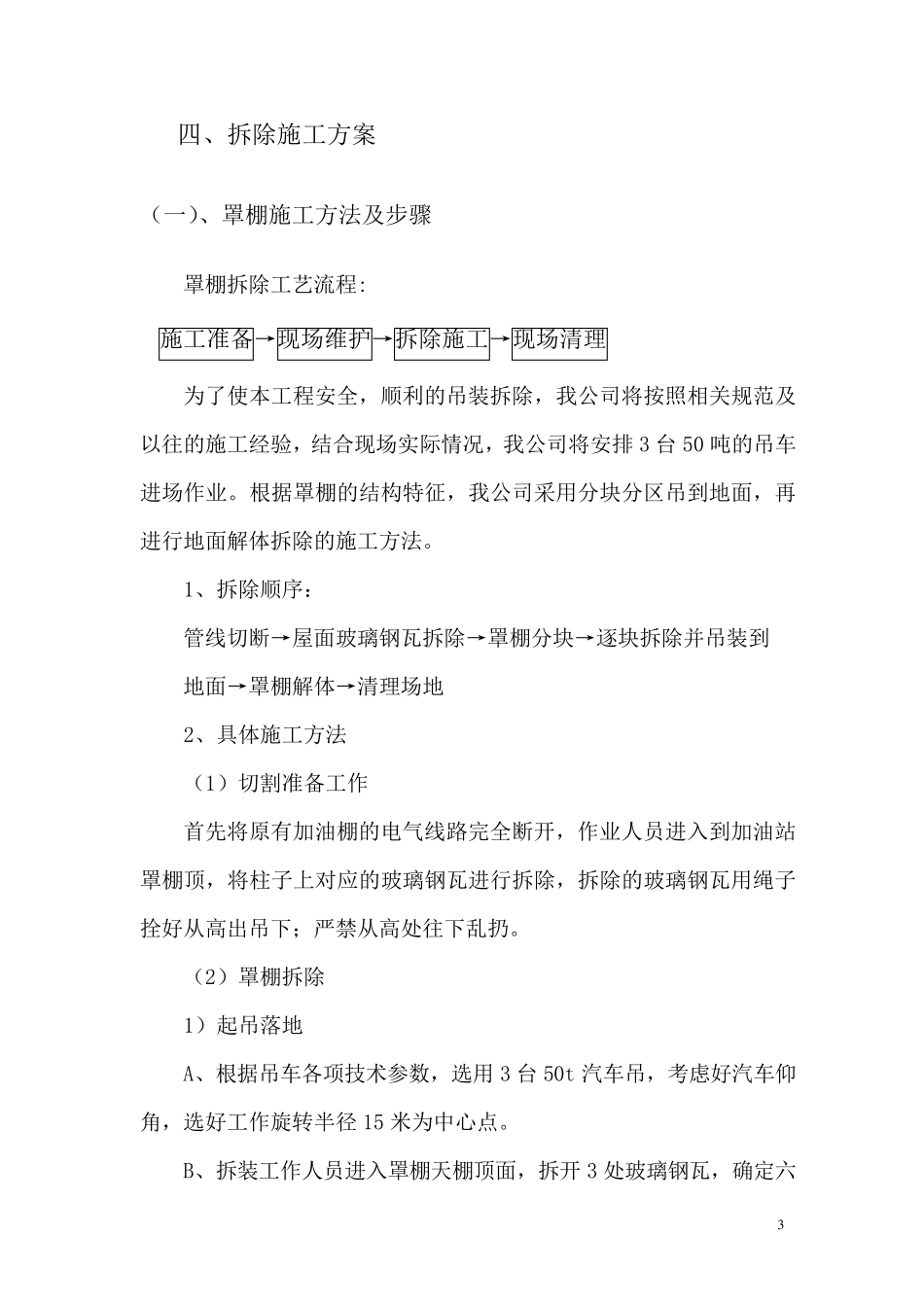

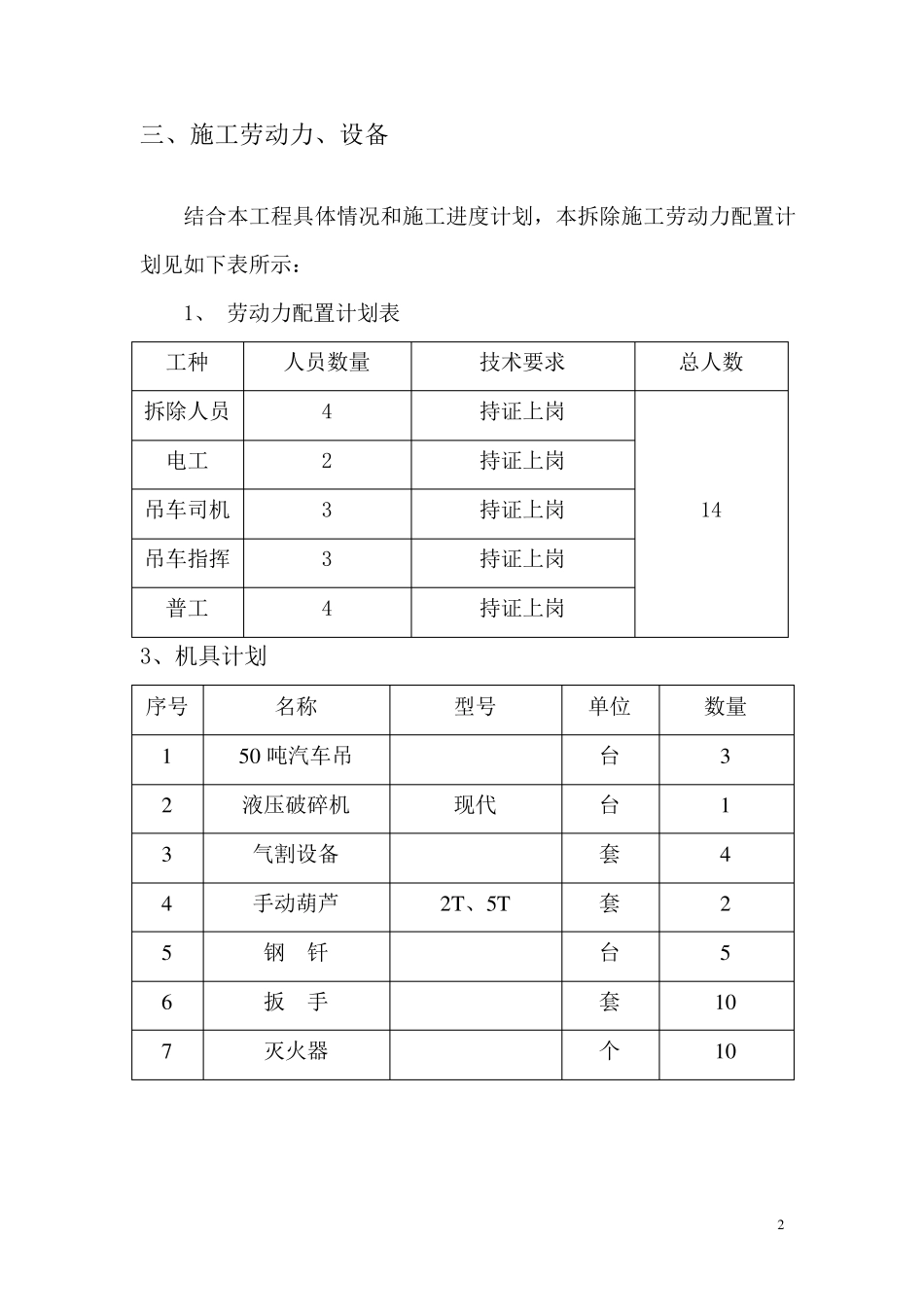

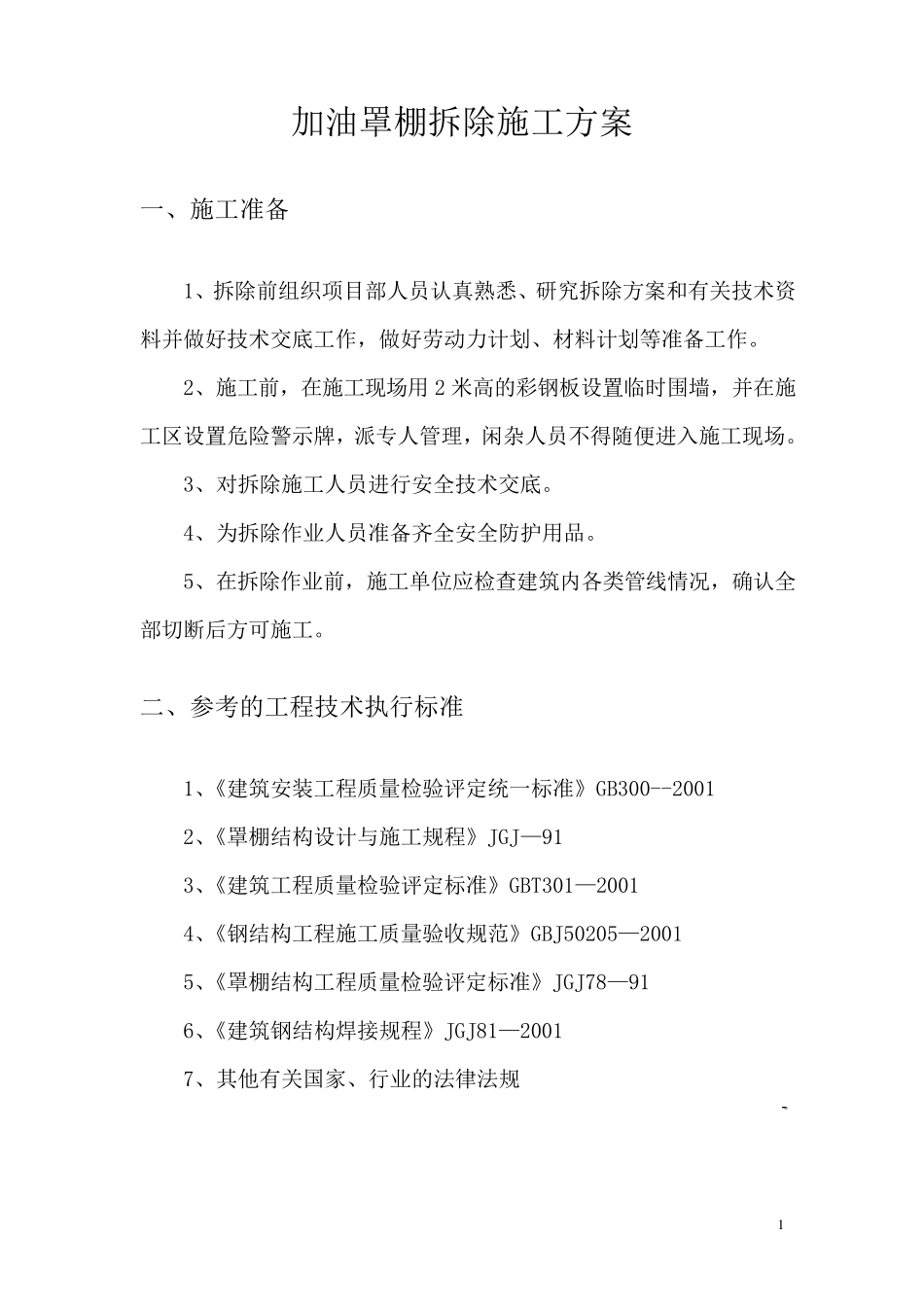

1 加 油 罩 棚 拆 除 施 工 方 案 一 、 施 工 准 备 1、 拆 除 前 组 织 项 目 部 人 员 认 真 熟 悉 、 研 究 拆 除 方 案 和 有 关 技 术 资料 并 做 好 技 术 交 底 工 作 , 做 好 劳 动 力 计 划 、 材 料 计 划 等 准 备 工 作 。 2、 施 工 前 , 在 施 工 现 场 用 2 米 高 的 彩 钢 板 设 置 临 时 围 墙 , 并 在 施工 区 设 置 危 险 警 示 牌 , 派 专 人 管 理 , 闲 杂 人 员 不 得 随 便 进 入 施 工 现 场 。 3、 对 拆 除 施 工 人 员 进 行 安 全 技 术 交 底 。 4、 为 拆 除 作 业 人 员 准 备 齐 全 安 全 防 护 用 品 。 5、 在 拆 除 作 业 前 , 施 工 单 位 应 检 查 建 筑 内 各 类 管 线 情 况 , 确 认 全部 切 断 后 方 可 施 工 。 二 、 参 考 的 工 程 技 术 执 行 标 准 1、《 建 筑 安 装 工 程 质 量 检 验 评 定 统 一 标 准 》 GB300--2001 2、《 罩 棚 结 构设 计 与施 工 规程 》 JGJ—91 3、《 建 筑 工 程 质 量 检 验 评 定 标 准 》 GBT301—2001 4、《 钢 结 构工 程 施 工 质 量 验 收规范》 GBJ50205—2001 5、《 罩 棚 结 构工 程 质 量 检 验 评 定 标 准 》 JGJ78—91 6、《 建 筑 钢 结 构焊接规程 》 JGJ81—2001 7、 其他有 关 国家、 行 业 的 法律法规 2 三、施工劳动力、设备 结合本工程具体情况和施工进度计划,本拆除施工劳动力配置计划见如下表所示: 1、 劳动力配置计划表 工种 人员数量 技术要求 总人数 拆除人员 4 持证上岗 14 电工 2 持证上岗 吊车司机 3 持证上岗 吊车指挥 3 持证上岗 普工 4 持证上岗 3、机具计划 序号 名称 型号 单位 数量 1 50 吨汽车吊 台 3 2 液压破碎机 现代 台 1 3 气割设备 套 4 4 手动葫芦 2T、5T 套 2 5 钢 钎 台 5 6 扳 手 套 10 7 灭火器 个 10 3 四、拆除施工方案 (一)、罩棚施工方法及步骤 罩棚拆除工艺流程: 施工准备→现场维护→拆除施工→现场清理 为了使本工程安全,顺利的吊装拆除,我公司将按照相关规范及以往的施工经验,结合现场实际...
