宝汉高速PH-10 标 天然气管道动土施工方案 编制:游 敏 审核:鲁 平 批准:胡海波 中铁十一局集团第一工程有限公司宝汉高速 PH-10 合同段项目经理部 二〇一五年九月十六日 宝汉高速PH-10 标天然气管道动土方案 1
动土目的及内容 1
1 动土目的: 新修宝汉高速主线桥梁、路基、隧道施工 1
2 动土内容: 本次动土内容包括:新修梁场、施工便道与天然气留坝支线管道交叉,需修盖板涵和硬化保护

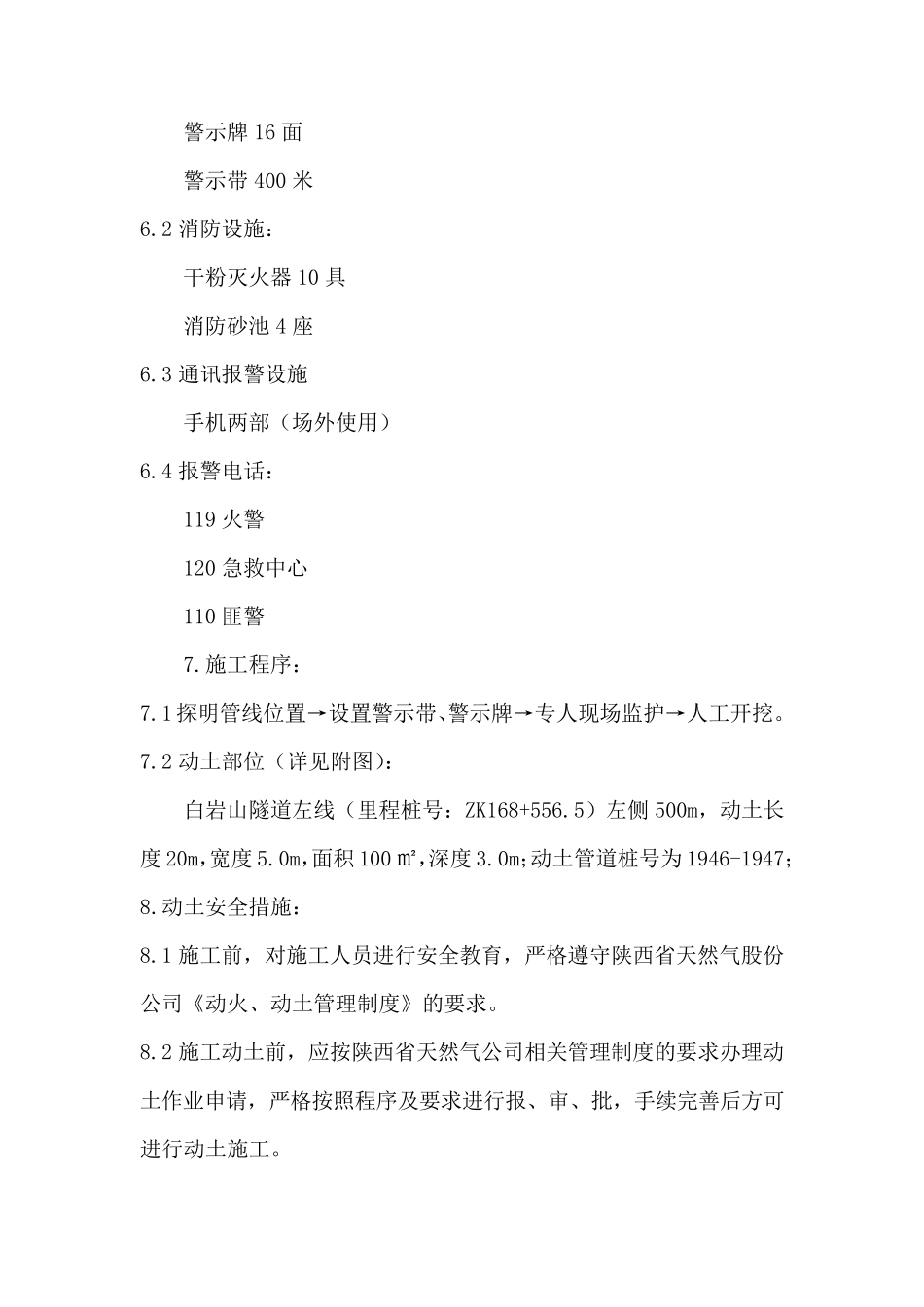

2.动土施工地点:留坝县武关驿镇、马道镇 3.动土时间,时限,级别,开挖方式: 动土时间:2015 年9 月16 日 动土时限:2016 年6 月1 日 动土级别:一级动土 动土使用机械:人工开挖 4.动土实施组织机构: 现场负责人:陈世海、施辉朝 技术负责人:胡海波 安全监护人:徐春青 5.动土工作量: 挖土方:300m³ 6.动土安全器 材 及材 料 : 6
1 安全标志 : 警示牌16 面 警示带400 米 6
2 消防设施: 干粉灭火器10 具 消防砂池4 座 6
3 通讯报警设施 手机两部(场外使用) 6
4 报警电话: 119 火警 120 急救中心 110 匪警 7
施工程序: 7
1 探明管线位置→设置警示带、警示牌→专人现场监护→人工开挖
2 动土部位(详见附图): 白岩山隧道左线(里程桩号:ZK168+556
5)左侧 500m,动土长度 20m,宽度 5
0m,面积 100 ㎡,深度 3
0m;动土管道桩号为 1946-1947; 8
动土安全措施: 8
1 施工前,对施工人员进行安全教育,严格遵守陕西省天然气股份公司《动火、动土管理制度》的要求
2 施工动土前,应按陕西省天然气公司相关管理制度的要求办理动土作业申请,严格按照程序及要求进行报、审、批,手续完善后方可进行动土施工
3 进入施工区施工人员应佩戴有效证件、安全帽、穿绝缘鞋,
