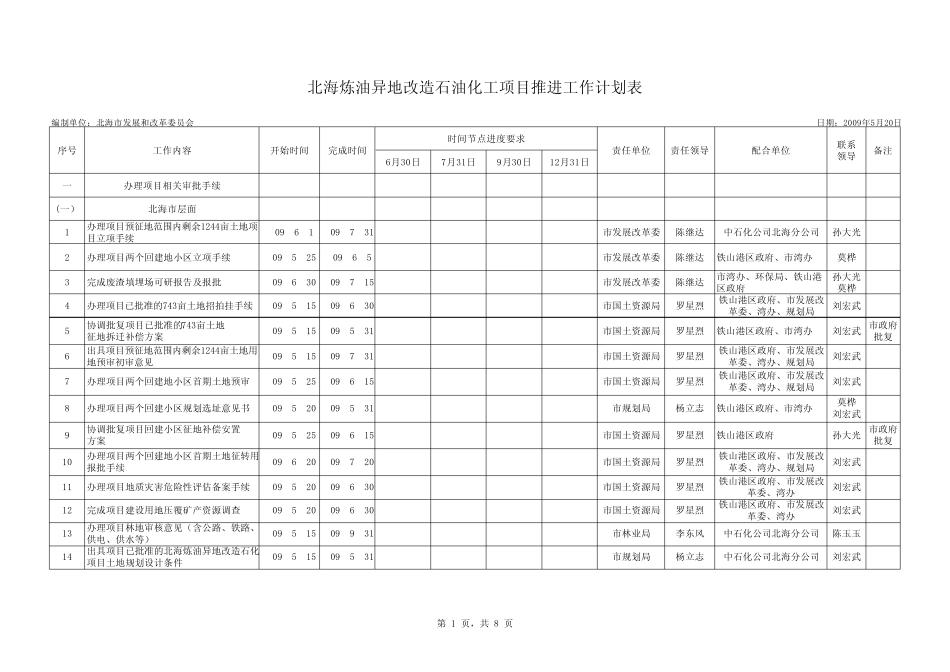

6月30日7月31日9月30日12月31日一办理项目相关审批手续(一)北海市层面1办理项目预征地范围内剩余1244亩土地项目立项手续09
31市发展改革委陈继达中石化公司北海分公司孙大光2办理项目两个回建地小区立项手续09
5市发展改革委陈继达铁山港区政府、市湾办莫桦3完成废渣填埋场可研报告及报批09
15市发展改革委陈继达市湾办、环保局、铁山港区政府孙大光莫桦4办理项目已批准的743亩土地招拍挂手续09
30市国土资源局罗星烈铁山港区政府、市发展改革委、湾办、规划局刘宏武5协调批复项目已批准的743亩土地征地拆迁补偿方案09
31市国土资源局罗星烈铁山港区政府、市湾办刘宏武市政府批复6出具项目预征地范围内剩余1244亩土地用地预审初审意见09
31市国土资源局罗星烈铁山港区政府、市发展改革委、湾办、规划局刘宏武7办理项目两个回建地小区首期土地预审09
15市国土资源局罗星烈铁山港区政府、市发展改革委、湾办、规划局刘宏武8办理项目两个回建小区规划选址意见书09
31市规划局杨立志铁山港区政府、市湾办莫桦刘宏武9协调批复项目回建小区征地补偿安置方案09
15市国土资源局罗星烈铁山港区政府孙大光市政府批复10办理项目两个回建地小区首期土地征转用报批手续09
20市国土资源局罗星烈铁山港区政府、市发展改革委、湾办、规划局刘宏武11办理项目地质灾害危险性评估备案手续09
30市国土资源局罗星烈铁山港区政府、市发展改革委、湾办刘宏武12完成项目建设用地压覆矿产资源调查 09
30市国土资源局罗星烈铁山港区政府、市发展改革委、湾办刘宏武13办理项目林地审核意见(含公路、铁路、
