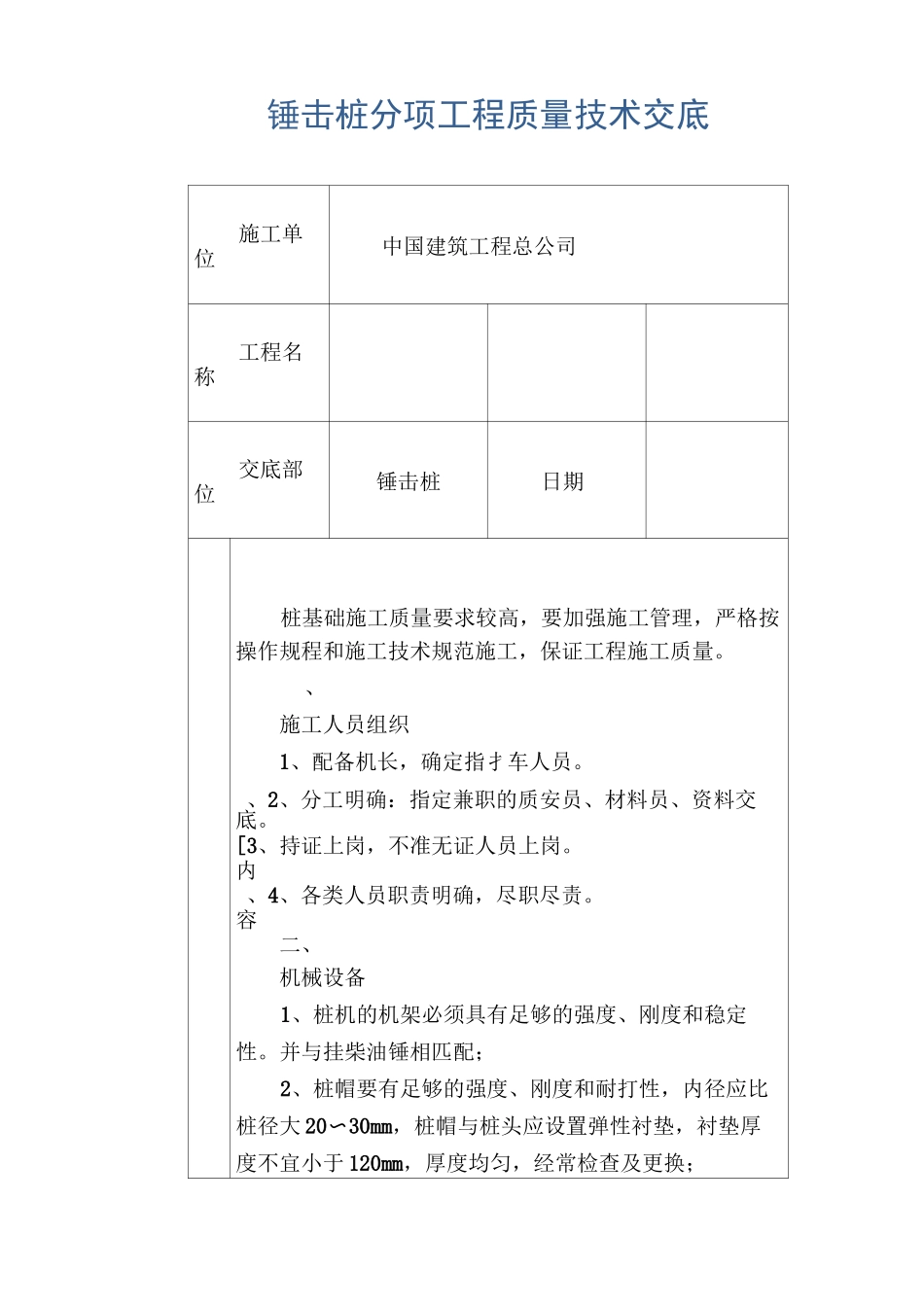

锤击桩分项工程质量技术交底施工单位中国建筑工程总公司工程名称交底部位锤击桩日期桩基础施工质量要求较高,要加强施工管理,严格按操作规程和施工技术规范施工,保证工程施工质量
、施工人员组织1、配备机长,确定指扌车人员
、2、分工明确:指定兼职的质安员、材料员、资料交底
[3、持证上岗,不准无证人员上岗
内、4、各类人员职责明确,尽职尽责
容二、机械设备1、桩机的机架必须具有足够的强度、刚度和稳定性

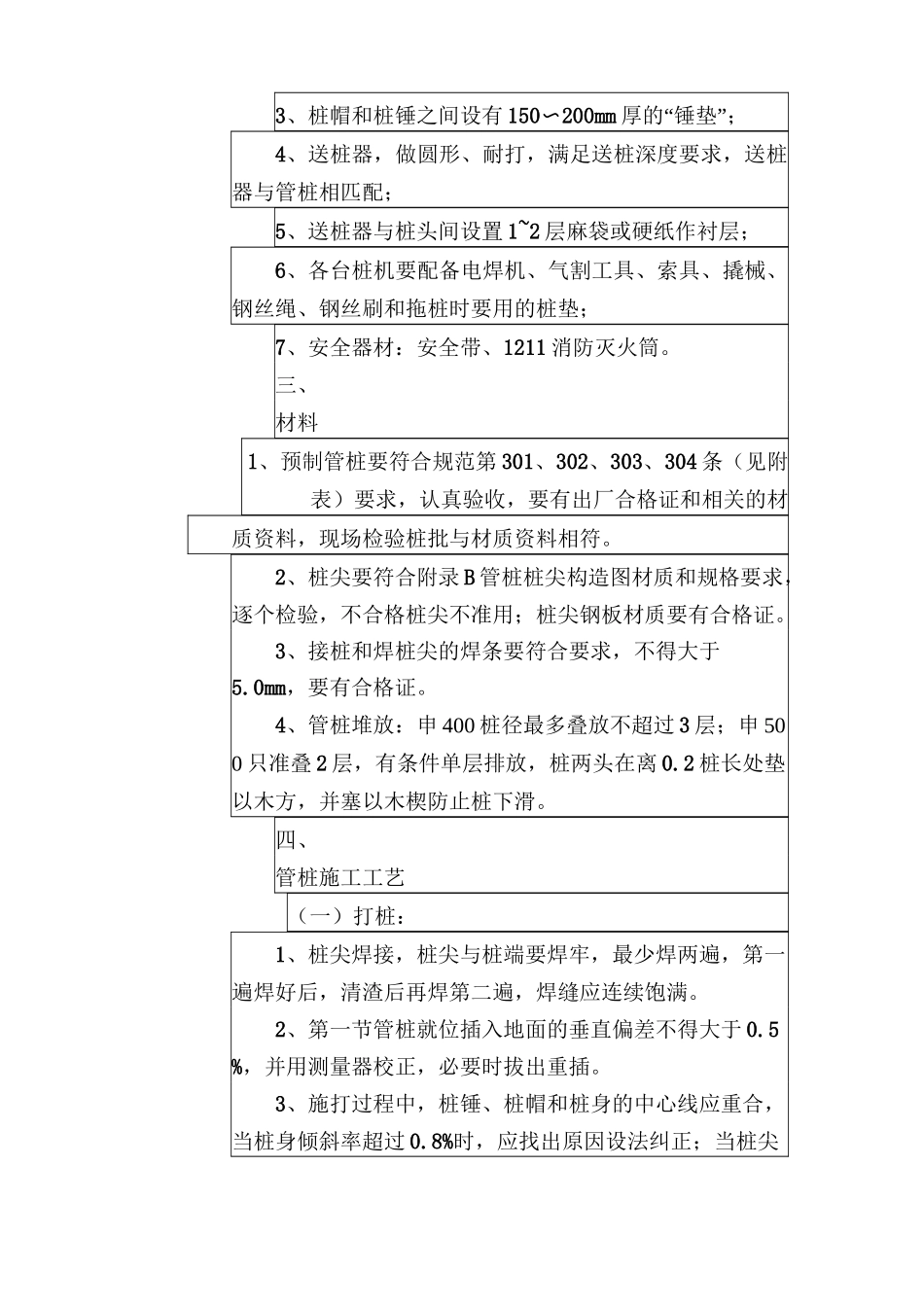

并与挂柴油锤相匹配;2、桩帽要有足够的强度、刚度和耐打性,内径应比桩径大 20〜30mm,桩帽与桩头应设置弹性衬垫,衬垫厚度不宜小于 120mm,厚度均匀,经常检查及更换;3、桩帽和桩锤之间设有 150〜200mm 厚的“锤垫”;4、送桩器,做圆形、耐打,满足送桩深度要求,送桩器与管桩相匹配;5、送桩器与桩头间设置 1~2 层麻袋或硬纸作衬层;6、各台桩机要配备电焊机、气割工具、索具、撬械、钢丝绳、钢丝刷和拖桩时要用的桩垫;7、安全器材:安全带、1211 消防灭火筒
三、材料1、预制管桩要符合规范第 301、302、303、304 条(见附表)要求,认真验收,要有出厂合格证和相关的材质资料,现场检验桩批与材质资料相符
2、桩尖要符合附录 B 管桩桩尖构造图材质和规格要求,逐个检验,不合格桩尖不准用;桩尖钢板材质要有合格证
3、接桩和焊桩尖的焊条要符合要求,不得大于5
0mm,要有合格证
4、管桩堆放:申 400 桩径最多叠放不超过 3 层;申 500 只准叠 2 层,有条件单层排放,桩两头在离 0
2 桩长处垫以木方,并塞以木楔防止桩下滑

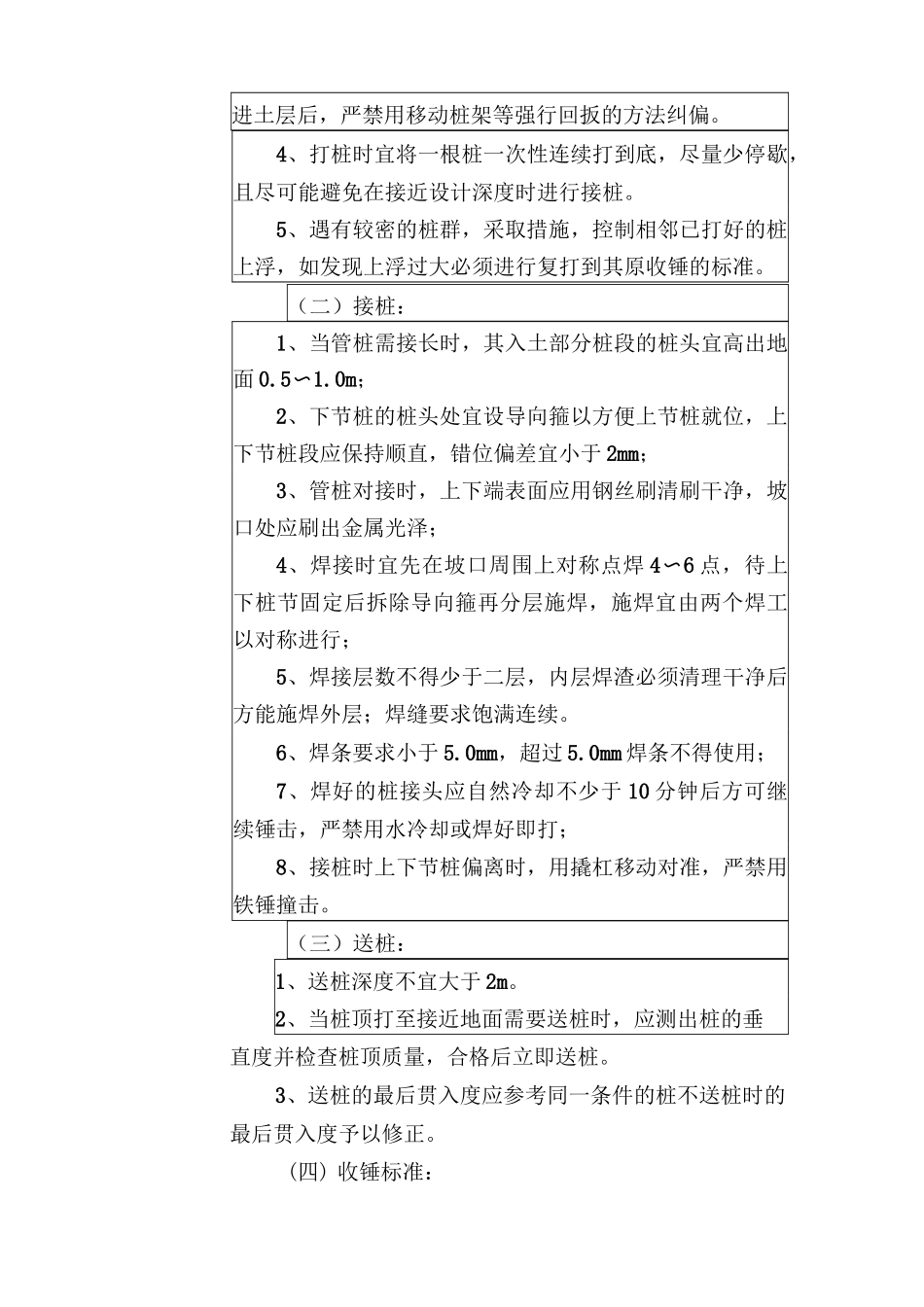

四、管桩施工工艺(一)打桩:1、桩尖焊接,桩尖与桩端要焊牢,最少焊两遍,第一遍焊好后,清渣后再焊第二遍,焊缝应连续饱满
2、第一节管桩就位插入地面的垂直偏差不得大于 0
5%,并用测量器校正,必要时拔出重插
3、施打过程中,桩锤、桩帽和桩身的中心线
