工部_、工程概况********X 程位于成都市
总建筑面积 256000 平方米,其中地下建筑面积为 56000 平方米,地上建筑面积为 200000 平方米,地下为 4 层,高度为 24 米,3、4 号楼为住宅楼,分别 34 层和 38 层,建筑高度为 100 米
1、2 号楼为办公楼,1号楼 45 层,建筑高度为 152 米,2 号楼 40 层,高度 135 米
二、编制依据1、*****施工组织设计2、******施工图纸3、建筑施工安全检查标准4、建筑施工高处作业安全技术规范5、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2011)6、建筑施工手册7、钢结构设计规范(GB50017-2003)8、建筑结构荷载规范(GB50009-2001)根据施工现场情况,3、4 号楼在 14 层处搭设一道水平挑防护,外挑长度 4500
1、2 号楼在 17 层、33 层分别搭设一道水平挑防护,外挑长度 4500o1、材料准备搭设挑防护的主梁釆用① 48*3
0 钢管,长度 6 米
次梁采用 048*3
0 钢管,用扣件固定,钢丝绳釆用直径 14 的钢丝绳
次梁上铺设脚手板和密目网
主梁锚固采用预埋压环钢筋,直径 16 圆钢,没有预埋的部位采用 I】形螺栓加双螺帽固定,并垫一块 3 厚的钢板
所有材料必须有材质合格证明,钢管不得有裂纹及变形
材料进场必须经过监理单位验收合格后方可投入使用
2、机械准备使用的机械主要有塔机、施工电梯、钢筋弯曲机、截断机、扳手、力矩扳手、焊机等
3、人员准备架工进场后必须先进行安全教育,必须持证上岗,搭设过程中注意人员固定,不得随意更换
4、其他准备搭设前要做好预留预埋工作,尤其是钢管穿剪力墙的位置,要注意预留套筒的保护,防止钢管不能穿过

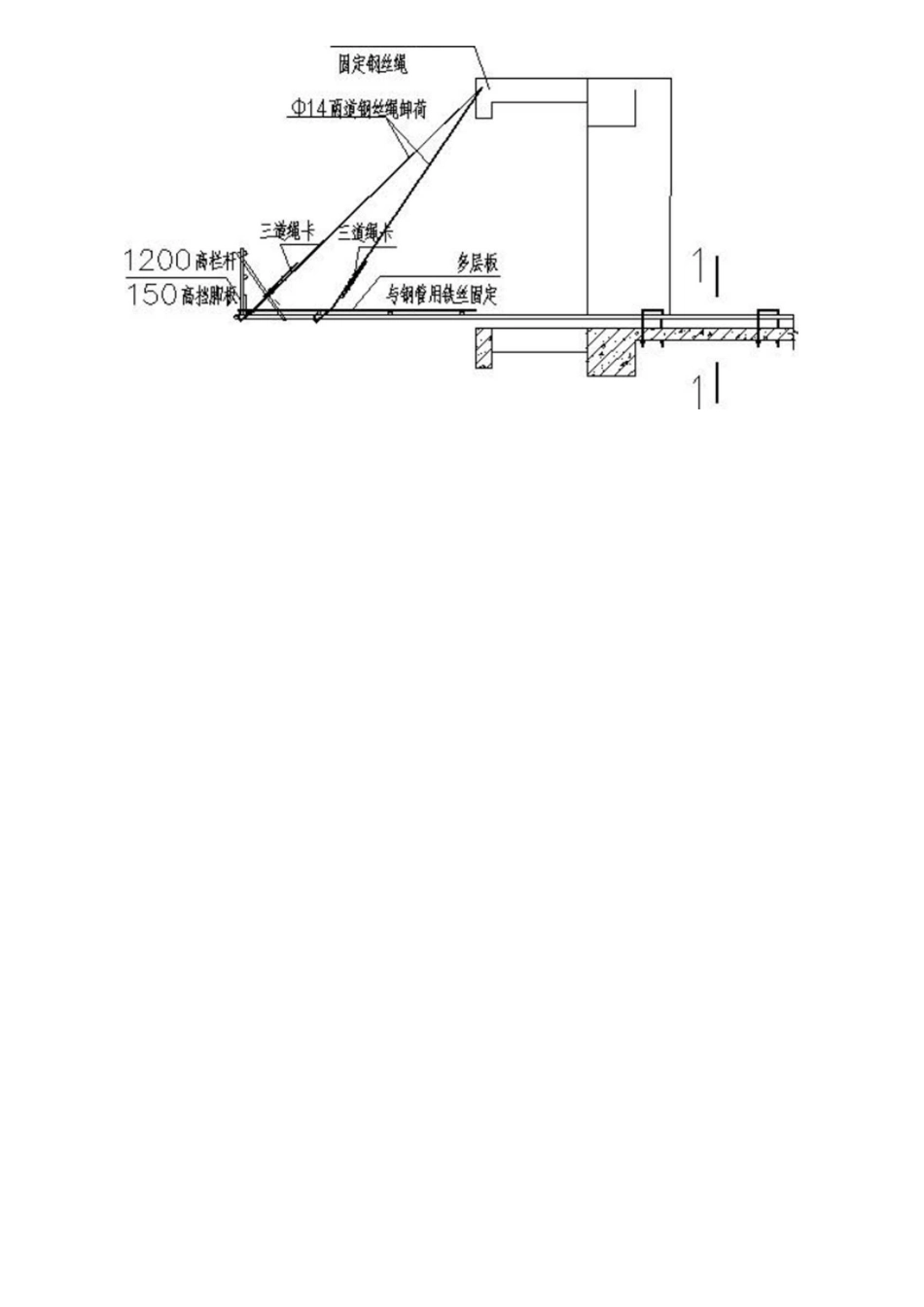

、悬挑硬防护做法1、悬挑做法利用 6111 的钢管从楼面悬挑出 4
5111,钢管通过卡环与主体结构的板
