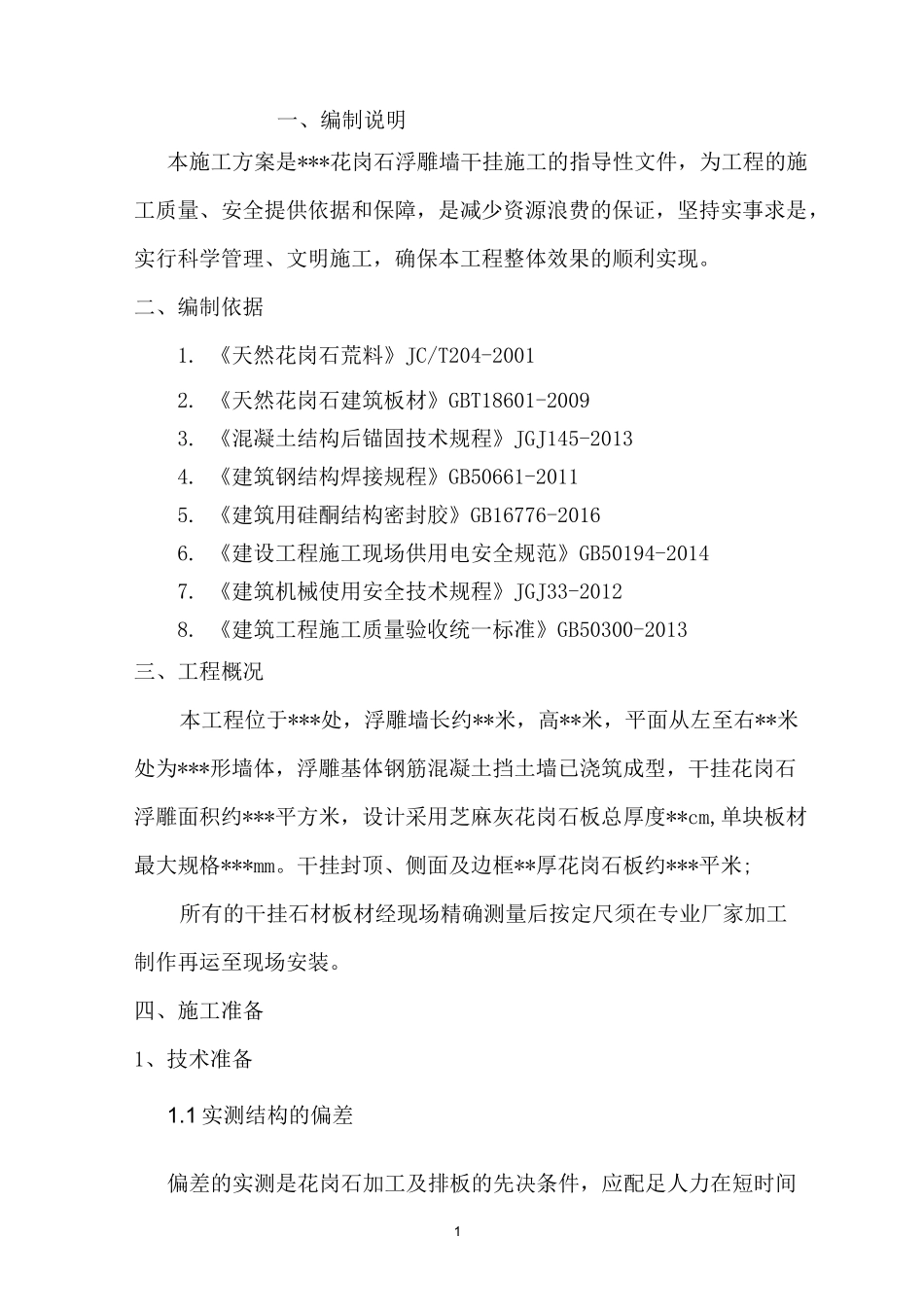

项目****干挂花岗石浮雕墙)施工方案编制人:审核人:审批人:编制单位:1一、编制说明本施工方案是***花岗石浮雕墙干挂施工的指导性文件,为工程的施工质量、安全提供依据和保障,是减少资源浪费的保证,坚持实事求是,实行科学管理、文明施工,确保本工程整体效果的顺利实现。二、编制依据1. 《天然花岗石荒料》JC/T204-20012. 《天然花岗石建筑板材》GBT18601-20093. 《混凝土结构后锚固技术规程》JGJ145-20134. 《建筑钢结构焊接规程》GB50661-20115. 《建筑用硅酮结构密封胶》GB16776-20166. 《建设工程施工现场供用电安全规范》GB50194-20147. 《建筑机械使用安全技术规程》JGJ33-20128. 《建筑工程施工质量验收统一标准》GB50300-2013三、工程概况本工程位于***处,浮雕墙长约**米,高**米,平面从左至右**米处为***形墙体,浮雕基体钢筋混凝土挡土墙已浇筑成型,干挂花岗石浮雕面积约***平方米,设计采用芝麻灰花岗石板总厚度**cm,单块板材最大规格***mm。干挂封顶、侧面及边框**厚花岗石板约***平米;所有的干挂石材板材经现场精确测量后按定尺须在专业厂家加工制作再运至现场安装。四、施工准备1、技术准备1.1 实测结构的偏差偏差的实测是花岗石加工及排板的先决条件,应配足人力在短时间2内完成并保证数据准确。1.2 图纸排板与向厂方交底排板过程中要密切与设计结合,向加工厂方交底前应请设计对图纸予以确认;向厂方交底要细,并办理签认手续。1.3 排板放线排板放线的依据是排板图,任何更改必须与二次设计人进行协商。2、材料采购进场2.1 钢材工程钢材采用优质碳素钢 Q235B,钢材的各项指标符合要求和国家实行有关标准的规定,不符合标准的钢材不能使用。钢材表面、焊接位置应进行防腐处理(镀锌或防锈漆)。基体锚板为 300*200*8 镀锌钢板,配 30*30*4 四方垫片 4-M12*160 化学锚栓,主龙骨及连接件 8#热镀锌槽钢,横龙骨为 L50*50*5 热镀锌角钢,50*5 不锈钢挂件配 M8*25 螺栓。2.2 石材检验外观及几何尺寸是否满足设计要求。材料到货后,上报其相关资料,由监理方验收。石材各项性能指是否符合设计要求及其规定,不符合要求的组件不能使用。对合格石材的进行妥善保管。材料堆放:(1)石材板块按安装编号顺序进行堆放在规定的场地。用透水材料在板块底部垫高 100mm 放置。堆放时要适当倾斜,以免石材倾覆。(2)严禁和具有腐烛性的材料混合一起。杜绝与酸、碱物质接触。(3)标明产品加工顺序编号,注意...
