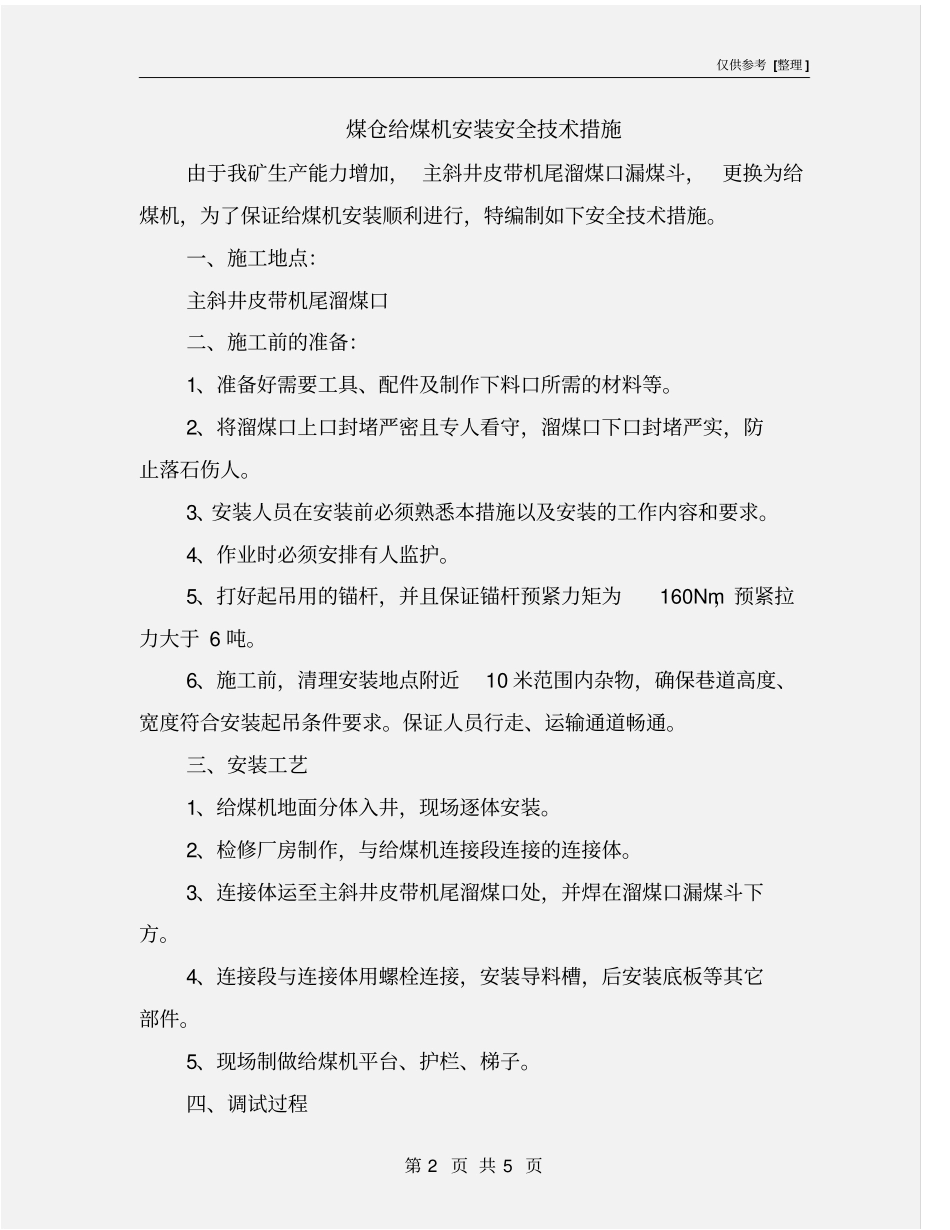

仅供参考 [整理 ] 第 1 页 共 5 页安全管理文书煤仓给煤机安装安全技术措施日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 5 页煤仓给煤机安装安全技术措施由于我矿生产能力增加, 主斜井皮带机尾溜煤口漏煤斗,更换为给煤机,为了保证给煤机安装顺利进行,特编制如下安全技术措施
一、施工地点:主斜井皮带机尾溜煤口二、施工前的准备:1、准备好需要工具、配件及制作下料口所需的材料等
2、将溜煤口上口封堵严密且专人看守,溜煤口下口封堵严实,防止落石伤人
3、安装人员在安装前必须熟悉本措施以及安装的工作内容和要求
4、作业时必须安排有人监护
5、打好起吊用的锚杆,并且保证锚杆预紧力矩为160Nm,预紧拉力大于 6 吨
6、施工前,清理安装地点附近10 米范围内杂物,确保巷道高度、宽度符合安装起吊条件要求
保证人员行走、运输通道畅通
三、安装工艺1、给煤机地面分体入井,现场逐体安装
2、检修厂房制作,与给煤机连接段连接的连接体
3、连接体运至主斜井皮带机尾溜煤口处,并焊在溜煤口漏煤斗下方
4、连接段与连接体用螺栓连接,安装导料槽,后安装底板等其它部件
5、现场制做给煤机平台、护栏、梯子

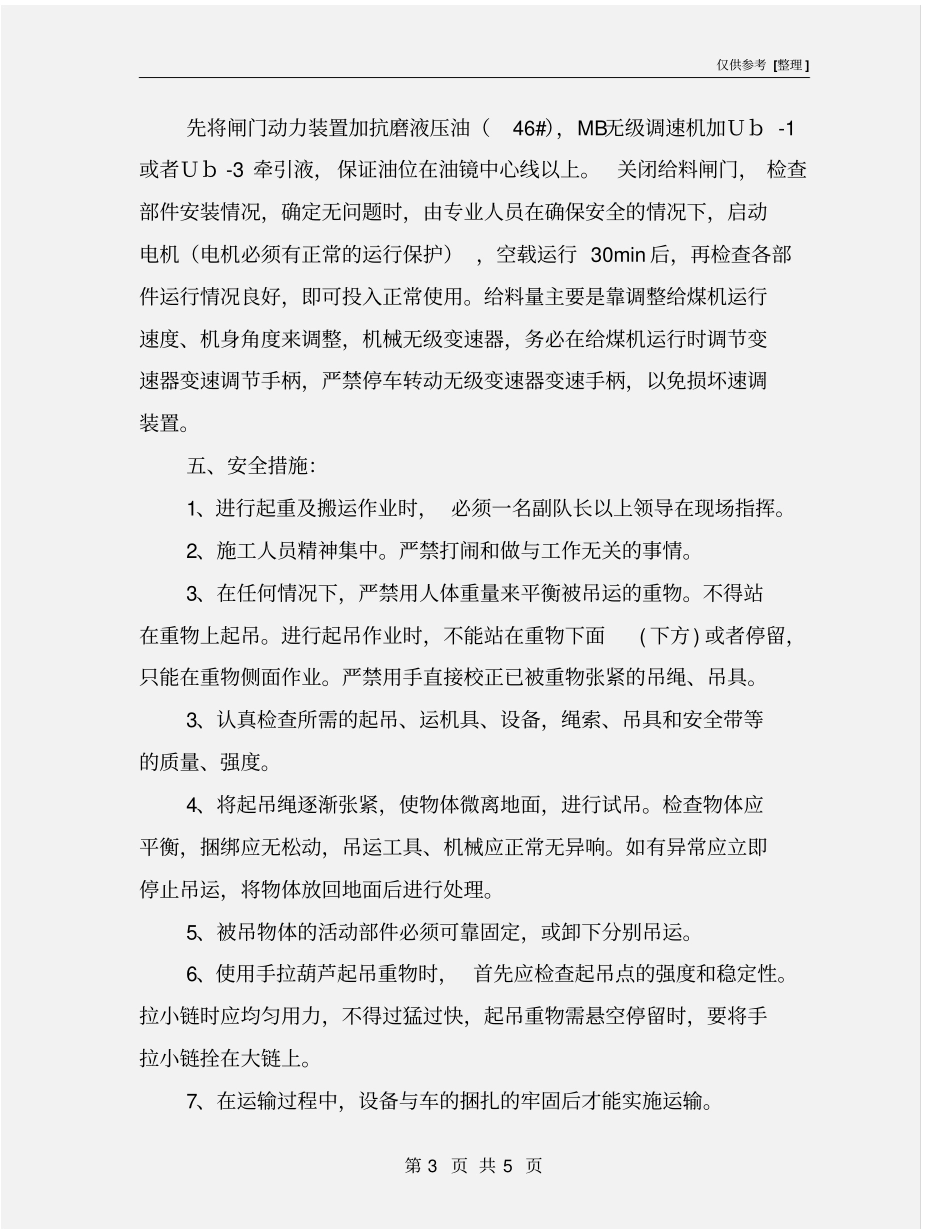

四、调试过程仅供参考 [整理 ] 第 3 页 共 5 页先将闸门动力装置加抗磨液压油(46#),MB无级调速机加Ub -1或者Ub -3 牵引液,保证油位在油镜中心线以上
关闭给料闸门, 检查部件安装情况,确定无问题时,由专业人员在确保安全的情况下,启动电机(电机必须有正常的运行保护) ,空载运行 30min 后,再检查各部件运行情况良好,即可投入正常使用
给料量主要是靠调整给煤机运行速度、机身角度来调整,机械无级变速器,务必在给煤机运行时调节变速器变速调节手柄,严禁停车转动无级变速器变速手柄,以免损坏速调装置
五、安全措施
