魏桥纺织股份有限公司(魏桥三电) 4×240t/h 锅炉脱硝工程省煤器安装施工方案审批:审核:编制:中节能六合天融环保科技有限公司魏桥三电项目经理部目录1
安装前的准备工作
省煤器安装的主要工作量
省煤器的安装步骤
施工防护及安全技术措施
焊接质量检测

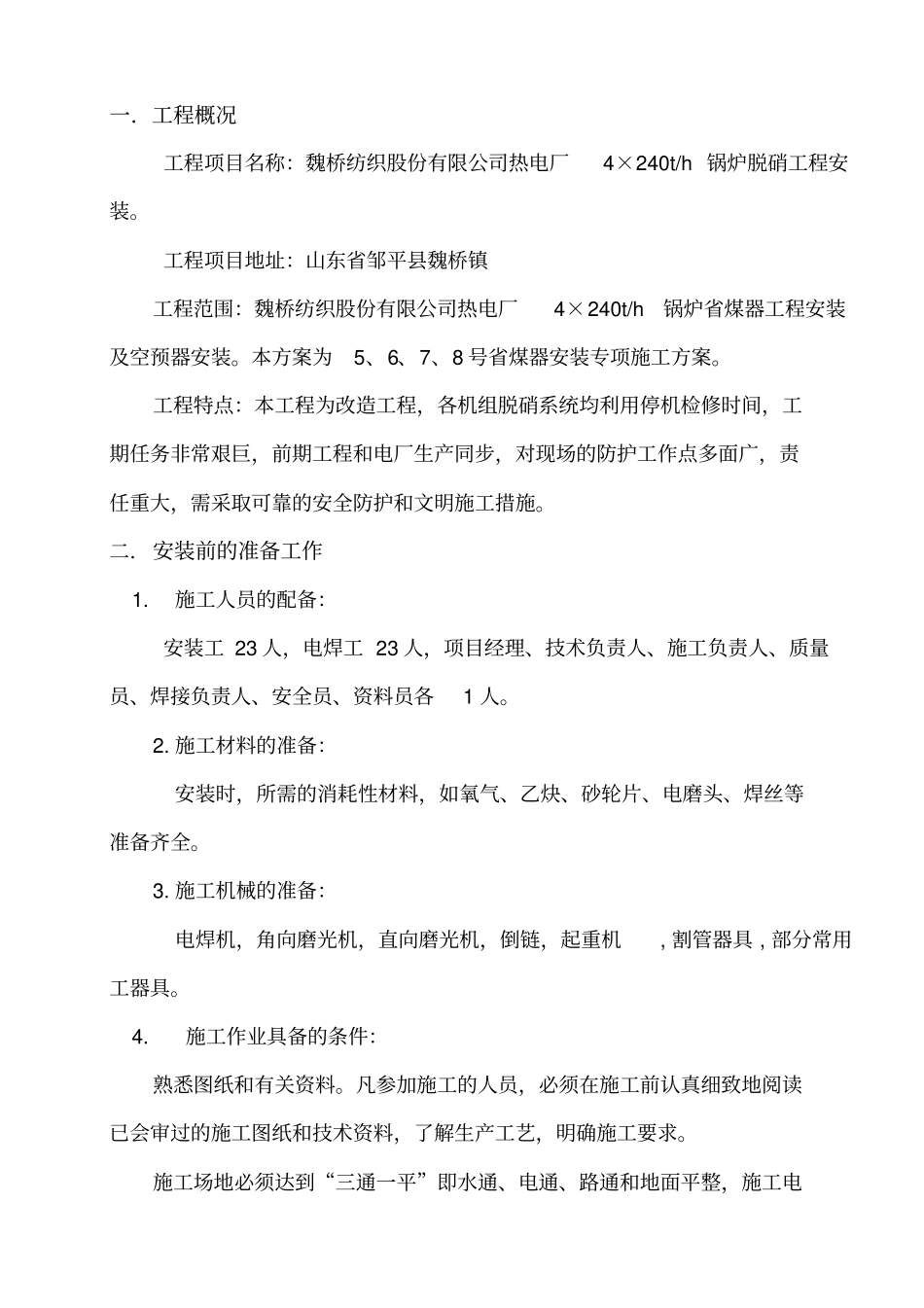

7一.工程概况工程项目名称:魏桥纺织股份有限公司热电厂4×240t/h 锅炉脱硝工程安装
工程项目地址:山东省邹平县魏桥镇工程范围:魏桥纺织股份有限公司热电厂4×240t/h锅炉省煤器工程安装及空预器安装
本方案为5、6、7、8 号省煤器安装专项施工方案
工程特点:本工程为改造工程,各机组脱硝系统均利用停机检修时间,工期任务非常艰巨,前期工程和电厂生产同步,对现场的防护工作点多面广,责任重大,需采取可靠的安全防护和文明施工措施
二.安装前的准备工作 1
施工人员的配备:安装工 23 人,电焊工 23 人,项目经理、技术负责人、施工负责人、质量员、焊接负责人、安全员、资料员各1 人
