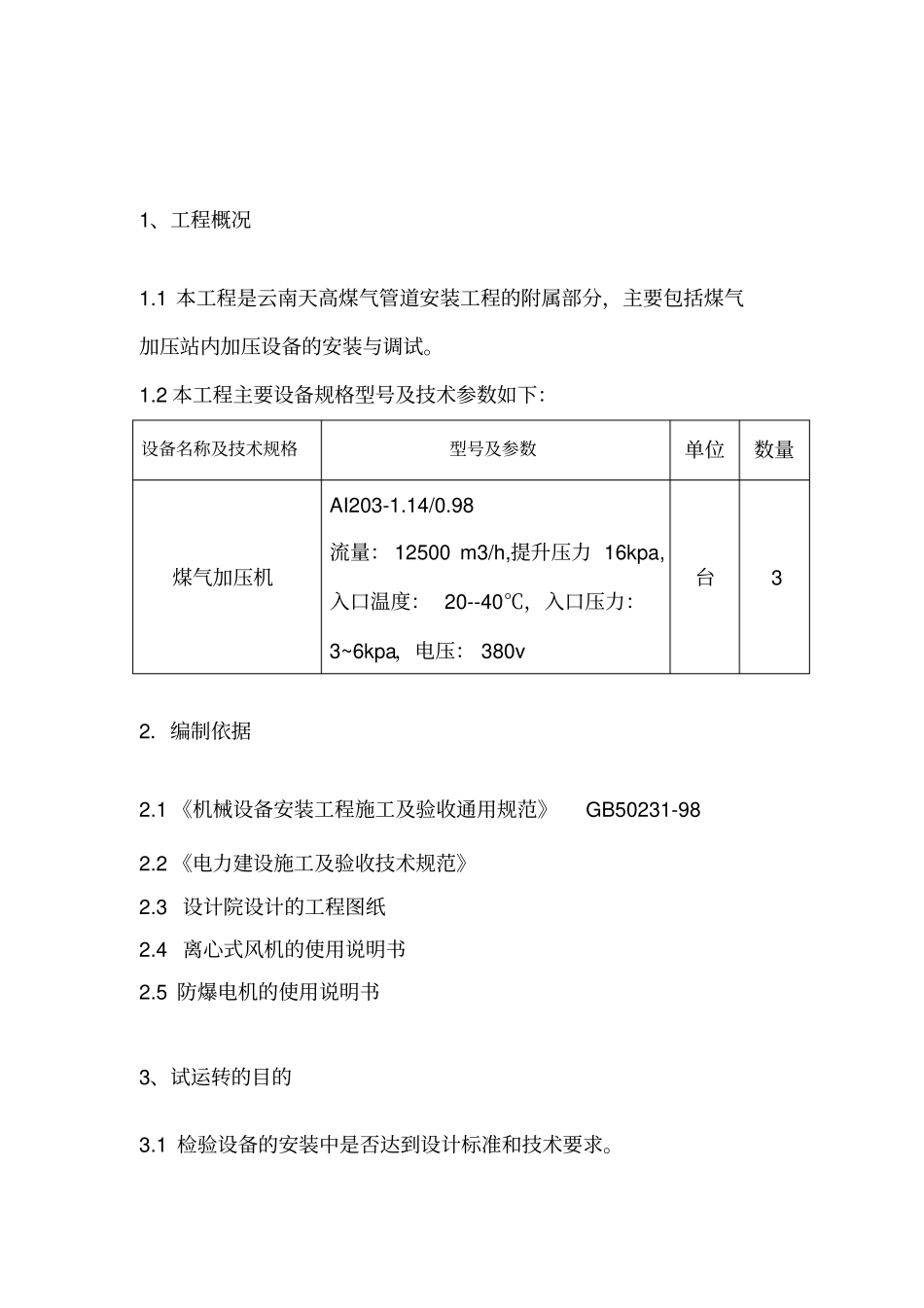

1、工程概况1
1 本工程是云南天高煤气管道安装工程的附属部分,主要包括煤气加压站内加压设备的安装与调试
2 本工程主要设备规格型号及技术参数如下:设备名称及技术规格型号及参数单位数量煤气加压机AI203-1
98流量: 12500 m3/h,提升压力 16kpa,入口温度: 20--40℃,入口压力:3~6kpa,电压: 380v 台3 2.编制依据2
1 《机械设备安装工程施工及验收通用规范》GB50231-98 2
2 《电力建设施工及验收技术规范》2
3 设计院设计的工程图纸2
4 离心式风机的使用说明书2
5 防爆电机的使用说明书3、试运转的目的3
1 检验设备的安装中是否达到设计标准和技术要求
2 检验设备各性能参数是否达到设计值

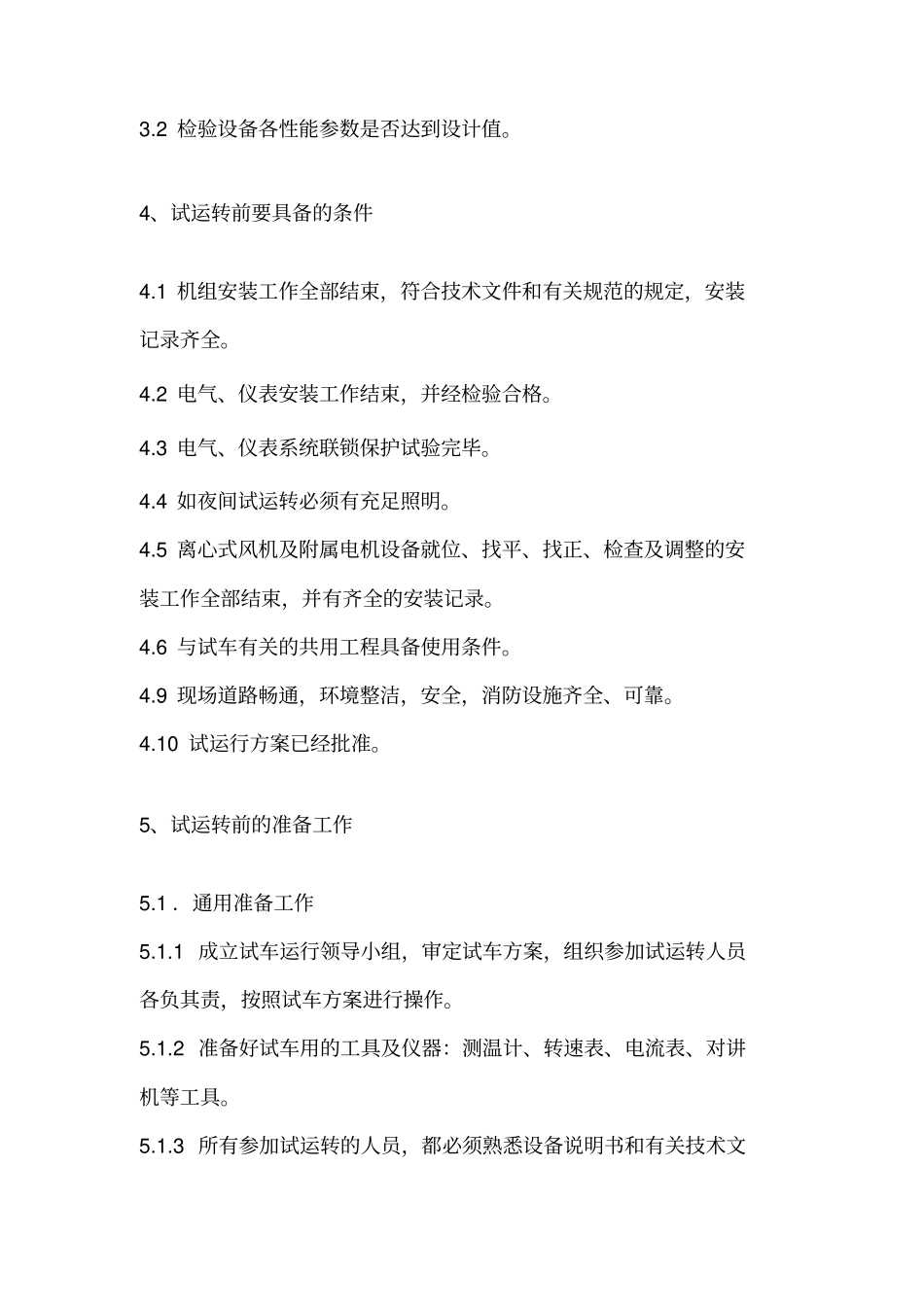

4、试运转前要具备的条件4
1 机组安装工作全部结束,符合技术文件和有关规范的规定,安装记录齐全
2 电气、仪表安装工作结束,并经检验合格
3 电气、仪表系统联锁保护试验完毕
4 如夜间试运转必须有充足照明
5 离心式风机及附属电机设备就位、找平、找正、检查及调整的安装工作全部结束,并有齐全的安装记录
6 与试车有关的共用工程具备使用条件
9 现场道路畅通,环境整洁,安全,消防设施齐全、可靠
10 试运行方案已经批准
5、试运转前的准备工作5
1 .通用准备工作5
1 成立试车运行领导小组,审定试车方案,组织参加试运转人员各负其责,按照试车方案进行操作
2 准备好试车用的工具及仪器:测温计、转速表、电流表、对讲机等工具
3 所有参加试运转的人员,都必须熟悉设备说明书和有关技术文件,了解设备的构造和性能,掌握其操作程序和安全守则
4 试运行前必须进行技术交底,以熟悉机组特性,明确运行规程和安全规程等

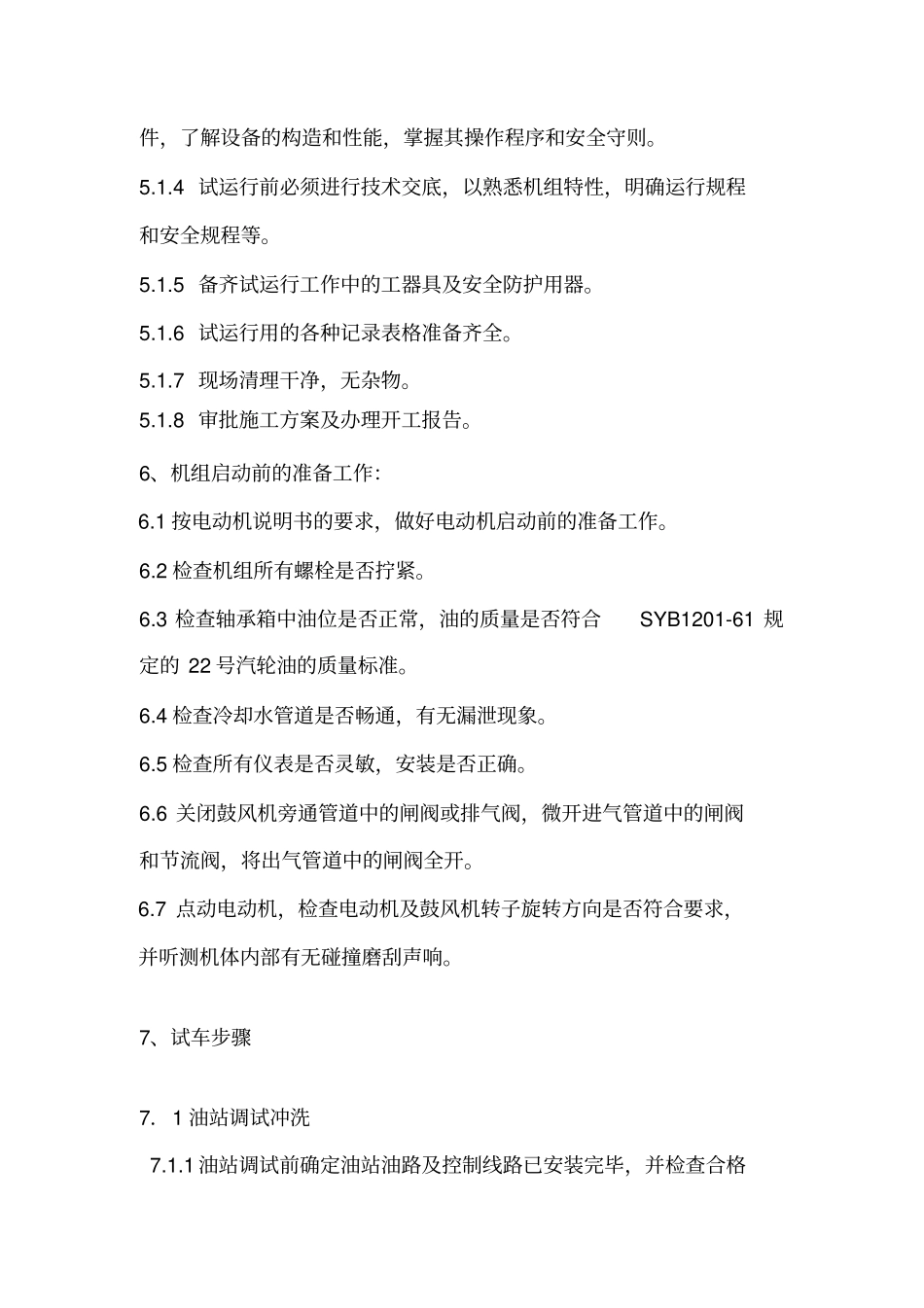

5 备齐试运行工作中的工器具及安全防护用器
