昆 明 樱 花 酒 店 改 造 项 目 - 灯 具 安 装施工方案编制:审核:审批:云南业翔科技有限公司2013 年 11 月 14 日目录1 工程概况2 编制依据3 施工准备和部署4 操作工艺5 质量标准6 成品保护7 质量记录8 安全消防措施9 环保与文明施工照明灯具安装施工方案1
工程概况昆明樱花酒店位于昆明市中心,东风东路与白塔路交汇口,与昆明市中医院及金格百货相邻
总占地面积为8236
01 平方米,地上总建筑面积为35402
45 平方米,地下面积为3718
00 平方米
分为主楼及辅楼,主楼地上19 层,为酒店客房,辅楼为地上5 层,提供宴会、会议和餐饮功能
本次工程主要负责各楼层艺术灯具的安装

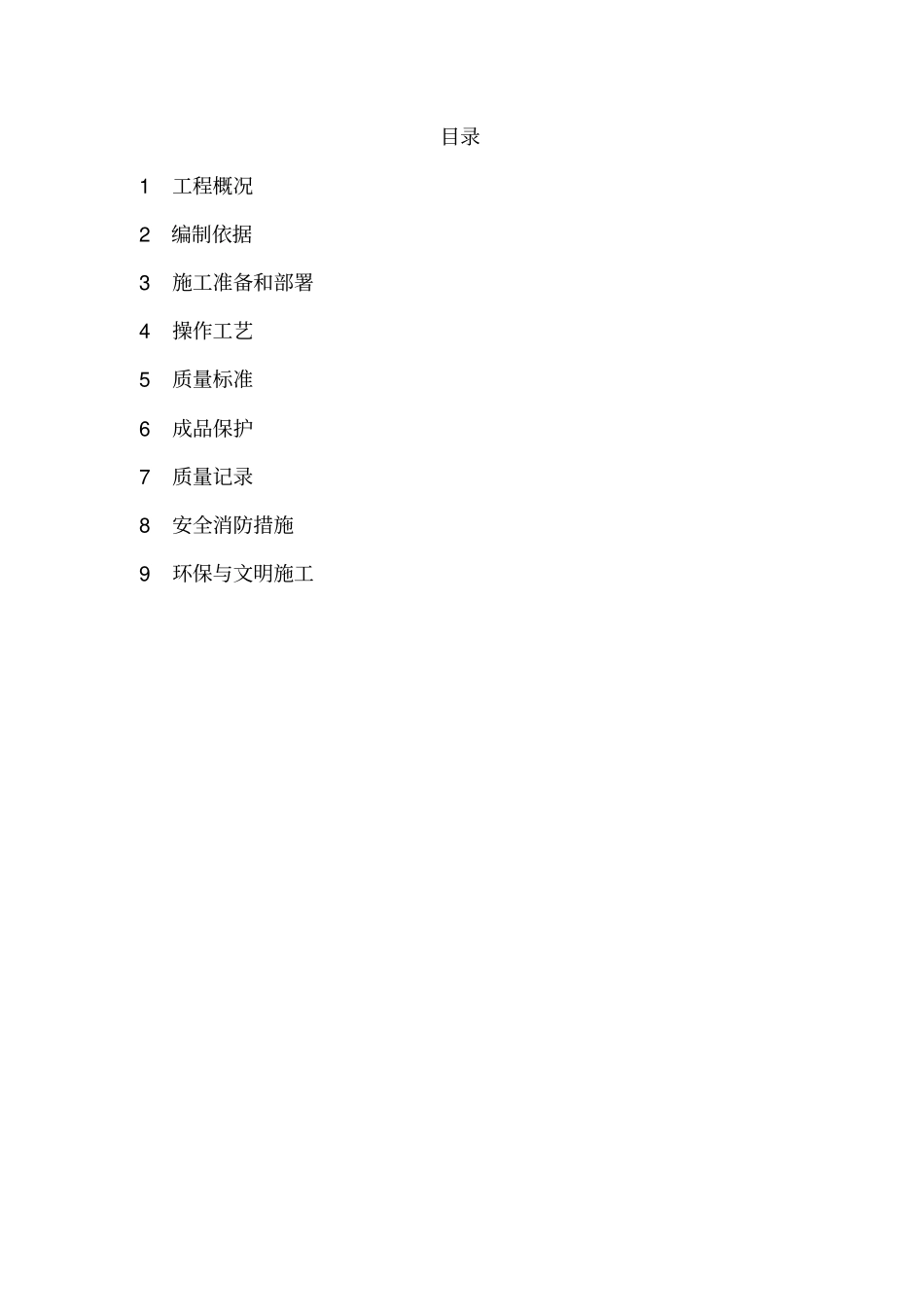

2 编制依据2
1 昆明樱花酒店改造项目电气施工图
2 电气装置安装施工及验收规范
3 《建筑电气通用图籍》2
4 《建筑电气安装分项工程施工工艺标准》
5 《常用灯具安装》(96SD469)
3 施工准备和部署3
1施工准备3
1技术准备(1)电气专业技术人员根据施工图要求以书面的形式向施工人员进行技术交底
全面了解灯具安装的位置及工艺要求,结合施工规范做好预埋预留
(2)电气专业技术人员密切与土建专业人员和水暖通风技术人员配合,解决施工的交叉影响或相互矛盾的问题,及时发现,避免过后返工
(3)设备进场的技术要求,定货前必须通知供货商灯具的规格型号和技术要求,数量须同物资部一起确定,认真审核
2 材料要求3
1 各型灯具:灯具的型号、规格必须符合设计要求和国家标准的规定
灯内配线严禁外露,灯具配件齐全,无机械损伤、变形、油漆剥落,灯罩破裂,灯箱歪翘等现象
所有灯具应有产品合格证
2 灯具导线:照明灯具使用的导线其电压等级不应低于交流750V,其最小线芯截面应符合规范的要求
3 塑料(木)台:塑料台应有足够
