下载后可任意编辑公用及大型生产设备调度管理制度12024 年 5 月 29 日公用及大型生产设备调度管理制度1

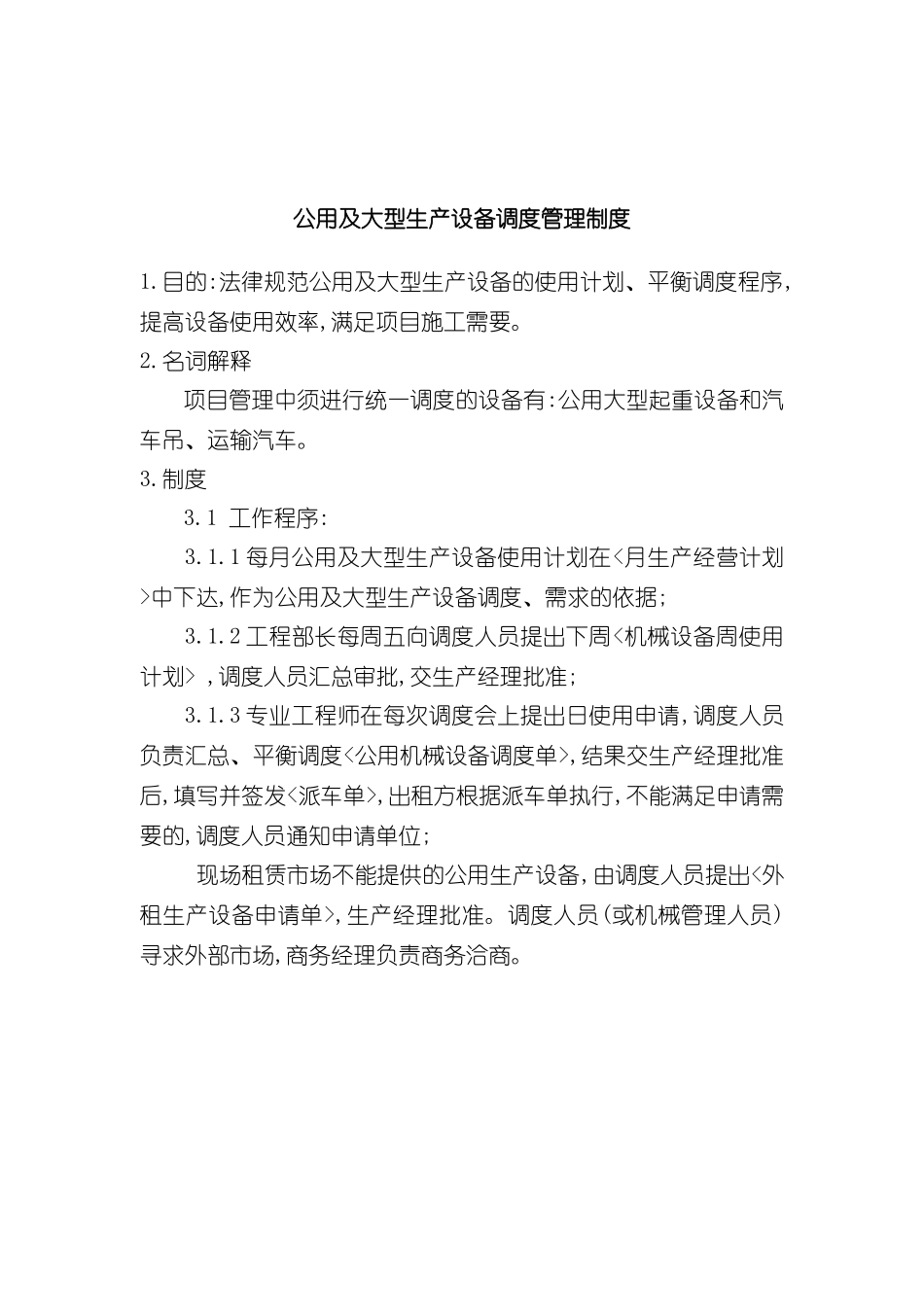

目的:法律规范公用及大型生产设备的使用计划、平衡调度程序,提高设备使用效率,满足项目施工需要
名词解释项目管理中须进行统一调度的设备有:公用大型起重设备和汽车吊、运输汽车
1 工作程序:3
1 每月公用及大型生产设备使用计划在中下达,作为公用及大型生产设备调度、需求的依据;3
2 工程部长每周五向调度人员提出下周 ,调度人员汇总审批,交生产经理批准;3
3 专业工程师在每次调度会上提出日使用申请,调度人员负责汇总、平衡调度,结果交生产经理批准后,填写并签发,出租方根据派车单执行,不能满足申请需要的,调度人员通知申请单位; 现场租赁市场不能提供的公用生产设备,由调度人员提出,生产经理批准
调度人员(或机械管理人员)寻求外部市场,商务经理负责商务洽商

调度人员负责公用生产设备使用过程中的协调,并有权在特别情况下调动任何生产设备的使用; 3
2 台班的签证:使用单位有效签证人负责设备使用台班的签证,一式三份 ——使用单位、派车单位、调度室各一份,操作人员负责将签证单交调度室,调度人员负责设备使用台班汇总统计并监督各单位台班签证执行
出租设备单位以作为机械费用结算依据 (机械费用结算见)
流程大型公用设备管理流程下载后可任意编辑1. 表格42024 年 5 月 29 日下载后可任意编辑 4
4 52024 年 5 月 29 日下载后可任意编辑机械设备周使用计划表 日期:序号机械名称工作内容估计使用时间备注123456编制人(专业工程师)调度人员生产经理意见公用机械设备调度单日期:机械名称使用单位62024 年 5 月 29 日下载后可任意编辑调度人员: 生产经理:72024 年 5 月 29 日下载后可任意编辑
