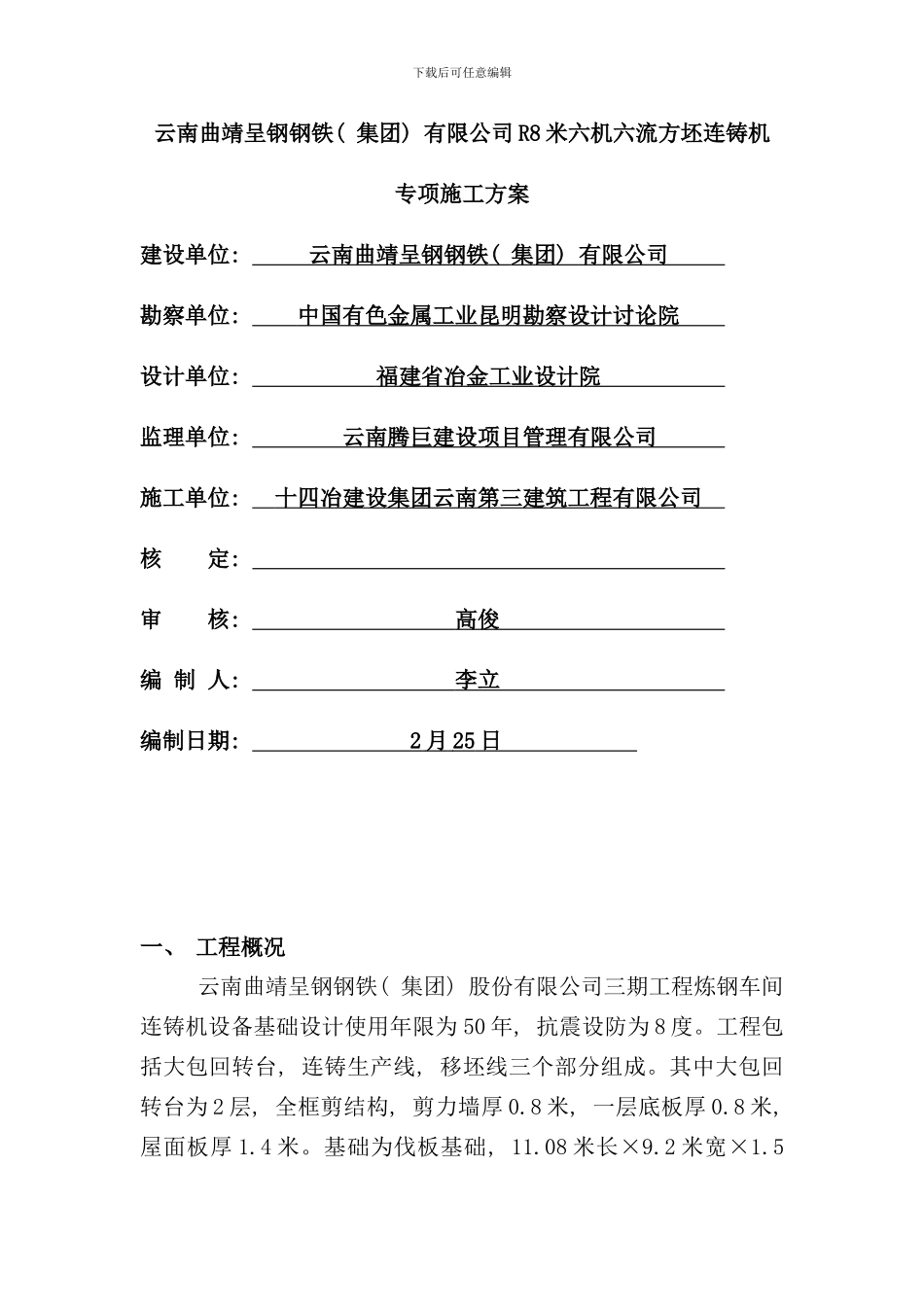

下载后可任意编辑云南曲靖呈钢钢铁( 集团) 有限公司 R8 米六机六流方坯连铸机专项施工方案建设单位: 云南曲靖呈钢钢铁 ( 集团 ) 有限公司 勘察单位: 中国有色金属工业昆明勘察设计讨论院 设计单位: 福建省冶金工业设计院 监理单位: 云南腾巨建设项目管理有限公司 施工单位: 十四冶建设集团云南第三建筑工程有限公司 核 定: 审 核: 高俊 编 制 人: 李立 编制日期: 2 月 25 日 一、 工程概况云南曲靖呈钢钢铁( 集团) 股份有限公司三期工程炼钢车间连铸机设备基础设计使用年限为 50 年, 抗震设防为 8 度
工程包括大包回转台, 连铸生产线, 移坯线三个部分组成

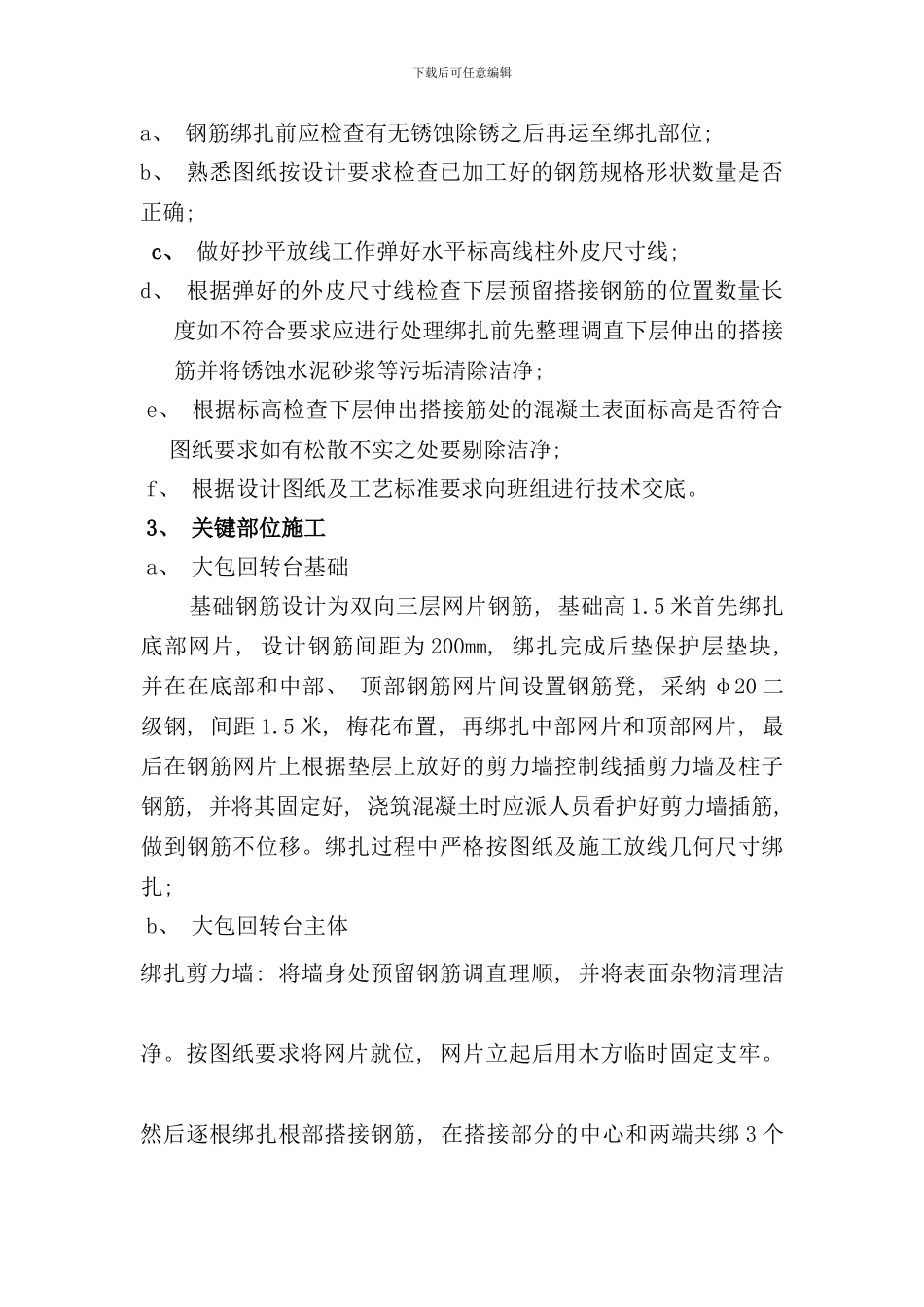

其中大包回转台为 2 层, 全框剪结构, 剪力墙厚 0
8 米, 一层底板厚 0
8 米, 屋面板厚 1
基础为伐板基础, 11
08 米长×9
2 米宽×1
5下载后可任意编辑米厚

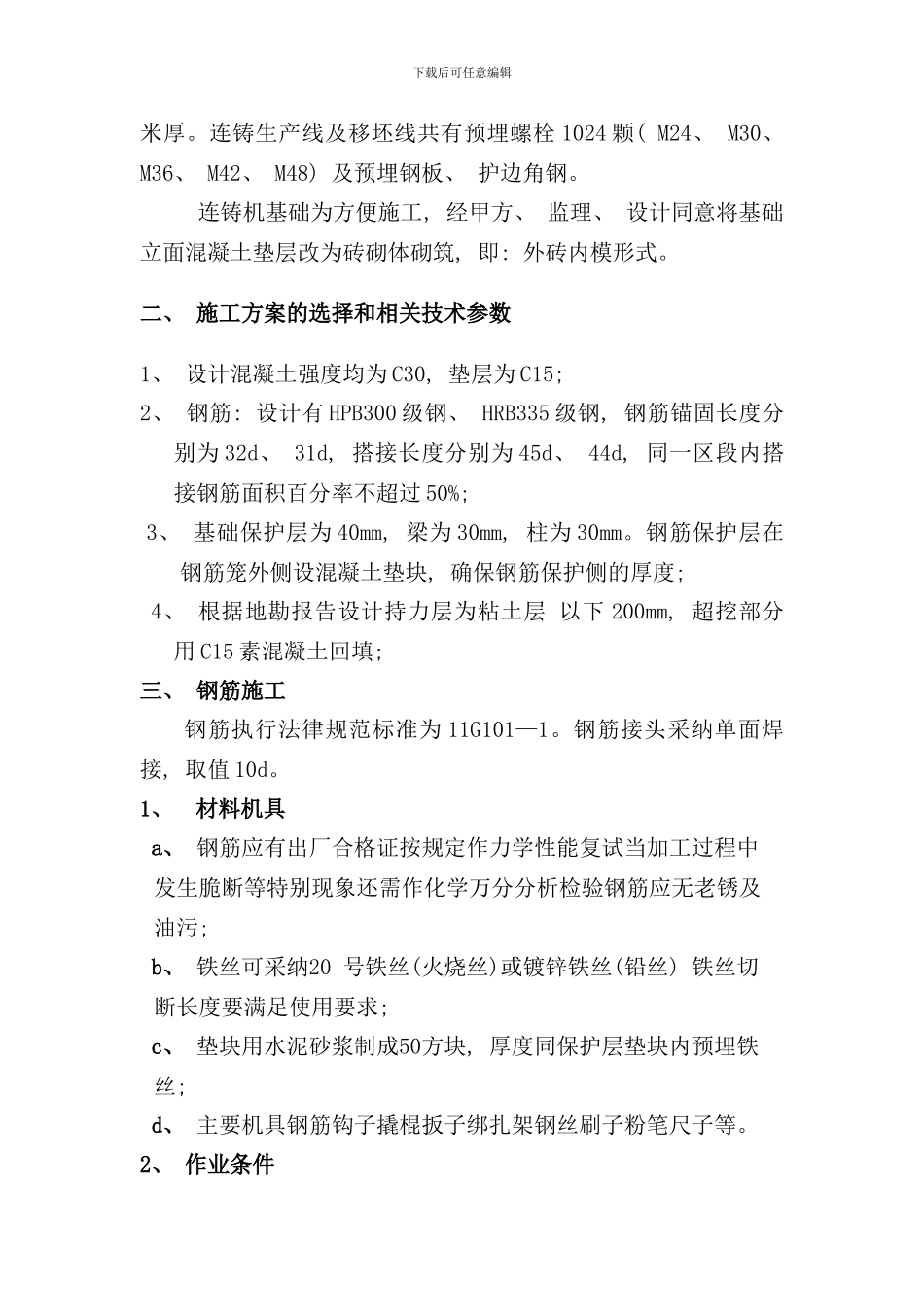

连铸生产线及移坯线共有预埋螺栓 1024 颗( M24、 M30、 M36、 M42、 M48) 及预埋钢板、 护边角钢
连铸机基础为方便施工, 经甲方、 监理、 设计同意将基础立面混凝土垫层改为砖砌体砌筑, 即: 外砖内模形式
二、 施工方案的选择和相关技术参数1、 设计混凝土强度均为 C30, 垫层为 C15; 2、 钢筋: 设计有 HPB300 级钢、 HRB335 级钢, 钢筋锚固长度分别为 32d、 31d, 搭接长度分别为 45d、 44d, 同一区段内搭接钢筋面积百分率不超过 50%; 3、 基础保护层为 40mm, 梁为 30mm, 柱为 30mm
钢筋保护层在钢筋笼外侧设混凝土垫块, 确保钢筋保护侧的厚度; 4、 根据地勘报告设计持力层为粘土层 以下 200mm, 超挖部分用 C15 素混凝土回填; 三、 钢筋施工钢筋执行法律规范标准为 11G101—1
钢筋接头采纳单面焊接, 取值 10d
