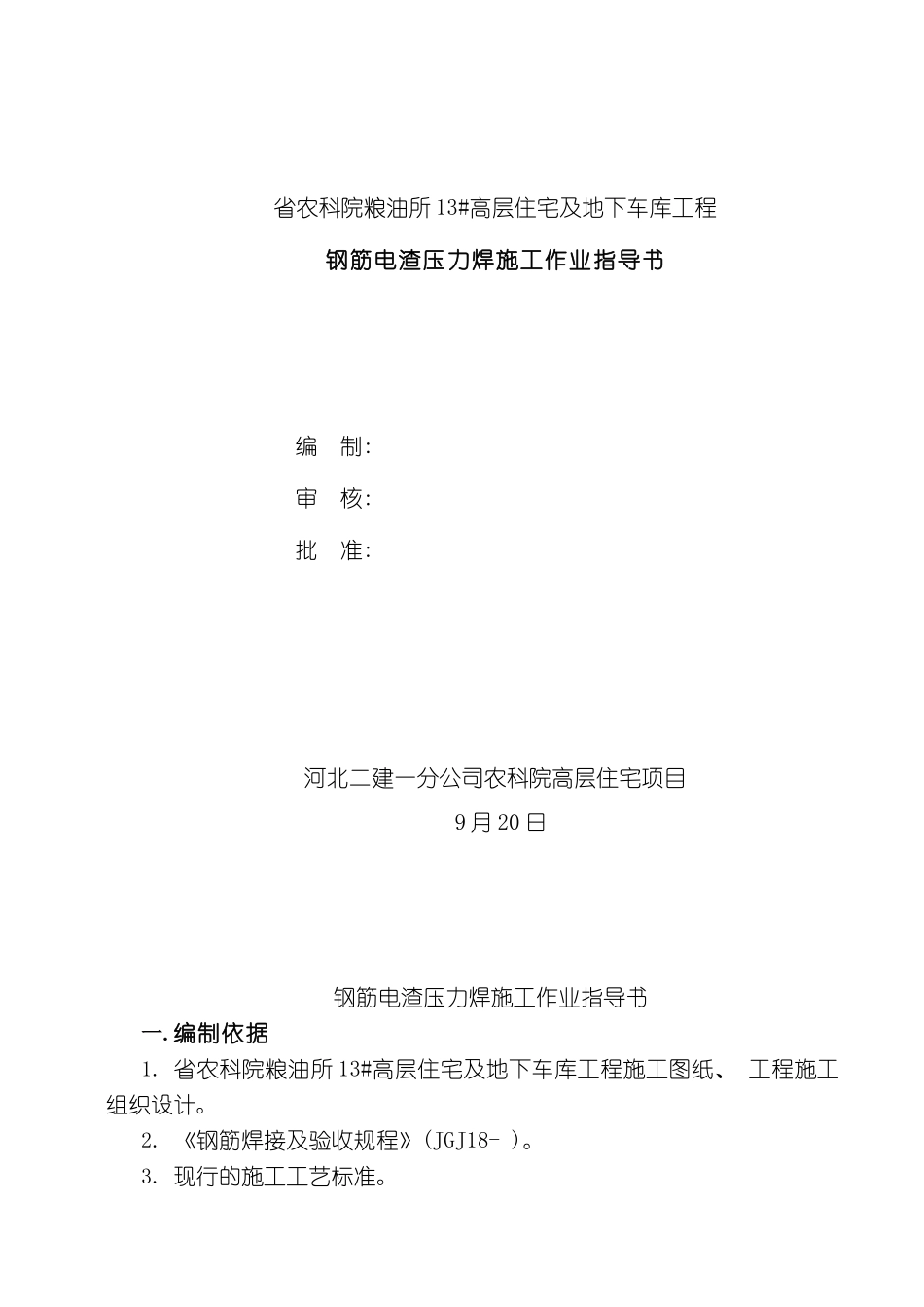

下载后可任意编辑农科院钢筋电渣压力作业指导书12024 年 6 月 23 日省农科院粮油所 13#高层住宅及地下车库工程钢筋电渣压力焊施工作业指导书编 制: 审 核: 批 准: 河北二建一分公司农科院高层住宅项目 9 月 20 日钢筋电渣压力焊施工作业指导书一.编制依据1. 省农科院粮油所 13#高层住宅及地下车库工程施工图纸、 工程施工组织设计。2. 《钢筋焊接及验收规程》(JGJ18- )。3. 现行的施工工艺标准。下载后可任意编辑二.工程概况本工程为省农科院 13#高层住宅楼工程及地下车库工程, 13#楼地下三层, 地上三十二层, 地下车库为地下两层。高层住宅为剪力墙结构, 建筑面积为 26334.98m2, 地下车库为框架结构, 建筑面积为 8888.6 m2。根据设计要求, 钢筋焊接竖向筋宜采纳电渣压力焊。三.施工准备1、 作业条件1)电渣压力焊的作业人员应进行技术培训, 经考核合格者方准上岗操作, 作业人员必须持证上岗。2)电渣压力焊钢筋在竖向或倾斜度在4:1范围内应用。3)在正式焊接前, 应对其在工程中准备进行电渣压力焊的钢筋各做3个模拟试件, 经拉伸试验合格后, 方能上岗操作。4)将焊接接头端部150mm范围内的油污和铁锈, 用钢丝刷清除洁净。5)根据竖向钢筋接长的高度, 搭设操作架子, 确保工人扶直钢筋操作方便。防止钢筋夹紧后晃动。2、 材料要求1) 钢筋的级别、 规格应符合设计要求, 而且有产品合格证、 出厂检测报告和进场复验报告。2) 焊剂的性能应符合 GB5293 碳素钢埋弧焊用焊剂的规定, 焊剂应有出厂合格证。进场后, 应存放在干燥的库房内, 防止受潮。如受潮, 使用前须经 250~300℃烘干 2 小时。3、 施工机具焊机、 焊接电源、 焊接夹具、 控制箱等。四.工艺流程1)工艺流程: 检查设备、 电源→钢筋端头制备→选择焊接参数→安装焊接夹其和钢筋→安放铁丝球(也可省去)→安放焊剂罐、 填装焊剂→试焊、 作试件→确定焊接参数→施焊→回收焊剂→卸下夹具→质量检查12024 年 6 月 23 日下载后可任意编辑2) 电闸压力焊的施焊过程: 闭和电路→引弧→电弧过程→电渣过程→挤压断电五.操作工艺1) 检查设备、 电源, 确保随时处于正常状态, 严禁超负荷工作。2) 钢筋端头制备: 钢筋安装之前, 焊接部位和电焊钳口接触的( 150㎜区段内) 钢筋上的锈斑、 油污、 杂物等应清除洁净, 钢筋端部若有弯折、 扭曲, 应予以矫直或切除, 但不得锤击矫直。3) 电渣压力焊可采纳沟通或直流电源。...
