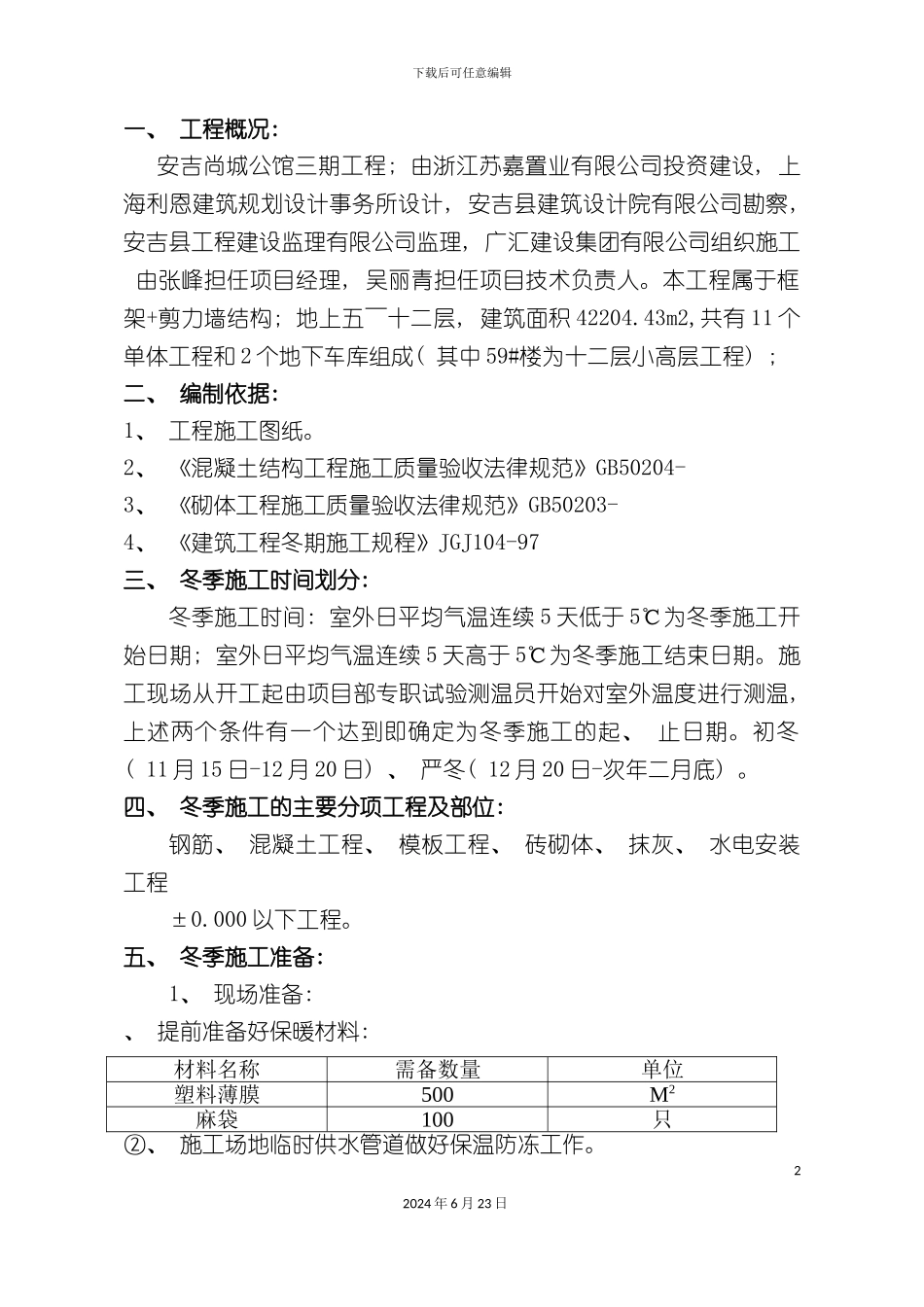

下载后可任意编辑冬季专项施工方案三期12024 年 6 月 23 日下载后可任意编辑一、 工程概况:安吉尚城公馆三期工程; 由浙江苏嘉置业有限公司投资建设, 上海利恩建筑规划设计事务所设计, 安吉县建筑设计院有限公司勘察, 安吉县工程建设监理有限公司监理, 广汇建设集团有限公司组织施工 由张峰担任项目经理, 吴丽青担任项目技术负责人
本工程属于框架+剪力墙结构; 地上五~十二层, 建筑面积 42204
43m2,共有 11 个单体工程和 2 个地下车库组成( 其中 59#楼为十二层小高层工程) ; 二、 编制依据: 1、 工程施工图纸
2、 《混凝土结构工程施工质量验收法律规范》GB50204- 3、 《砌体工程施工质量验收法律规范》GB50203- 4、 《建筑工程冬期施工规程》JGJ104-97三、 冬季施工时间划分: 冬季施工时间: 室外日平均气温连续 5 天低于 5℃为冬季施工开始日期; 室外日平均气温连续 5 天高于 5℃为冬季施工结束日期
施工现场从开工起由项目部专职试验测温员开始对室外温度进行测温, 上述两个条件有一个达到即确定为冬季施工的起、 止日期
初冬( 11 月 15 日-12 月 20 日) 、 严冬( 12 月 20 日-次年二月底)
四、 冬季施工的主要分项工程及部位: 钢筋、 混凝土工程、 模板工程、 砖砌体、 抹灰、 水电安装工程±0
000 以下工程
五、 冬季施工准备: 1、 现场准备: 、 提前准备好保暖材料: 材料名称需备数量单位塑料薄膜500M2麻袋100只②、 施工场地临时供水管道做好保温防冻工作
22024 年 6 月 23 日下载后可任意编辑③、 督促商品混凝土公司做好冬期施工混凝土及外加剂的试验试配工作, 检查商品混凝土配合比必须符合冬季施工要求
2、 组织实施准备: 安排专人进行气温观测, 做好混凝土测温记录, 及时了解
