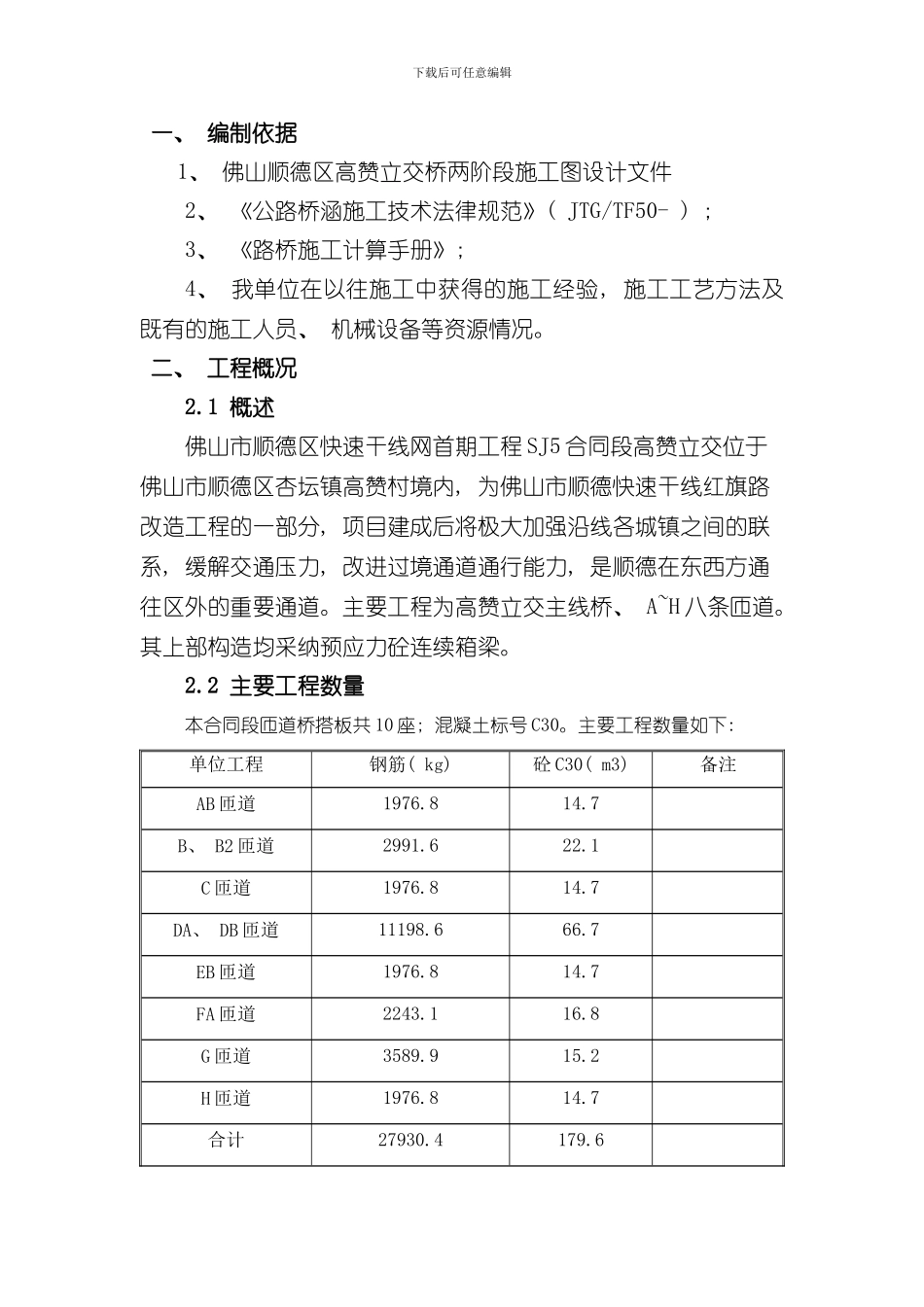

下载后可任意编辑一、 编制依据1、 佛山顺德区高赞立交桥两阶段施工图设计文件2、 《公路桥涵施工技术法律规范》( JTG/TF50- ) ; 3、 《路桥施工计算手册》; 4、 我单位在以往施工中获得的施工经验, 施工工艺方法及既有的施工人员、 机械设备等资源情况
二、 工程概况2
1 概述 佛山市顺德区快速干线网首期工程 SJ5 合同段高赞立交位于佛山市顺德区杏坛镇高赞村境内, 为佛山市顺德快速干线红旗路改造工程的一部分, 项目建成后将极大加强沿线各城镇之间的联系, 缓解交通压力, 改进过境通道通行能力, 是顺德在东西方通往区外的重要通道
主要工程为高赞立交主线桥、 A~H 八条匝道
其上部构造均采纳预应力砼连续箱梁
2 主要工程数量本合同段匝道桥搭板共 10 座; 混凝土标号 C30
主要工程数量如下: 单位工程钢筋( kg) 砼 C30( m3) 备注AB 匝道1976
7B、 B2 匝道2991
1C 匝道1976
7DA、 DB 匝道11198
7EB 匝道1976
7FA 匝道2243
8G 匝道3589
2H 匝道1976
7合计27930

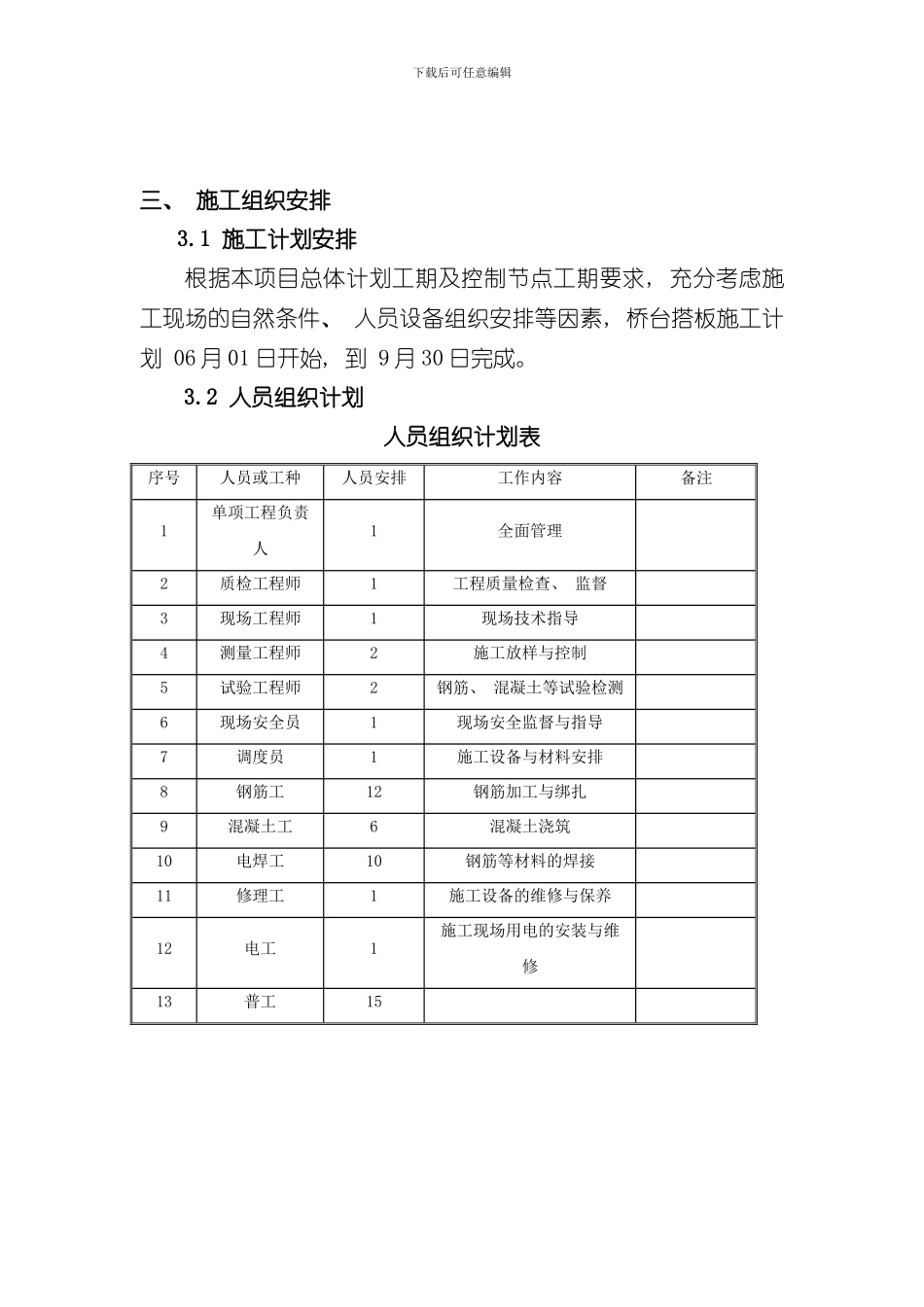

6下载后可任意编辑三、 施工组织安排3
1 施工计划安排根据本项目总体计划工期及控制节点工期要求, 充分考虑施工现场的自然条件、 人员设备组织安排等因素, 桥台搭板施工计划 06 月 01 日开始, 到 9 月 30 日完成

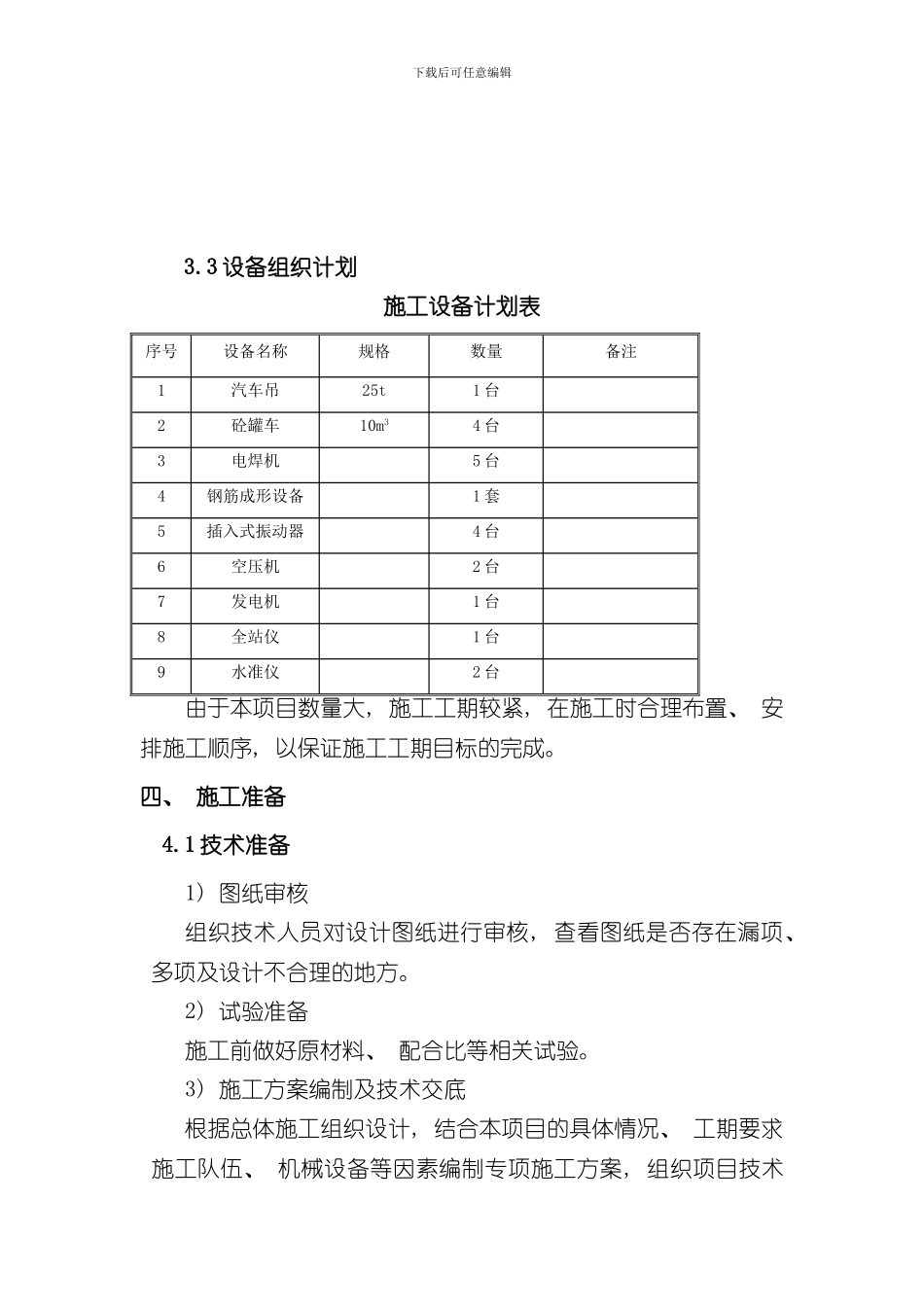

2 人员组织计划人员组织计划表序号人员或工种人员安排工作内容备注1单项工程负责人1全面管理2质检工程师1工程质量检查、 监督3现场工程师1现场技术指导4测量工程师2施工放样与控制5试验工程师2钢筋、 混凝土等试验检测6现场安全员1现场安全监督与指导7调度员1施工设备与材料安排8钢筋工12钢筋加工与绑扎9混凝土工6混凝土浇
