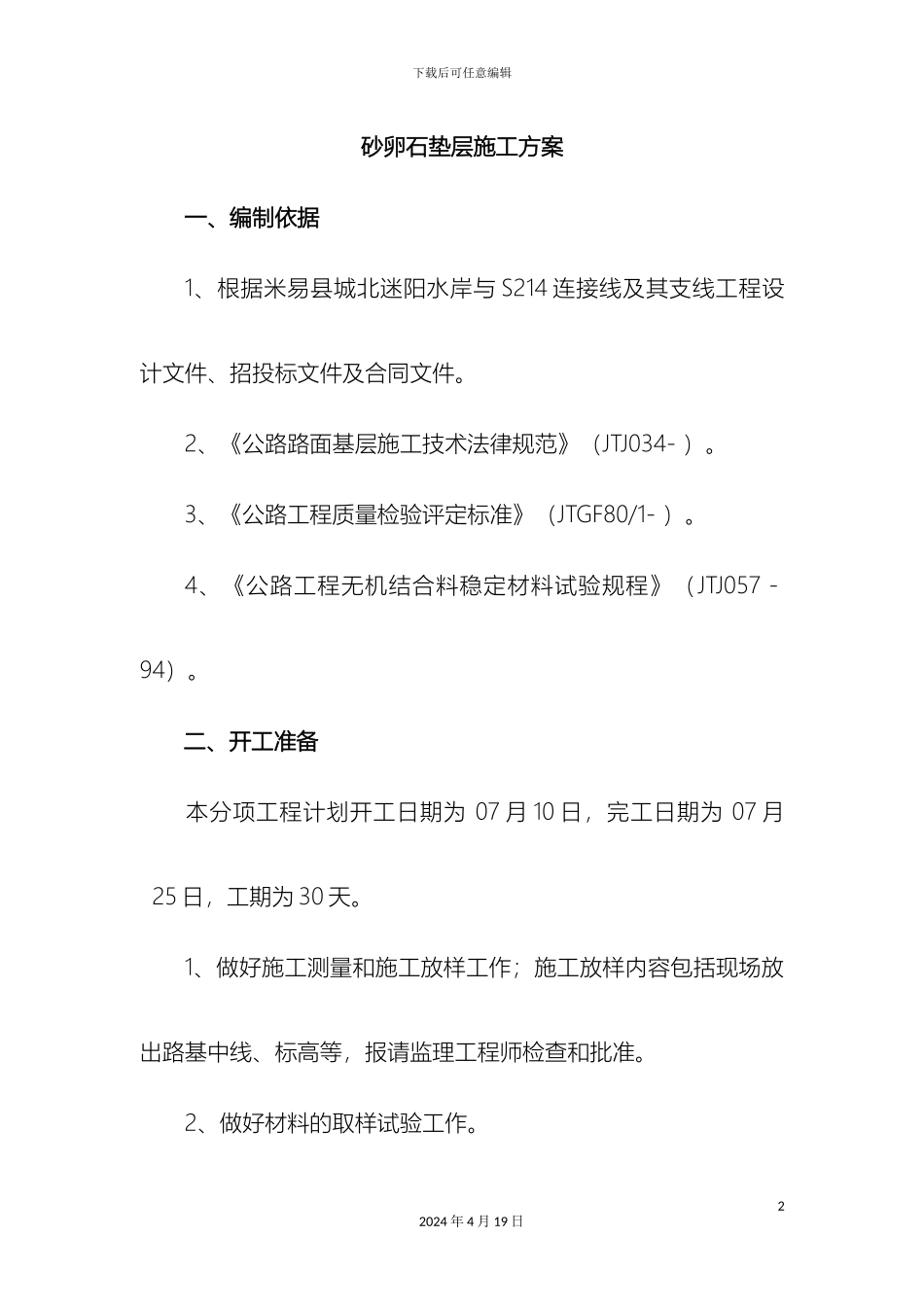

下载后可任意编辑砂卵石垫层方案12024 年 4 月 19 日下载后可任意编辑砂卵石垫层施工方案一、编制依据1、根据米易县城北迷阳水岸与 S214 连接线及其支线工程设计文件、招投标文件及合同文件
2、《公路路面基层施工技术法律规范》(JTJ034- )
3、《公路工程质量检验评定标准》(JTGF80/1- )
4、《公路工程无机结合料稳定材料试验规程》(JTJ057-94)
二、开工准备本分项工程计划开工日期为 07 月 10 日,完工日期为 07 月25 日,工期为 30 天
1、做好施工测量和施工放样工作;施工放样内容包括现场放出路基中线、标高等,报请监理工程师检查和批准
2、做好材料的取样试验工作

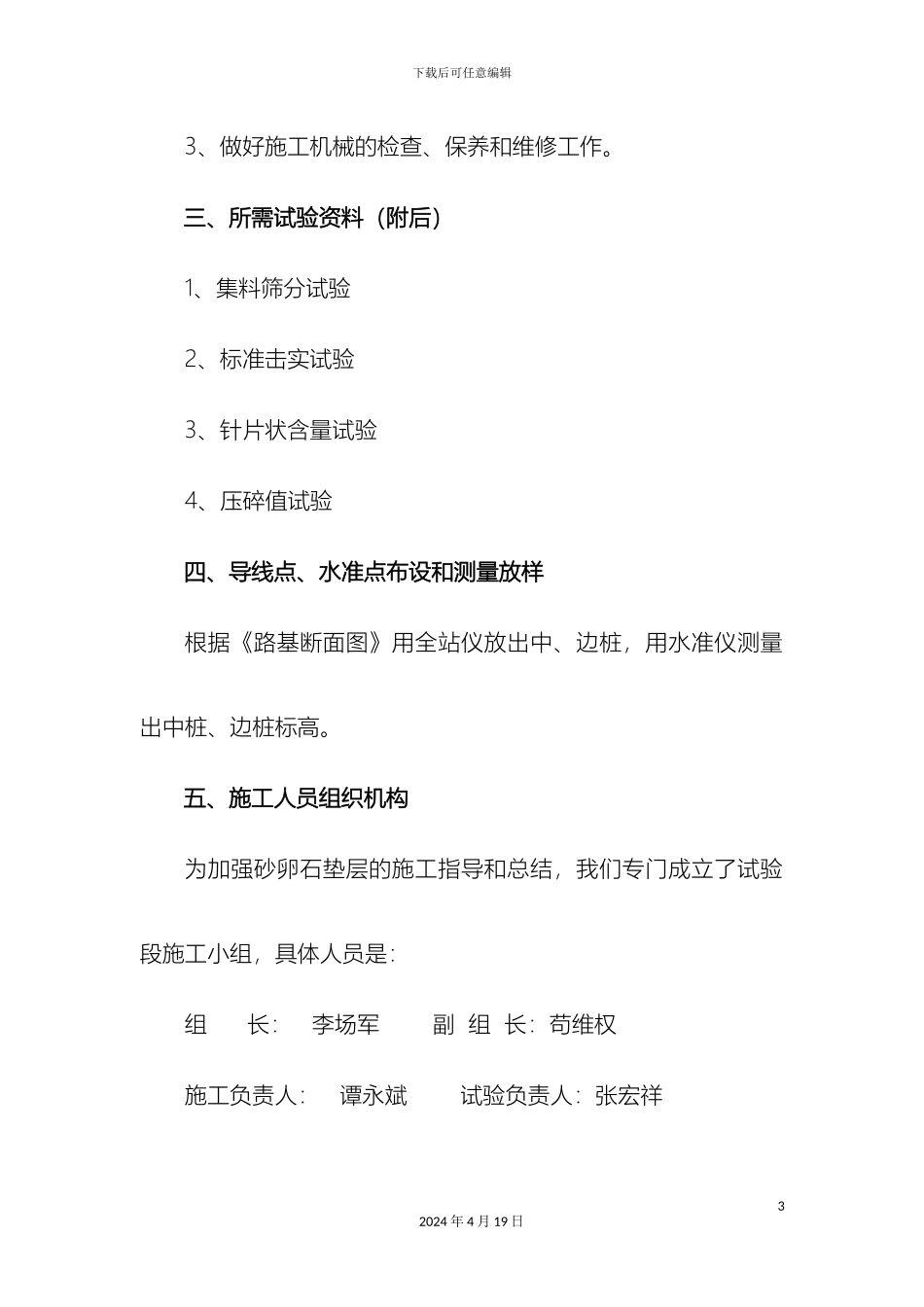

22024 年 4 月 19 日下载后可任意编辑3、做好施工机械的检查、保养和维修工作
三、所需试验资料(附后)1、集料筛分试验2、标准击实试验3、针片状含量试验4、压碎值试验四、导线点、水准点布设和测量放样根据《路基断面图》用全站仪放出中、边桩,用水准仪测量出中桩、边桩标高
五、施工人员组织机构为加强砂卵石垫层的施工指导和总结,我们专门成立了试验段施工小组,具体人员是:组 长: 李场军 副 组 长:苟维权施工负责人: 谭永斌 试验负责人:张宏祥32024 年 4 月 19 日下载后可任意编辑测量负责人: 张 强 质检负责人:徐发云机务负责人: 杨正坤 机 械 工:8 人普 工: 30 人六、施工机械配置根据实际情况选用以下机械设备及试验和测量仪器:1、试验段机械设备配置表机械种类设备名称数量型号规格主要性能指标运输机械自卸车4东风 15T良好碾压机械压路机1胶轮 XP261良好碾压机械压路机1LG—20良好洒水机械洒水车2东风 5T良好2、测量仪器序号仪器名称数量型号规格单位新旧程度1全站仪1KTS-440台新2水准仪2S3E台新3塔尺25M把新450 钢尺15010把
