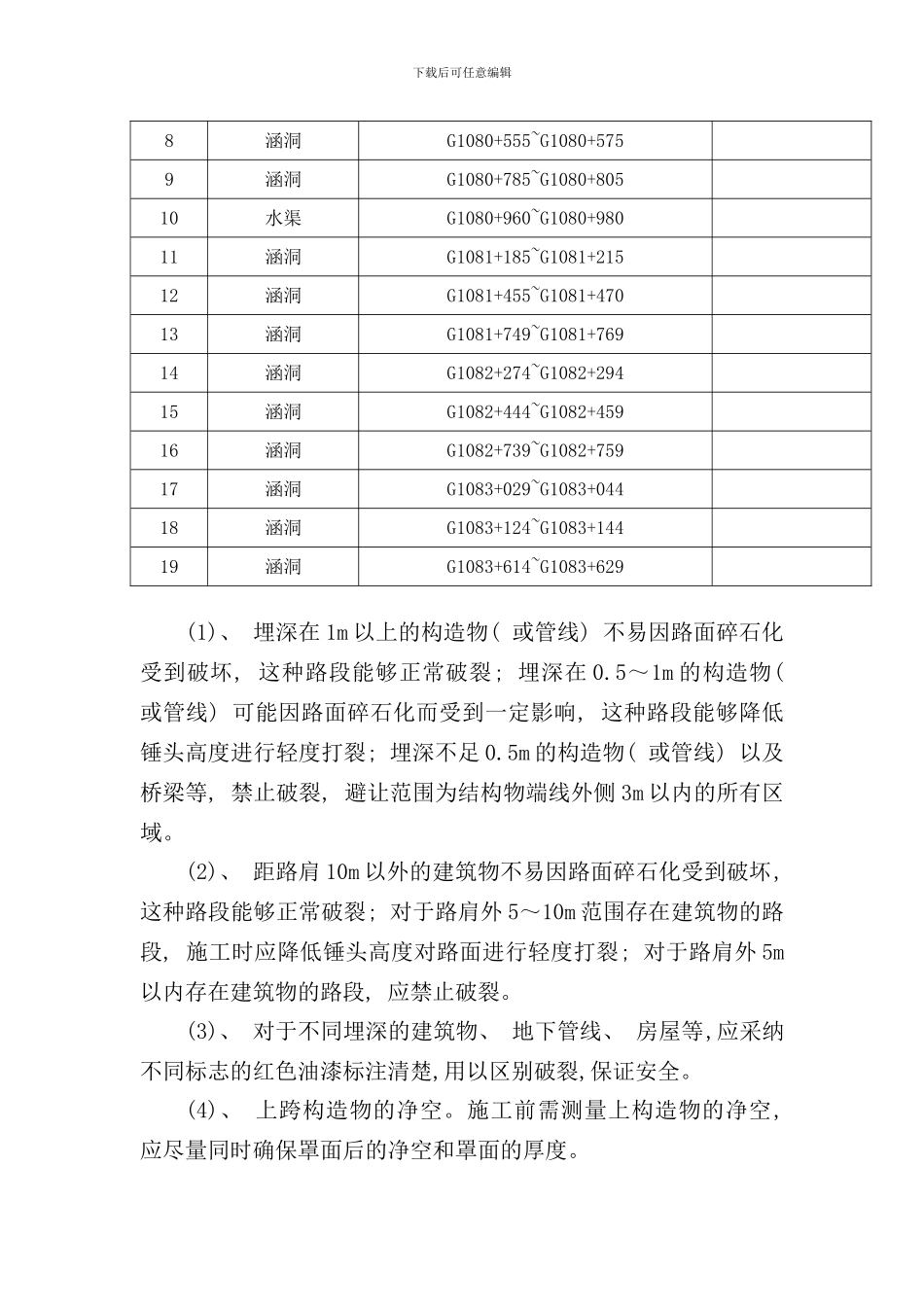

下载后可任意编辑多锤头破裂机破裂混凝土路面施工方案一、 工程概况根 据 业 主 及 监 理 的 要 求 , 经 现 场 踏 勘 确 定 准 备 对G1068+800~G1083+700 路面段实施 RMHB 破裂机进行碎石化施工。二、 施工准备为保证施工有效进行, 在进行碎石化路面破裂之前, 准备于 8 月 19 日对 G1068+800~G1070+000 段实行试验段施工, 确定一些技术参数。机械准备: 一台多锤头 RMHB-298( PS400) 破裂机, 一台YZ18JC Z 型压路机, 一台光轮压路机, 一台洒水车, 待实验路段施工以后, 再进行碎石化路面大面积施工时, 增加一台多锤头路面破裂机。测量准备: 在进行碎石化路面破裂之前, 对实施路段全线进行水准高程测量, 掌握破裂之前现有路面纵横坡变化情况。现场勘查: 在进行碎石化路面破裂之前, 对实施路段的构造物及建筑物情况进行摸底。施工前, 针对调查的结构物资料在现场做出明确标记, 以确保这些构造物不会因施工造成损坏。桥涵等构造物调查表序号名称部位备注说明1 小桥G1079+134~G1079+159 2涵洞G1079+344~G1079+364 3涵洞G1079+504~G1079+524 4涵洞G1079+684~G1079+714 5涵洞G1079+844~G1079+864 6涵洞G1079+999~1080+019 7涵洞G1080+340~G1080+360 下载后可任意编辑8涵洞G1080+555~G1080+575 9涵洞G1080+785~G1080+805 10水渠G1080+960~G1080+980 11涵洞G1081+185~G1081+215 12涵洞G1081+455~G1081+470 13涵洞G1081+749~G1081+769 14涵洞G1082+274~G1082+294 15涵洞G1082+444~G1082+459 16涵洞G1082+739~G1082+759 17涵洞G1083+029~G1083+044 18涵洞G1083+124~G1083+144 19涵洞G1083+614~G1083+629 (1)、 埋深在 1m 以上的构造物( 或管线) 不易因路面碎石化受到破坏, 这种路段能够正常破裂; 埋深在 0.5~1m 的构造物( 或管线) 可能因路面碎石化而受到一定影响, 这种路段能够降低锤头高度进行轻度打裂; 埋深不足 0.5m 的构造物( 或管线) 以及桥梁等, 禁止破裂, 避让范围为结构物端线外侧 3m 以内的所有区域。(2)、 距路肩 10m 以外的建筑物不易因路面碎石化受到破坏, 这种路段能够正常破裂; 对于路肩外 5~10m 范围存在建筑物的路段, 施工时应降低锤头高度对路面进行轻度打裂; 对于路肩外 5m以内存在建筑物的路段, 应禁止破裂。(3)、 对于不同埋深的建筑物、 地下管线、 房屋等,应采纳不同标志的红色油漆标注清楚,用以区别破裂,保证安全。(4...
