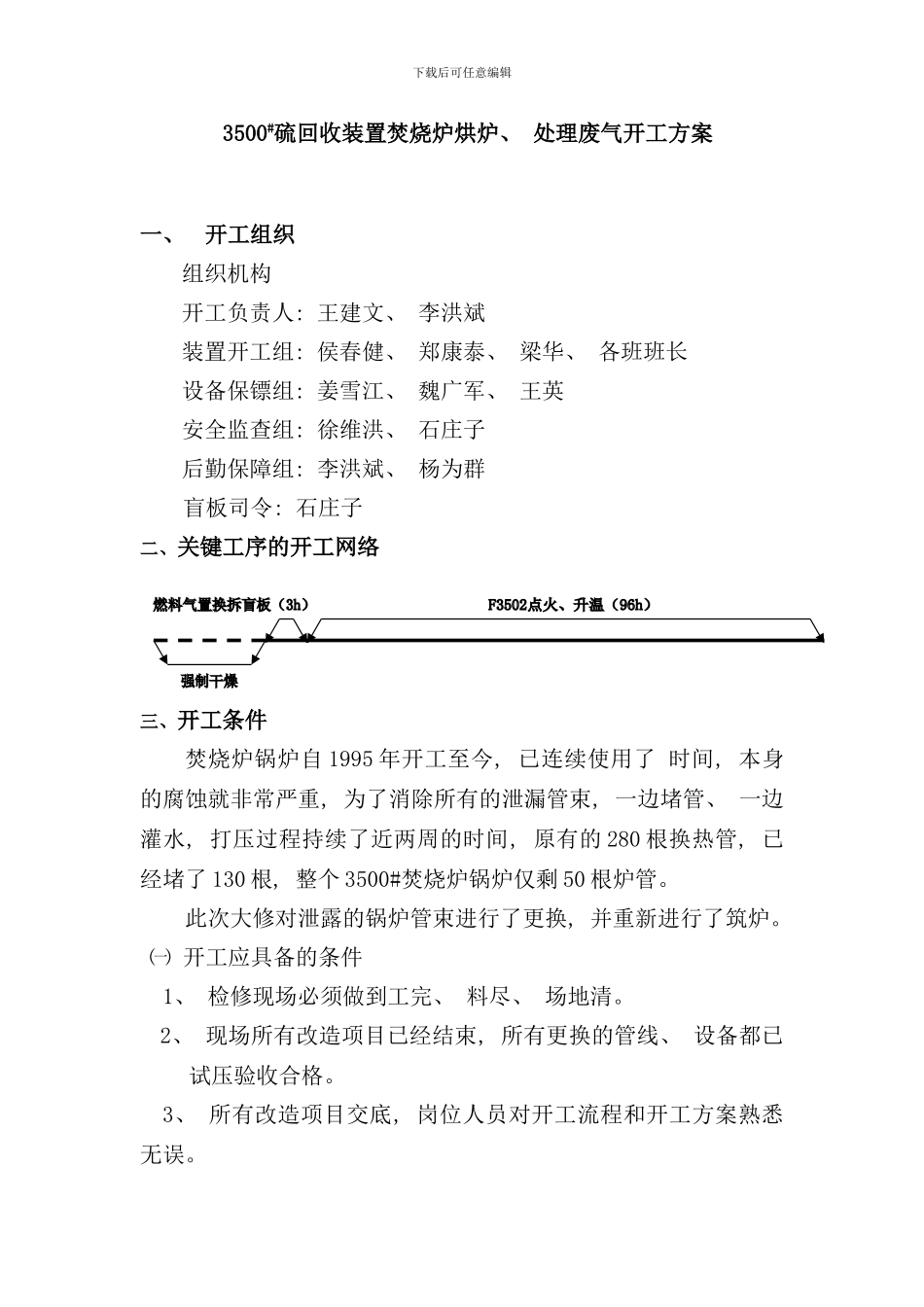

YZ25413-10.LHS1.01- 二○一二年3500#硫回收装置焚烧炉烘炉、 处理废气开工方案 编写: 郑康泰校核: 审核: 审批: 扬子石化炼油厂焦化车间二○一二年八月下载后可任意编辑目 录一、 开工组织..........................................3二、 关键工序的开工网络................................3三、 开工条件..........................................3四、 主要烘炉、 开车步骤、 难点与对策..................5五、 盲板清单与盲板表..................................8六、 HSE 管理规定.......................................8附件一、 开车过程危害识别与风险评估(JHA 表)............10附件二、 焚烧炉(F3502)升温曲线.........................11下载后可任意编辑 3500#硫回收装置焚烧炉烘炉、 处理废气开工方案一、开工组织组织机构开工负责人: 王建文、 李洪斌装置开工组: 侯春健、 郑康泰、 梁华、 各班班长设备保镖组: 姜雪江、 魏广军、 王英安全监查组: 徐维洪、 石庄子后勤保障组: 李洪斌、 杨为群盲板司令: 石庄子二、关键工序的开工网络三、开工条件焚烧炉锅炉自 1995 年开工至今, 已连续使用了 时间, 本身的腐蚀就非常严重, 为了消除所有的泄漏管束, 一边堵管、 一边灌水, 打压过程持续了近两周的时间, 原有的 280 根换热管, 已经堵了 130 根, 整个 3500#焚烧炉锅炉仅剩 50 根炉管。此次大修对泄露的锅炉管束进行了更换, 并重新进行了筑炉。㈠ 开工应具备的条件1、 检修现场必须做到工完、 料尽、 场地清。2、 现场所有改造项目已经结束, 所有更换的管线、 设备都已试压验收合格。3、 所有改造项目交底, 岗位人员对开工流程和开工方案熟悉无误。下载后可任意编辑4、 装置安全设施, 消防器材齐全。5、 水、 电、 汽、 风引进装置, 并符合开工要求。6、 机泵、 风机送电, 点试合格, 所有仪表均已调校具备开工条件, 开工程序及联锁系统调试完毕。7、 所有盲板拆装按盲板表进行, 并签字确认, 确保不少拆一块盲板。8、 保运人员已落实好, 要求随叫随到, 不耽误开工时间。9、 锅炉系统堵漏后, 经过车间及炼油厂验收确认后, 同意点火开工。㈡ 开车前的准备工作1、 开车前仔细作好思想动员, 充分发动职工并明确各自的职责和任务, 确保开车一次成功。2、 开车方案报厂里有关科室审核及主管领导批审。3、 再次组织操作人员学习开车方案...
