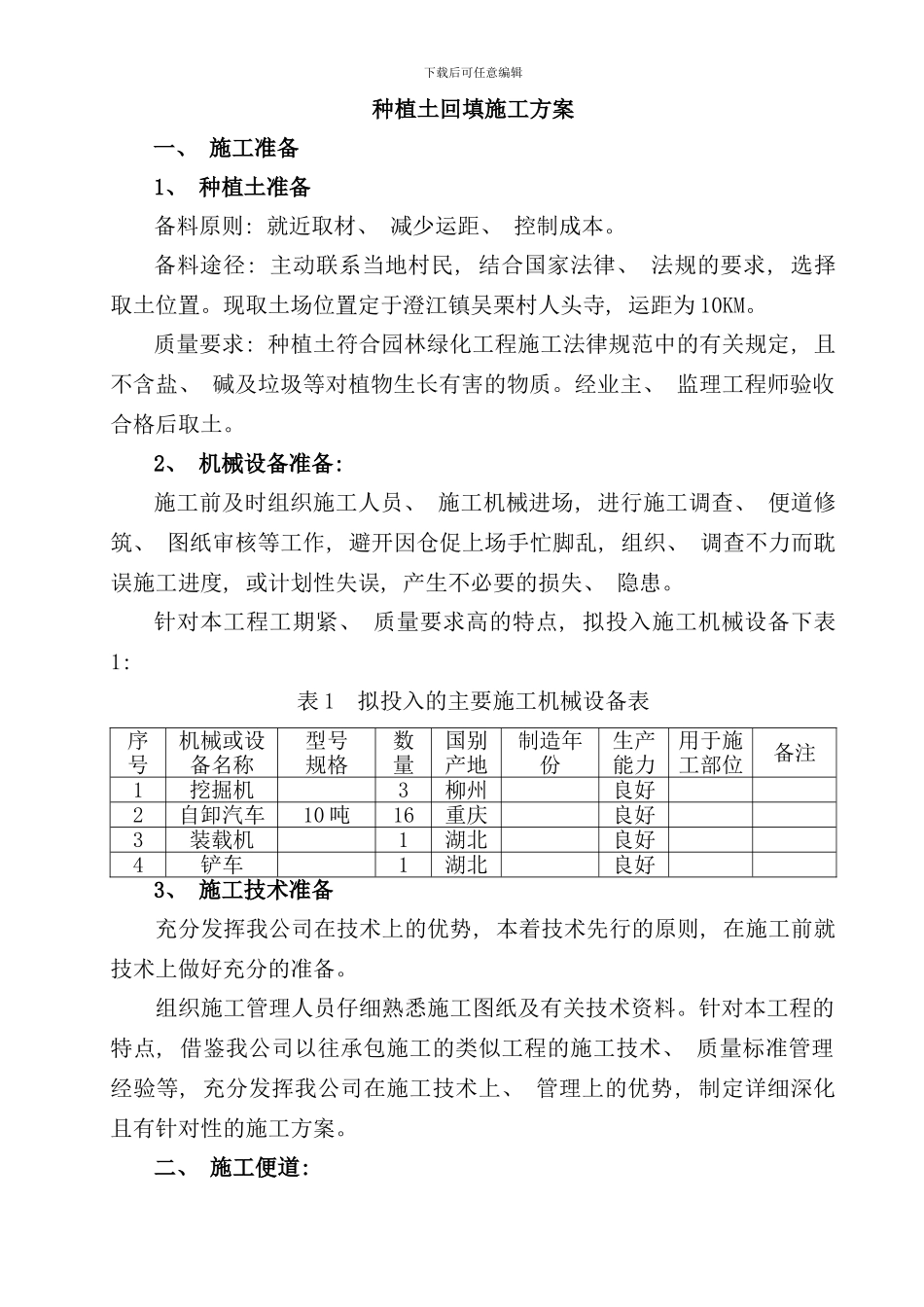

下载后可任意编辑种植土回填施工方案一、 施工准备1、 种植土准备备料原则: 就近取材、 减少运距、 控制成本
备料途径: 主动联系当地村民, 结合国家法律、 法规的要求, 选择取土位置
现取土场位置定于澄江镇吴栗村人头寺, 运距为 10KM
质量要求: 种植土符合园林绿化工程施工法律规范中的有关规定, 且不含盐、 碱及垃圾等对植物生长有害的物质
经业主、 监理工程师验收合格后取土
2、 机械设备准备: 施工前及时组织施工人员、 施工机械进场, 进行施工调查、 便道修筑、 图纸审核等工作, 避开因仓促上场手忙脚乱, 组织、 调查不力而耽误施工进度, 或计划性失误, 产生不必要的损失、 隐患
针对本工程工期紧、 质量要求高的特点, 拟投入施工机械设备下表1: 表 1 拟投入的主要施工机械设备表序号机械或设备名称型号规格数量国别产地制造年份生产能力用于施工部位备注1挖掘机3柳州 良好2自卸汽车10 吨16重庆 良好3装载机1湖北 良好4铲车1湖北 良好3、 施工技术准备充分发挥我公司在技术上的优势, 本着技术先行的原则, 在施工前就技术上做好充分的准备
组织施工管理人员仔细熟悉施工图纸及有关技术资料
针对本工程的特点, 借鉴我公司以往承包施工的类似工程的施工技术、 质量标准管理经验等, 充分发挥我公司在施工技术上、 管理上的优势, 制定详细深化且有针对性的施工方案

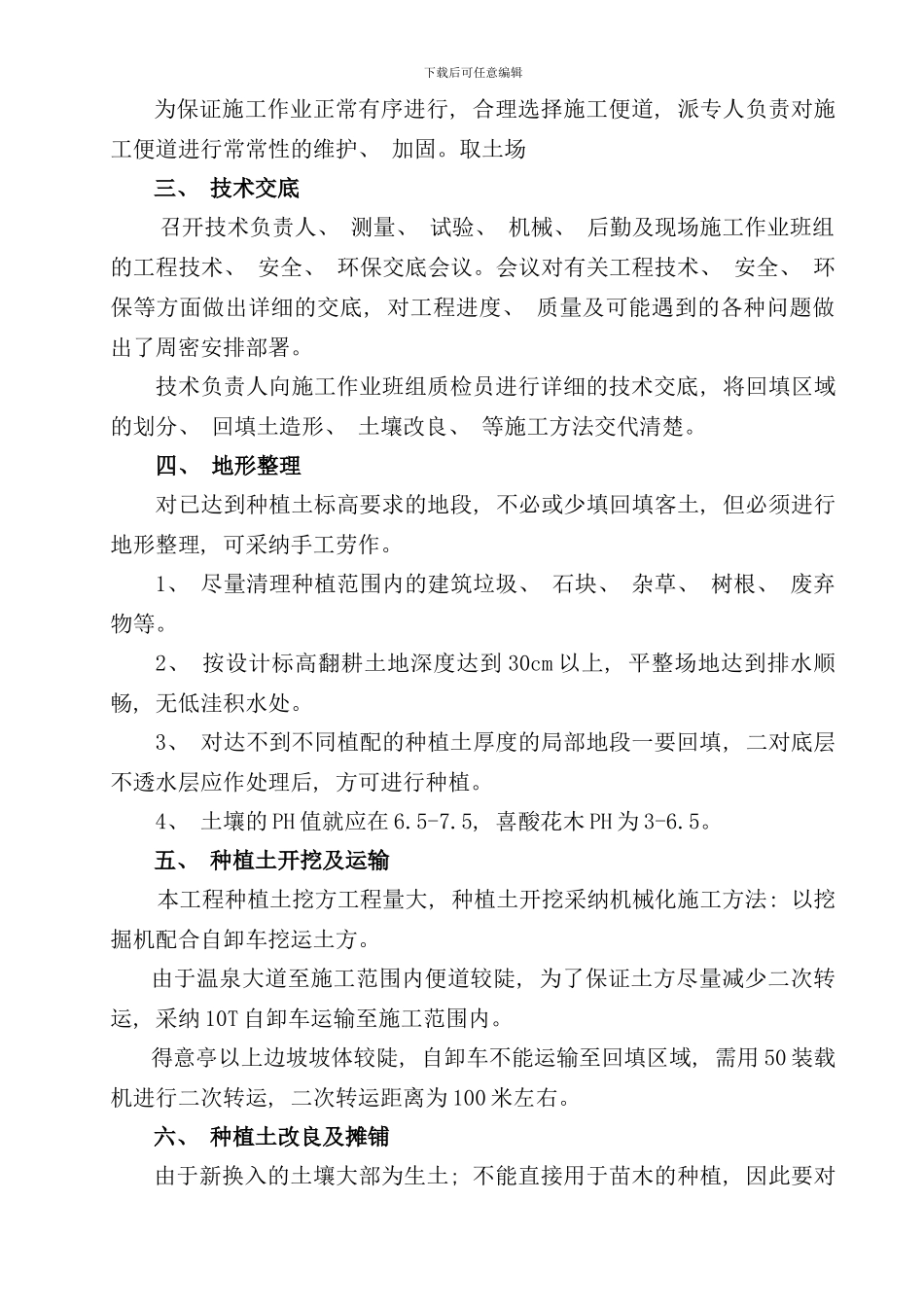

二、 施工便道: 下载后可任意编辑为保证施工作业正常有序进行, 合理选择施工便道, 派专人负责对施工便道进行常常性的维护、 加固
取土场三、 技术交底召开技术负责人、 测量、 试验、 机械、 后勤及现场施工作业班组的工程技术、 安全、 环保交底会议
会议对有关工程技术、 安全、 环保等方面做出详细的交底, 对工程进度、 质量及可能遇到的各种问题做出了周密安排部署
技术负责人向施工作业班组质检员进行详细的技术交底, 将回
