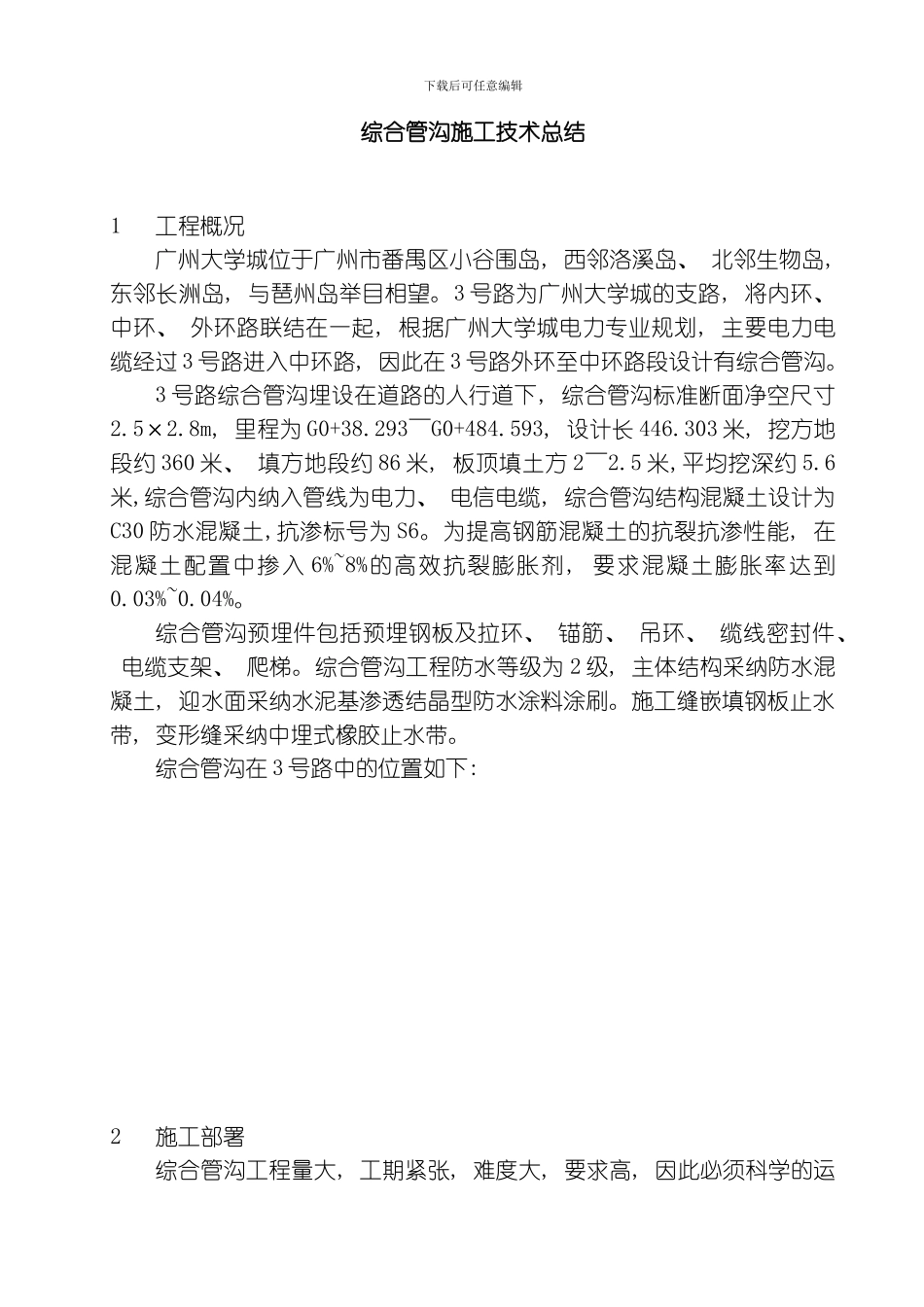

下载后可任意编辑综合管沟施工技术总结1 工程概况广州大学城位于广州市番禺区小谷围岛, 西邻洛溪岛、 北邻生物岛, 东邻长洲岛, 与琶州岛举目相望。3 号路为广州大学城的支路, 将内环、 中环、 外环路联结在一起, 根据广州大学城电力专业规划, 主要电力电缆经过 3 号路进入中环路, 因此在 3 号路外环至中环路段设计有综合管沟。3 号路综合管沟埋设在道路的人行道下, 综合管沟标准断面净空尺寸2.5×2.8m, 里程为 G0+38.293~G0+484.593, 设计长 446.303 米, 挖方地段约 360 米、 填方地段约 86 米, 板顶填土方 2~2.5 米,平均挖深约 5.6米,综合管沟内纳入管线为电力、 电信电缆, 综合管沟结构混凝土设计为C30 防水混凝土,抗渗标号为 S6。为提高钢筋混凝土的抗裂抗渗性能, 在混凝土配置中掺入 6%~8%的高效抗裂膨胀剂, 要求混凝土膨胀率达到0.03%~0.04%。综合管沟预埋件包括预埋钢板及拉环、 锚筋、 吊环、 缆线密封件、 电缆支架、 爬梯。综合管沟工程防水等级为 2 级, 主体结构采纳防水混凝土, 迎水面采纳水泥基渗透结晶型防水涂料涂刷。施工缝嵌填钢板止水带, 变形缝采纳中埋式橡胶止水带。综合管沟在 3 号路中的位置如下: 2 施工部署综合管沟工程量大, 工期紧张, 难度大, 要求高, 因此必须科学的运下载后可任意编辑用计划、 组织、 指挥、 控制和监督的职责, 优化施组, 力争达到工期短、 质量好、 成本低, 安全文明生产的目标, 确保本工程达到省优良工程标准, 为此必须充分合理的利用好劳材机, 采纳分段流水, 各工种相互交叉作业, 施工时要注重工序协调。根据实际情况, 安排第三施工队两个作业分队从两侧向中央相向施工。2.1 施工管理人员顺序姓名职称职务1宋立民工程师付经理2李昌富助理工程师队长3王 超测工技术负责4杨雄伟测工技术人员5李 威技术员技术人员6崔 刚助理工程师机械技术负责7安新平工程师质量、 安全技术负责2.2 机械设备设备名称规格、 功率及容量单位数量挖掘机EX300、 1.3m3台3推土机TY220、 165kw台1自卸汽车TATRA815、 18t台10发电机组50kw台22.3 材料供应和管理2.3.1 材料的供应选择社会信誉好、 资质可靠、 保证质量, 同时具有相当实力的材料供应商, 作为本工程施工材料的供应商, 根据工程的进度计划, 制定材料计划, 确保材料准时到位, 满足施工顺利进行。施工过程中随时根据实际情况, 合理调整材料计划, 同时材料供应应作...
