下载后可任意编辑聊城电厂#3 机组汽机本体施工任务、 安装工期与人员结构分析一、 工程概况国电聊城发电厂规划容量 4×600MW 国产燃煤机组, 一期工程装机容量为 2×600MW, 本期工程按规划容量扩建 2×600MW 超临界燃煤机组
本期工程由山东电力工程咨询院设计, 主机采纳上海汽轮机有限公司生产的超临界一次中间再热、 三缸四排汽、 单轴冷凝式汽轮机, 型号为N600-24
2/566/566, 发电机为上海汽轮发电机有限公司生产的 QFSN-600-2 型发电机
冷却方式为: 定子线圈水冷、 定子铁芯及转子绕组氢冷
主要设备参数简介二、 主要工程量序号项目名称单位工程量备注1汽轮机 N600-24
2/566/566台1 2发电机 QFSN-600-2台1 三、 里程碑节点计划序号里程碑内容完成时间备 注1主厂房浇第一方混凝土
282主厂房出零米
313主厂房封闭
154锅炉水压试验完成
315锅炉酸洗完成
156锅炉吹管完成
157汽轮机基础交安
318汽机台板就位
159发电机定子吊装就位
2010汽机扣盖完成
1011汽机油循环开始
1012循环水泵房土建交付安装
3113循环水通水
2014化水系统制出合格除盐水
3015空压机达投入条件
3016汽动给水泵投入使用
1517机组厂用电受电完成
15下载后可任意编辑18机组整套启动开始
0119机组首次冲转
0520机组首次并网完成
0821机组 168 小时试运完成

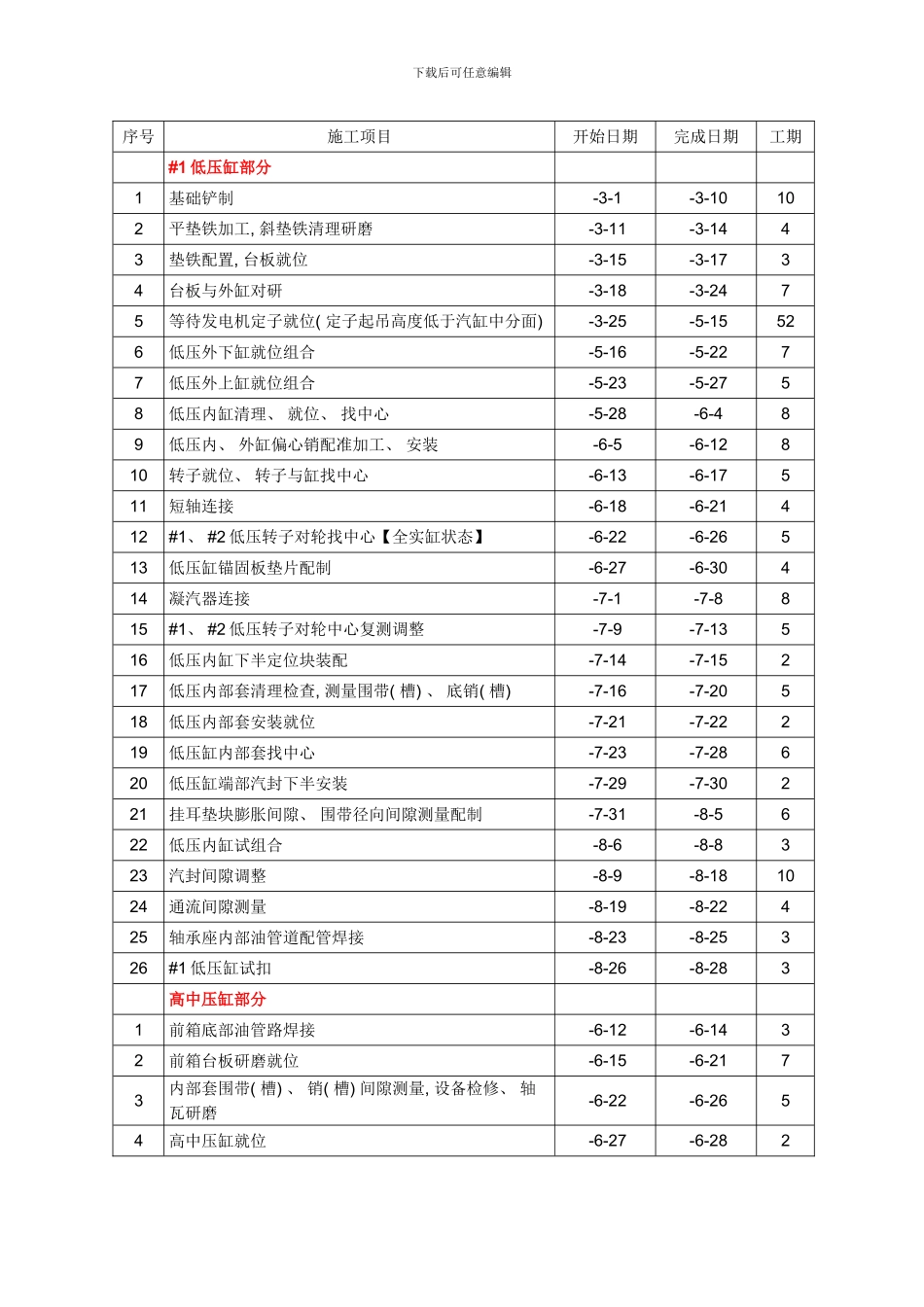

20四、 人员组织及工期进度控制序号施工项目开始日期完成日期工期 #2 低压缸部分 1基础铲制 -3-1 -3-1010 2平垫铁加工, 斜垫铁清理研磨 -3-11 -3-14
