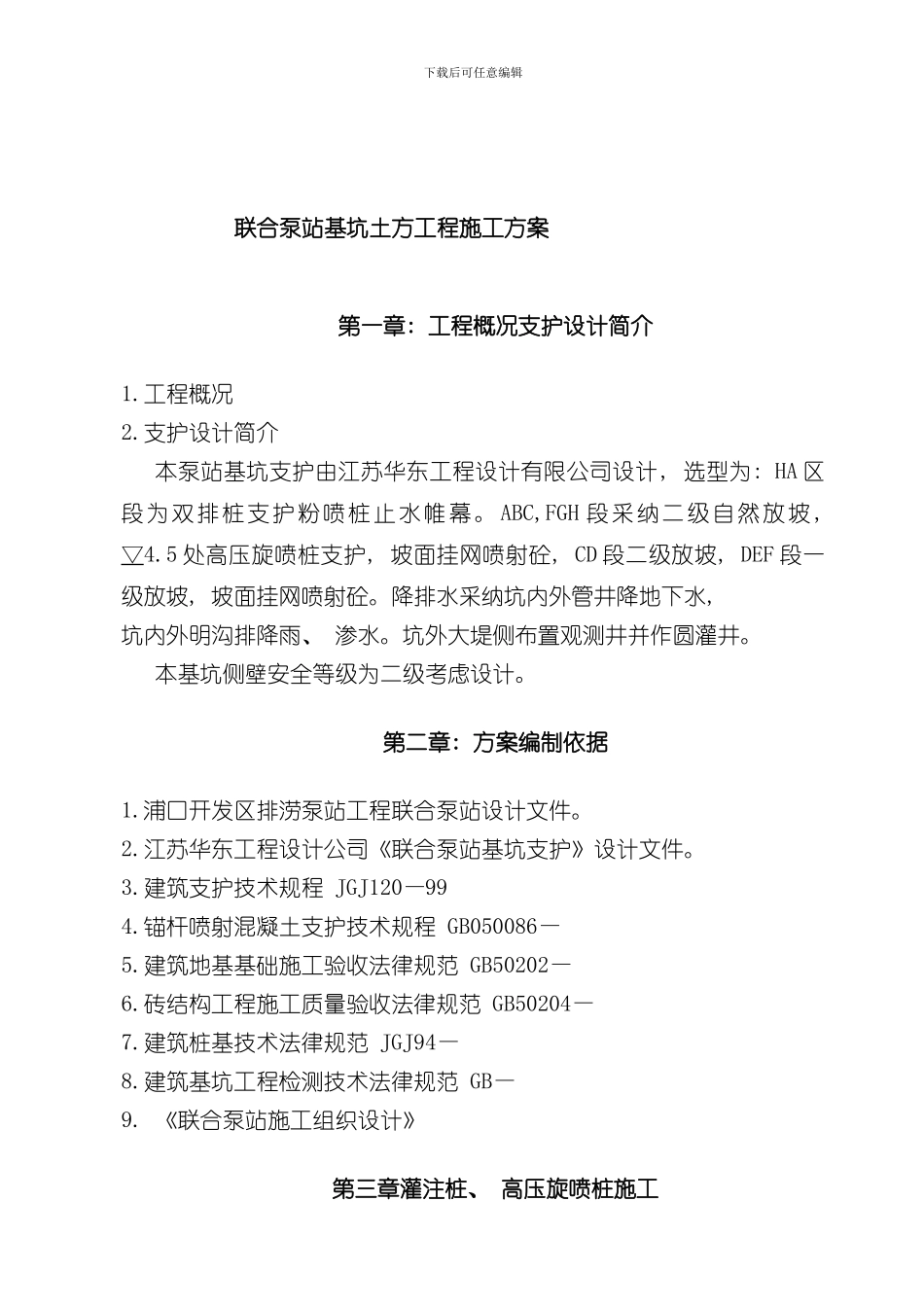

下载后可任意编辑 联合泵站基坑土方工程施工方案第一章: 工程概况支护设计简介1
支护设计简介本泵站基坑支护由江苏华东工程设计有限公司设计, 选型为: HA 区段为双排桩支护粉喷桩止水帷幕
ABC,FGH 段采纳二级自然放坡, ▽4
5 处高压旋喷桩支护, 坡面挂网喷射砼, CD 段二级放坡, DEF 段一级放坡, 坡面挂网喷射砼
降排水采纳坑内外管井降地下水, 坑内外明沟排降雨、 渗水
坑外大堤侧布置观测井并作圆灌井
本基坑侧壁安全等级为二级考虑设计
第二章: 方案编制依据1
浦口开发区排涝泵站工程联合泵站设计文件
江苏华东工程设计公司《联合泵站基坑支护》设计文件
建筑支护技术规程 JGJ120—994
锚杆喷射混凝土支护技术规程 GB050086— 5
建筑地基基础施工验收法律规范 GB50202— 6
砖结构工程施工质量验收法律规范 GB50204— 7
建筑桩基技术法律规范 JGJ94— 8
建筑基坑工程检测技术法律规范 GB— 9

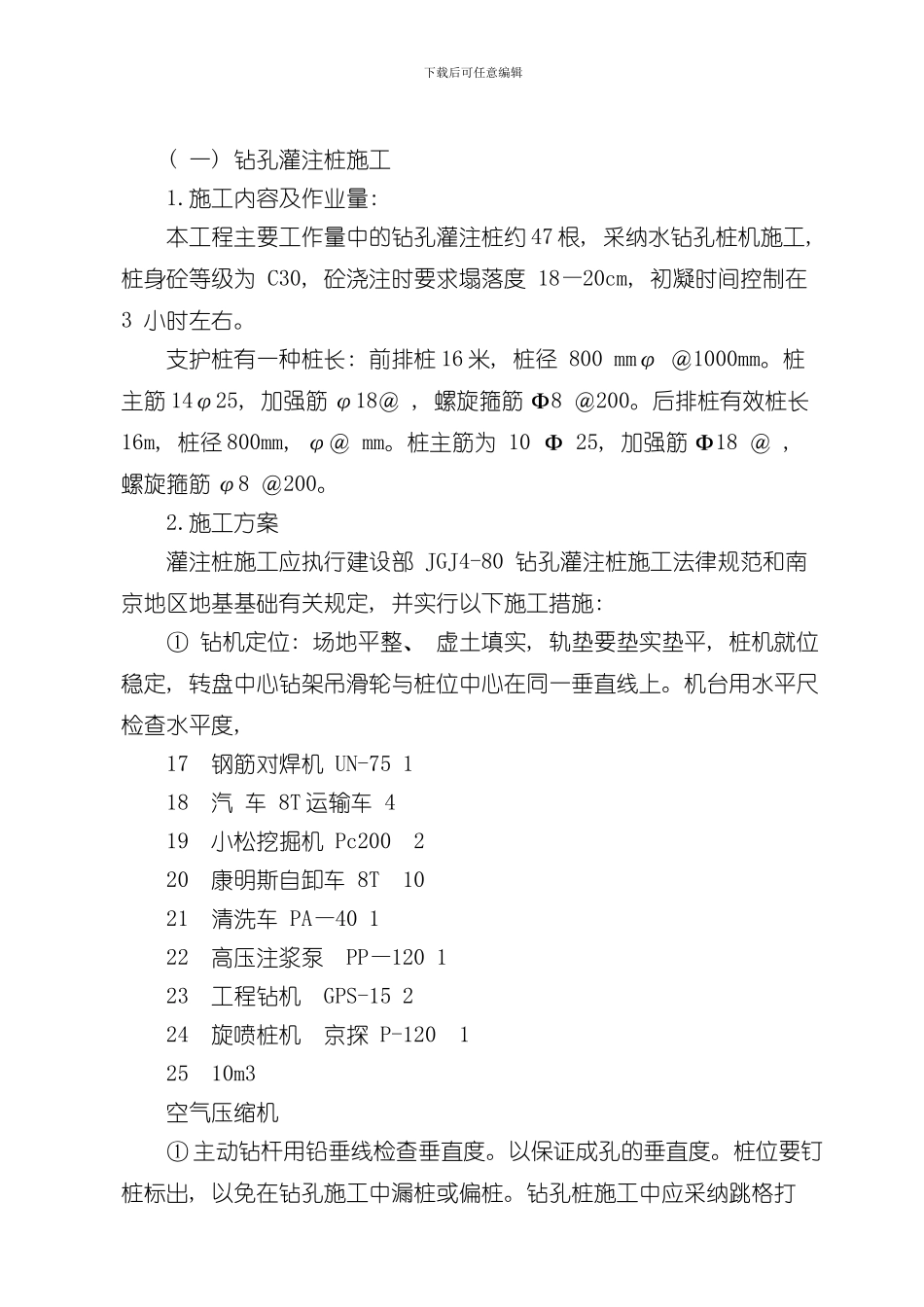

《联合泵站施工组织设计》第三章灌注桩、 高压旋喷桩施工下载后可任意编辑( 一) 钻孔灌注桩施工 1
施工内容及作业量: 本工程主要工作量中的钻孔灌注桩约 47 根, 采纳水钻孔桩机施工, 桩身砼等级为 C30, 砼浇注时要求塌落度 18—20cm, 初凝时间控制在 3 小时左右
支护桩有一种桩长: 前排桩 16 米, 桩径 800 mmφ @1000mm
桩主筋 14φ25, 加强筋 φ18@ , 螺旋箍筋 Ф8 @200
后排桩有效桩长 16m, 桩径 800mm, φ@ mm
桩主筋为 10 Ф 25, 加强筋 Ф18 @ , 螺旋箍筋 φ8 @200
施工方案 灌注桩施工应执行建设部 JGJ4-80 钻孔灌注桩施工法律规范和南京地区地基基础有关规定, 并实行以下施工措施: ① 钻机定位: 场地平整、 虚土
