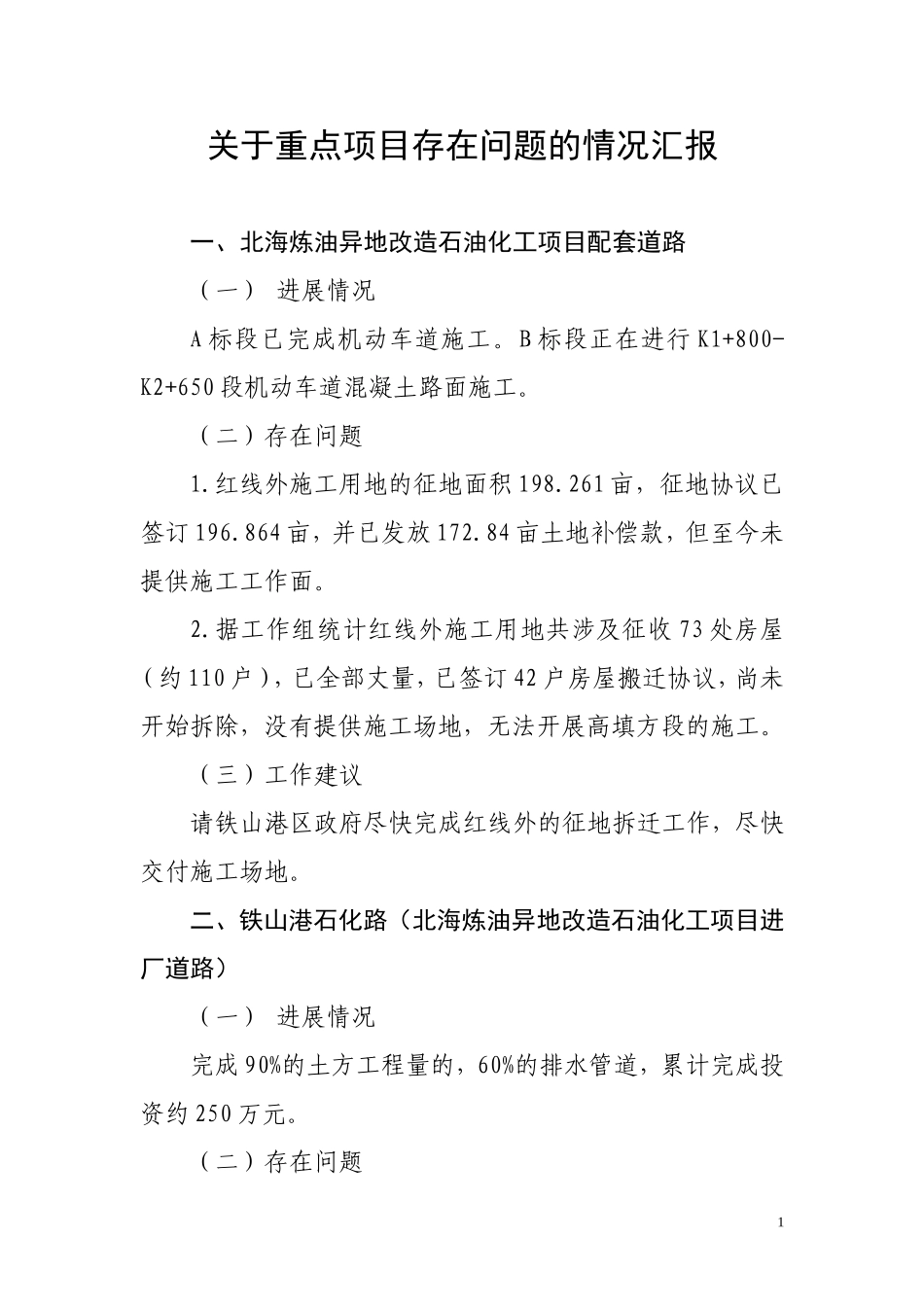

关于重点项目存在问题的情况汇报一、北海炼油异地改造石油化工项目配套道路(一)进展情况A标段已完成机动车道施工
B标段正在进行K1+800-K2+650段机动车道混凝土路面施工
(二)存在问题1
红线外施工用地的征地面积198
261亩,征地协议已签订196
864亩,并已发放172
84亩土地补偿款,但至今未提供施工工作面
据工作组统计红线外施工用地共涉及征收73处房屋(约110户),已全部丈量,已签订42户房屋搬迁协议,尚未开始拆除,没有提供施工场地,无法开展高填方段的施工
(三)工作建议请铁山港区政府尽快完成红线外的征地拆迁工作,尽快交付施工场地
二、铁山港石化路(北海炼油异地改造石油化工项目进厂道路)(一)进展情况完成90%的土方工程量的,60%的排水管道,累计完成投资约250万元

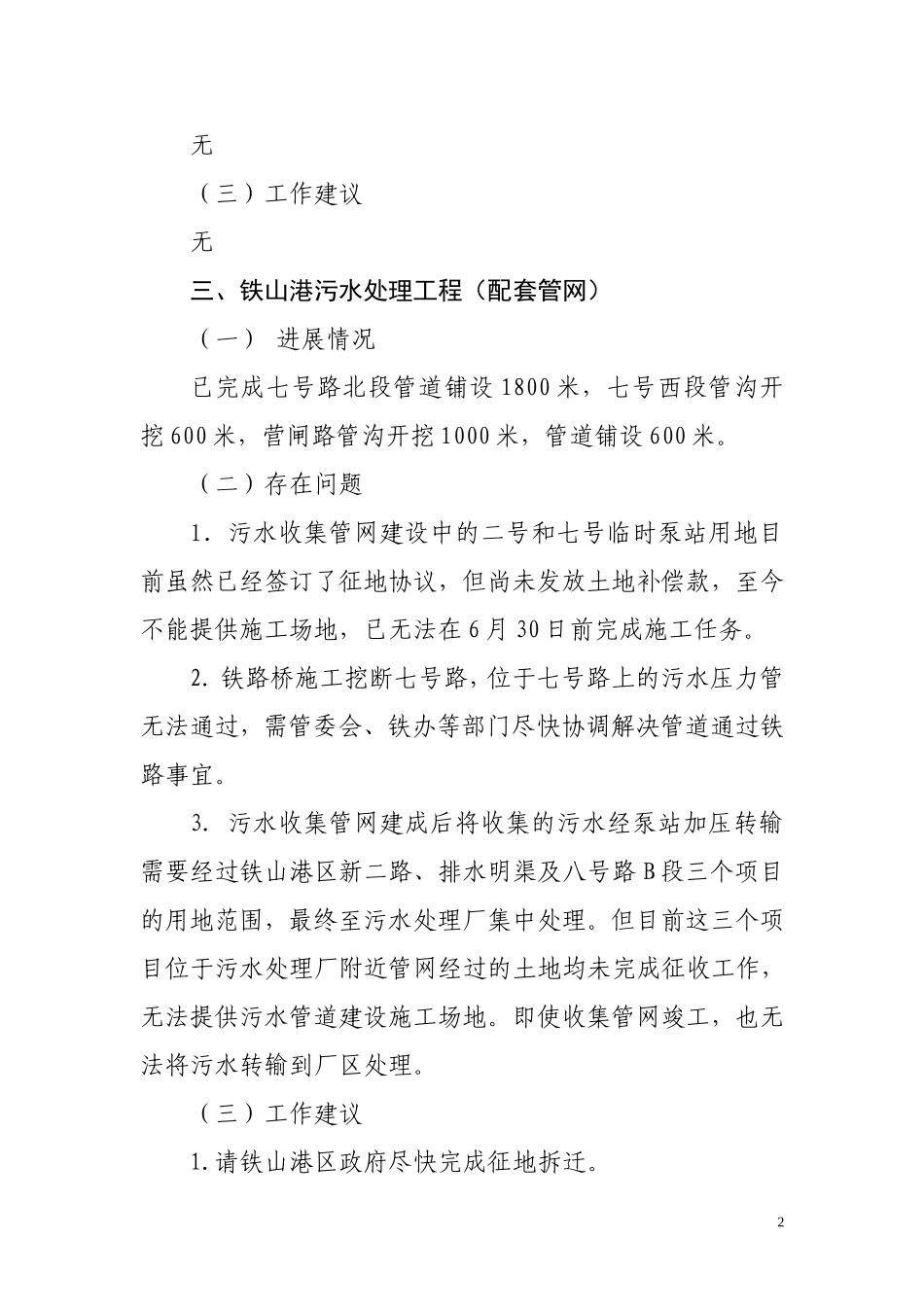

(二)存在问题1无(三)工作建议无三、铁山港污水处理工程(配套管网)(一)进展情况已完成七号路北段管道铺设1800米,七号西段管沟开挖600米,营闸路管沟开挖1000米,管道铺设600米
(二)存在问题1.污水收集管网建设中的二号和七号临时泵站用地目前虽然已经签订了征地协议,但尚未发放土地补偿款,至今不能提供施工场地,已无法在6月30日前完成施工任务
2.铁路桥施工挖断七号路,位于七号路上的污水压力管无法通过,需管委会、铁办等部门尽快协调解决管道通过铁路事宜
3.污水收集管网建成后将收集的污水经泵站加压转输需要经过铁山港区新二路、排水明渠及八号路B段三个项目的用地范围,最终至污水处理厂集中处理
但目前这三个项目位于污水处理厂附近管网经过的土地均未完成征收工作,无法提供污水管道建设施工场地
即使收集管网竣工,也无法将污水转输到厂区处理
(三)工作建议1
请铁山港区政府尽快完成征地拆迁
请管委会、铁办等部门协调解决管道通过铁路事宜

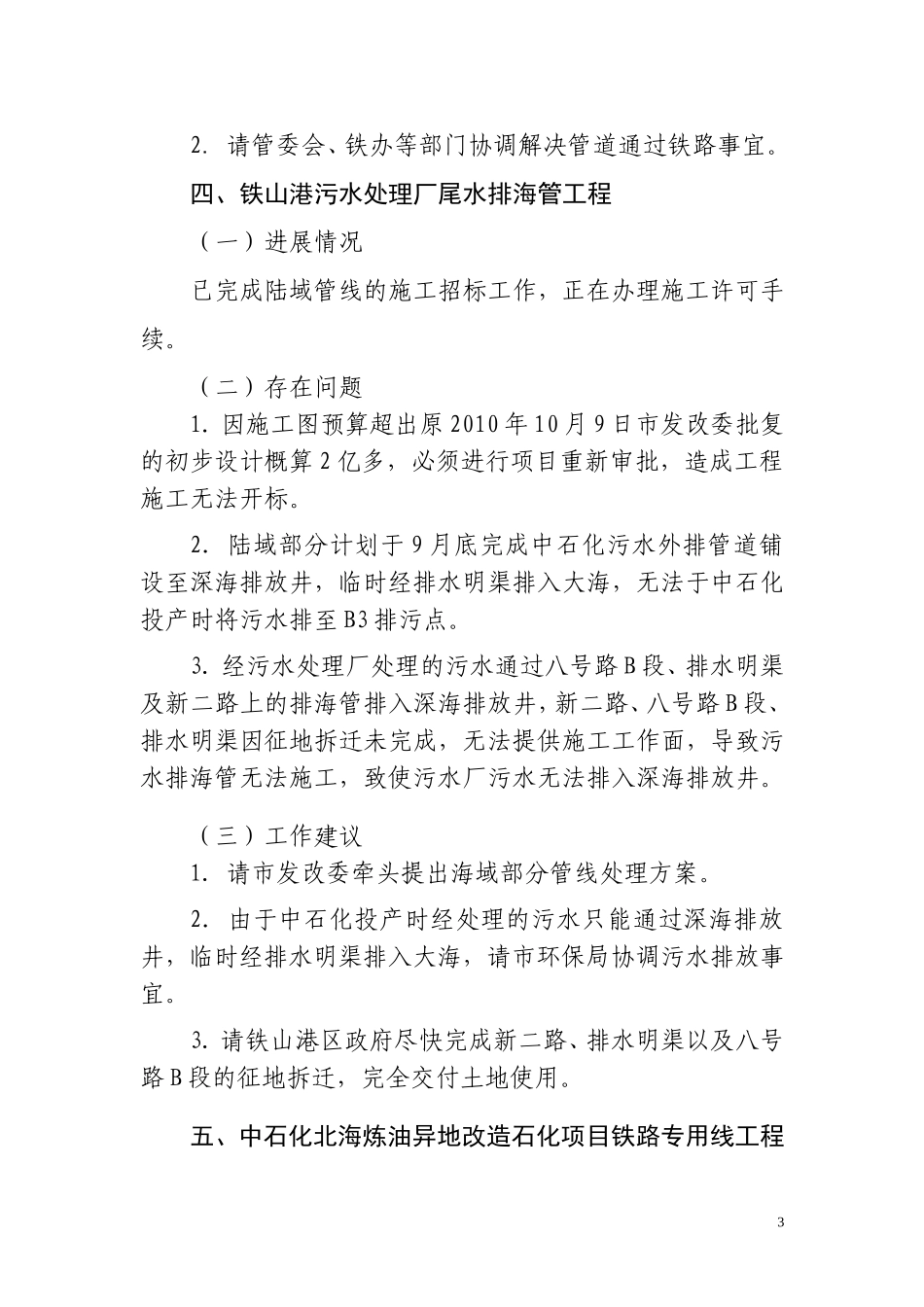

四、铁山港污水处理厂尾水排海管工程(一)进展情况已完
