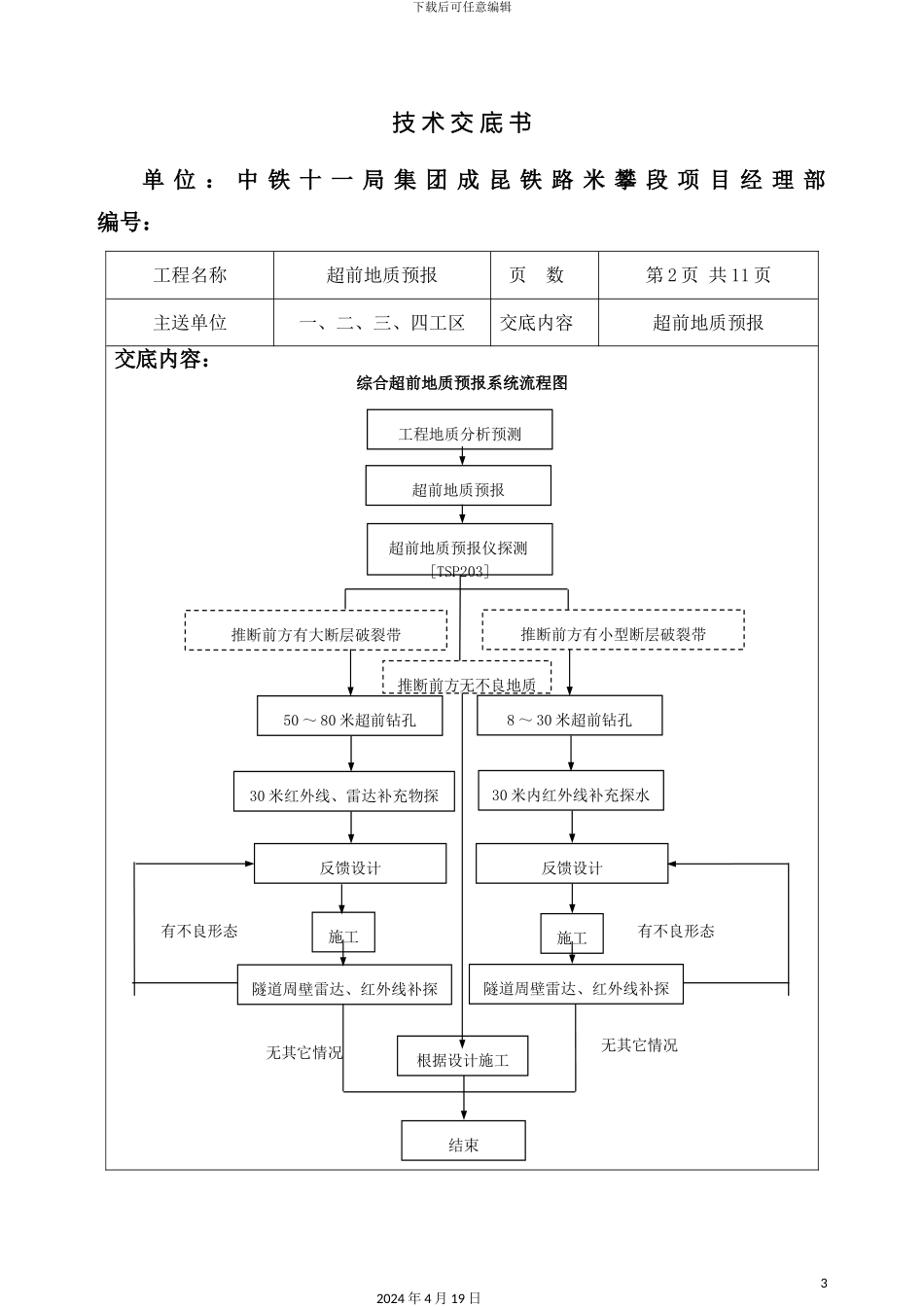

下载后可任意编辑超前地质预报技术交底书12024 年 4 月 19 日下载后可任意编辑技 术 交 底 书 单位:中铁十一局集团成昆铁路米攀段项目经理部 编号:工程名称超前地质预报页 数第 1 页 共 11 页主送单位一、二、三、四工区交底内容超前地质预报交底内容: 1、适用范围本技术交底适用于标段内所有隧道超前地质预报。2、技术要求(1)预报人员为地质专业工程师,有丰富的现场施工经验,吃苦耐劳,有职业责任感。(2)爆破人员必须为取得爆破作业资格证人员,责任心强,没有违章作业行为。3、工艺流程及施工方法3.1 工艺流程超前地质预报方式工作范围及作业方式见下表。超前地质预报方式工作范围及作业方式表预报方式工作范围作业方式TSP203隧道的断层破裂带、低阻区、岩石界面、不良地质地段。隧道施工时,进行钻孔、设备安装隧道停止施工后,进行引爆 监测后恢复隧道施工。地质雷达接近和经过不良地段时使用,以准确推断隧道四周及底部的岩溶、水体的形态。正洞均需监测短时间占用正洞施工时间,接近岩溶、水体等之前开始施测,有水岩层 10m/次,无水岩层<20m/次。红外线探水仪探测地下水分布,正洞均测。利用施工空隙时间,每掘进 20~30m 测一次,测点纵向间隔 5m,每个测点向拱顶、两侧及隧底测四个方向,靠近工作面的测点还需要向前量测。超前水平钻孔隧道不良地质地段。停止正洞施工约 12~24h,探测深度 30~100m 时,水平钻机使用 MGY-80、MGY-100A、XY-2 钻机。短距离水平钻孔探测,为日常监测项目。正洞在地质较差地段进行。不单独占用施工时间,在每循环钻孔时,将若干辅助眼加深 1~5m,直觉确定围岩变化情况。常见地质法正洞开挖面均进行地质素描。不占用施工时间,每次爆破后进行素描,绘制展示图,进行推测。 编制: 复核: 日期: 签收单位: 22024 年 4 月 19 日下载后可任意编辑技 术 交 底 书单 位 : 中 铁 十 一 局 集 团 成 昆 铁 路 米 攀 段 项 目 经 理 部 编号:工程名称超前地质预报页 数第 2 页 共 11 页主送单位一、二、三、四工区交底内容超前地质预报交底内容:综合超前地质预报系统流程图32024 年 4 月 19 日无其它情况无其它情况工程地质分析预测推断前方有大断层破裂带超前地质预报仪探测[TSP203]50 ~ 80 米超前钻孔8 ~ 30 米超前钻孔推断前方有小型断层破裂带30 米红外线、雷达补充物探30 米内红外线补充探水反馈设计...
