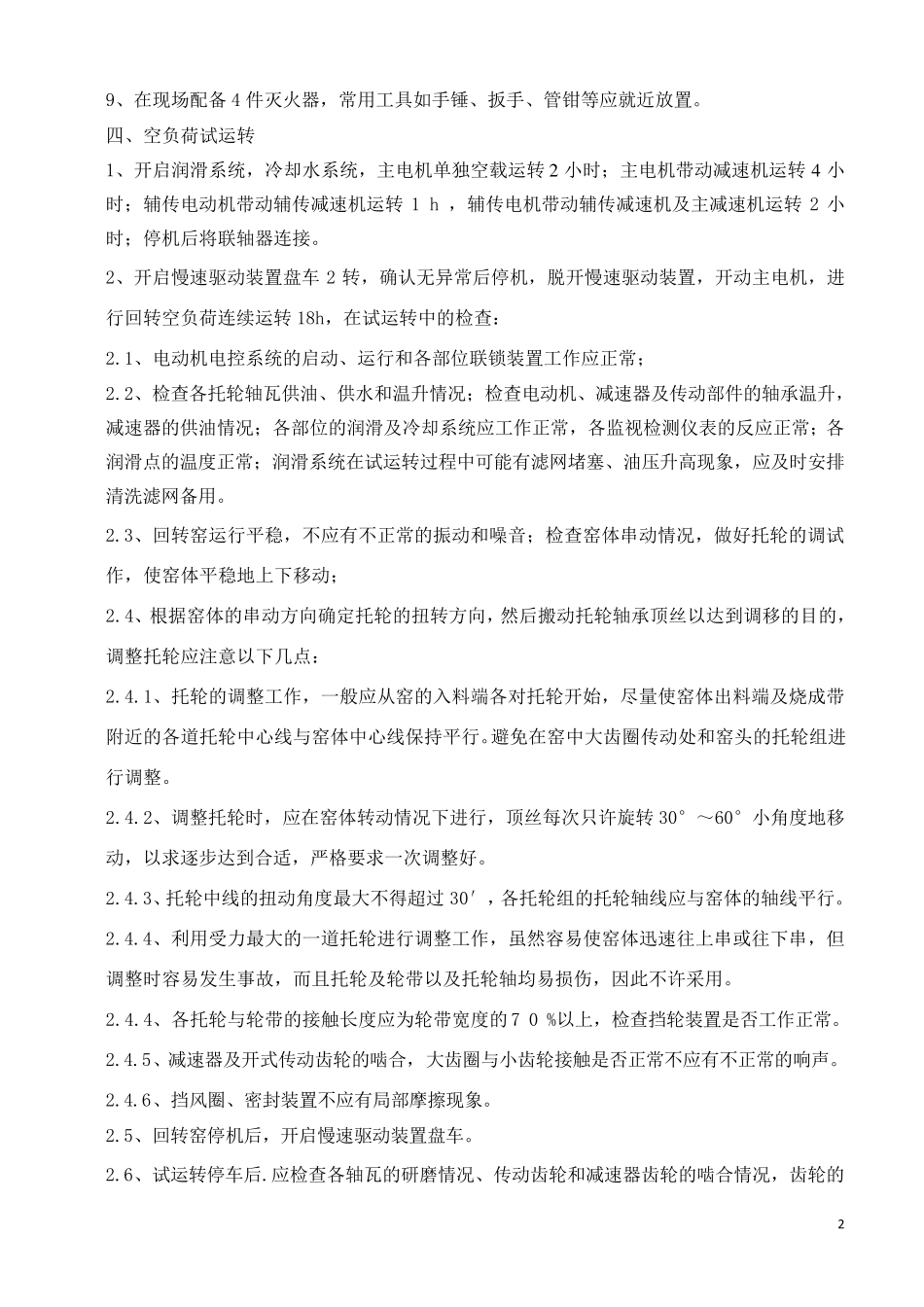

1 一、前言 回转窑系统设备安装完成,必须经设备单机试车、无负荷联动试车,发现设备安装中可能存在的问题,及时解决问题,为负荷联动试车的顺利进行打好基础。 回转窑单机试运转时间安排: 1、砌砖前的试运转,主电动机空载试运转2 h ;主电机带动减速机运转4 小时;辅传电动机带动辅传减速机运转1 h ,辅传电机带动辅传减速机及主减速机运转2 小时;主电机带动设备连续运转18 小时(其中25%的转速运转2 小时,50%的转速运转4 小时,75%的转速运转8 小时,100%的转速运转4 小时);(试机的电源、变频的调整由电气工段协调完成)。 2、砌砖后的试运转,回转窑应每隔一段时间以辅助传动慢转90°或 180°,以防止变形。 二、运行步骤 稀油站油注油 冷却水开启 稀油站循环 主电机试运2h 主电机带动减速机运转4 h 慢驱盘车1h 慢驱带主减速机2h 主电机带转窑运行18h 三、准备工作 1、回转窑及主减速机、主电机、慢速驱动装置安装完毕,轴承的冷却水管和油管安装完成且无漏油漏水现象。 2、稀油站安装完毕,油管和冷却水管安装完成。油管安装后拆下,封闭两端,可先用20%盐酸浸渍20~30 分钟后倒出,用3%的石灰水中和管道中的残酸,再用清水冲洗,用压缩空气吹干后,喷入与系统相同的润滑油,恢 复 管道安装。安装后要 严 密 可靠 ,不 得 漏油、漏水。特 别 是 高 压和低 压供 油管路 ,不 得 漏油。 3、稀油站油箱 清洗干净 ,并 用面 团 沾 除 各 角 落 的杂 物 和水份 ,然 后封闭严 密 ,按 要 求 注入干净 的润滑油。 4、启动稀油站对 管道系统进行油循环,为防止未 清除 干净 的杂 质 进入轴承,应在油管出口包 扎 一层 100 目 的铜 丝 网 。油循环进行4h 后检 查 滤 网 上 是 否 有 杂 质 ,如 油质 良 好,拆除 滤网 ,恢 复 管道系统。 5、润滑系统开启后,检 查 是 否 有 异 常 振 动和异 响 ,是 否 有 漏油现象,油压是 否 稳 定 ,油量是 否 符 合 要 求 ,回油是 否 正 常 ,电气系统和温 升 是 否 正 常 。 6、复 查 各 紧 固 件 是 否 已 拧 紧 ,控 制 系统、自 动仪 表 、照 明 等 是 否 符 合 要 求 。 7、复 查 回转窑系统地 脚 螺 栓 是 否 拧 紧 ,检 查 托 轮 表 面 和轮 带表 面 有 无杂 物 、电焊 渣 等 , 检查 轮 带内...
