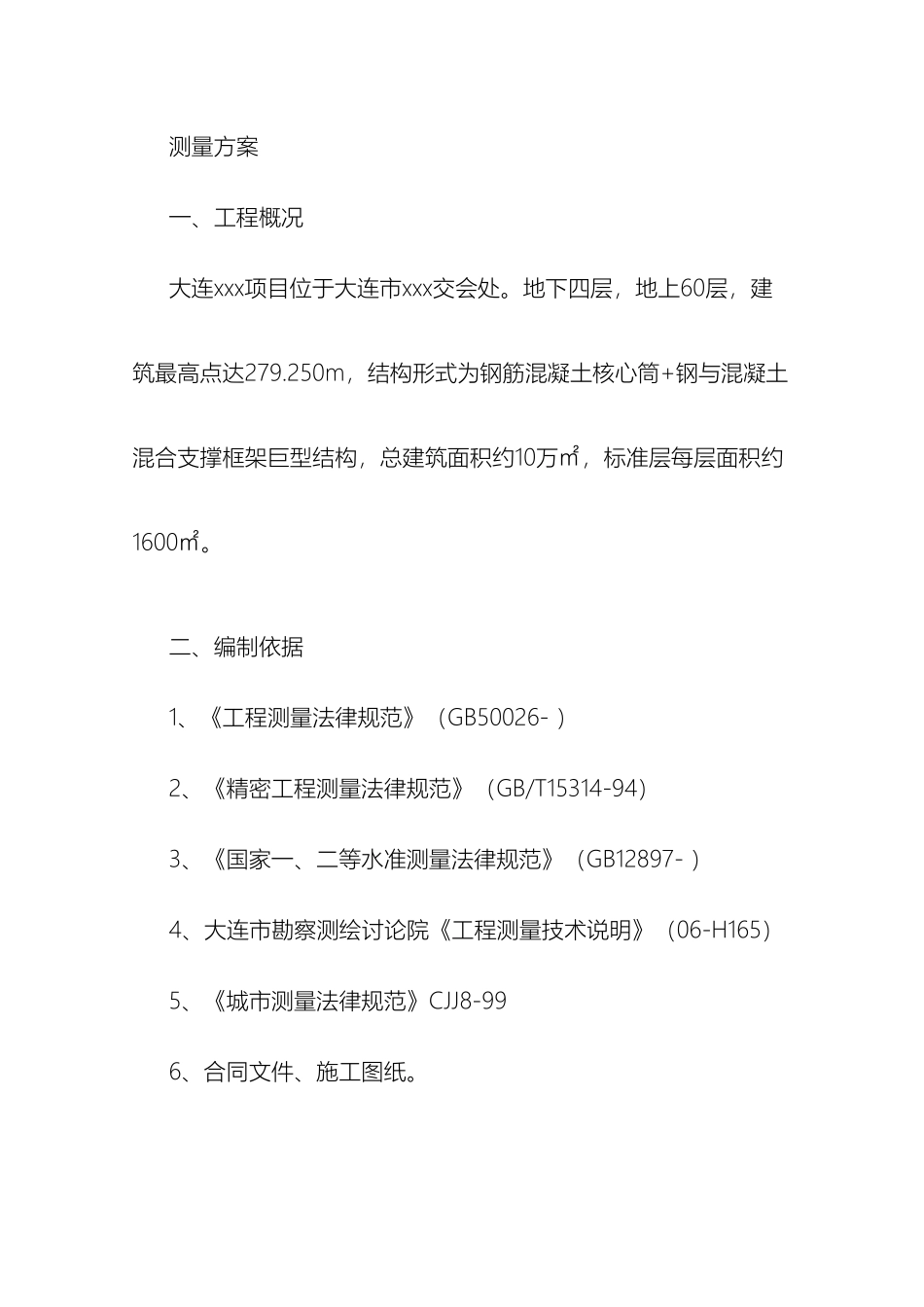

下载后可任意编辑超高层结构测量方案12024 年 4 月 19 日测量方案一、工程概况大连xxx项目位于大连市xxx交会处
地下四层,地上60层,建筑最高点达279
250m,结构形式为钢筋混凝土核心筒+钢与混凝土混合支撑框架巨型结构,总建筑面积约10万㎡,标准层每层面积约1600㎡
二、编制依据1、《工程测量法律规范》(GB50026- )2、《精密工程测量法律规范》(GB/T15314-94)3、《国家一、二等水准测量法律规范》(GB12897- )4、大连市勘察测绘讨论院《工程测量技术说明》(06-H165)5、《城市测量法律规范》CJJ8-996、合同文件、施工图纸

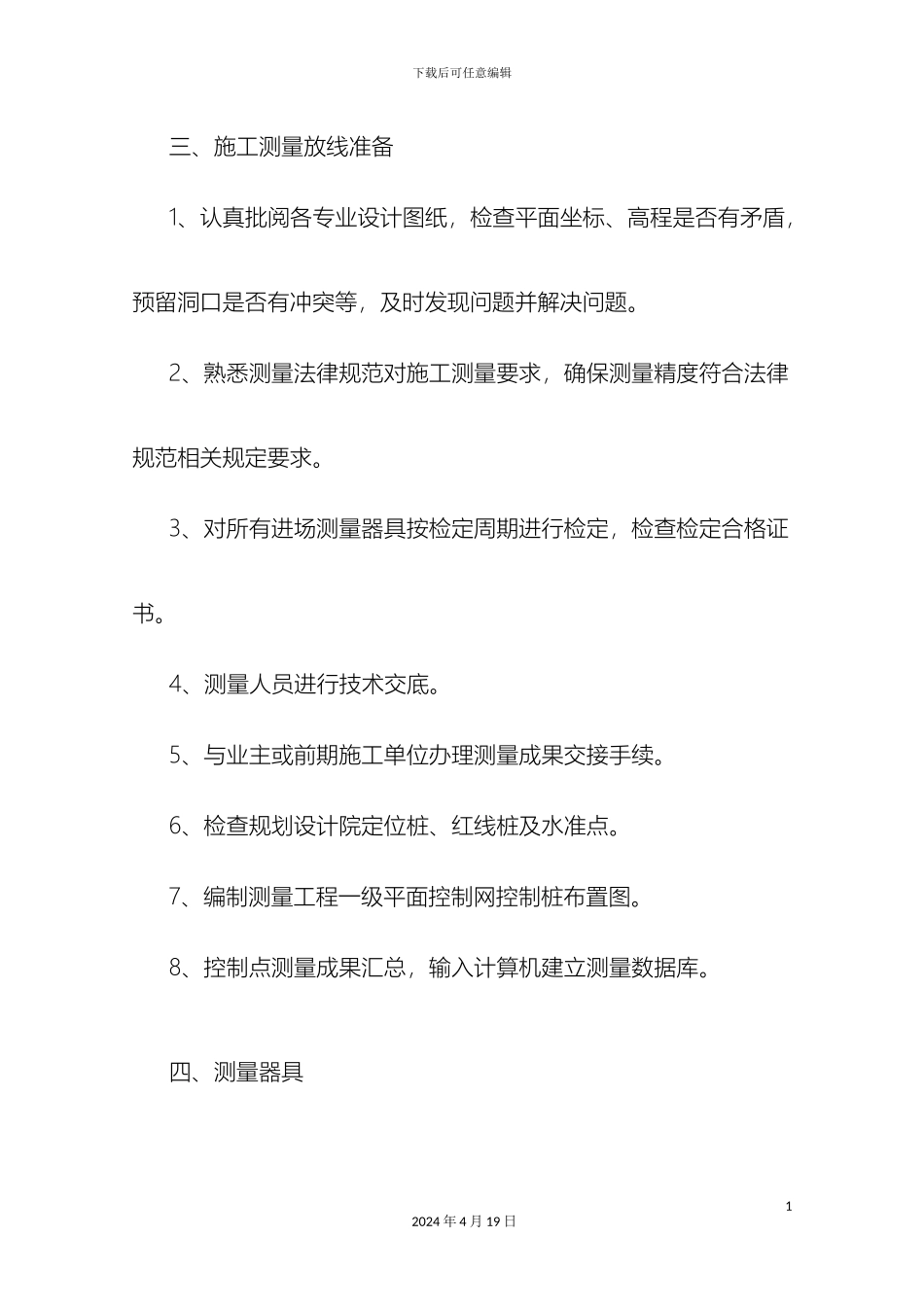

下载后可任意编辑三、施工测量放线准备1、认真批阅各专业设计图纸,检查平面坐标、高程是否有矛盾,预留洞口是否有冲突等,及时发现问题并解决问题
2、熟悉测量法律规范对施工测量要求,确保测量精度符合法律规范相关规定要求
3、对所有进场测量器具按检定周期进行检定,检查检定合格证书
4、测量人员进行技术交底
5、与业主或前期施工单位办理测量成果交接手续
