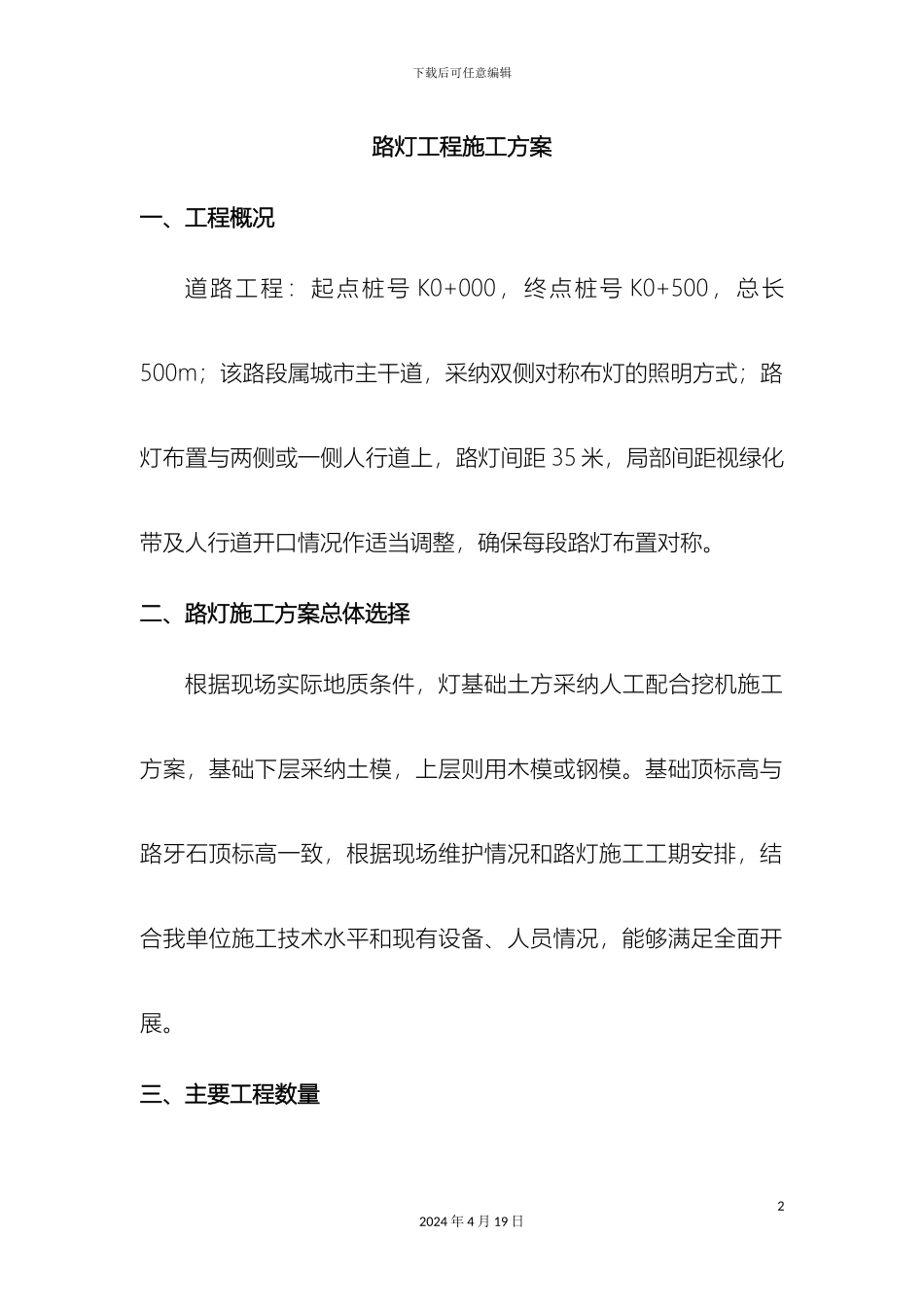

下载后可任意编辑路灯施工方案12024 年 4 月 19 日下载后可任意编辑路灯工程施工方案一、工程概况道路工程:起点桩号 K0+000,终点桩号 K0+500,总长500m;该路段属城市主干道,采纳双侧对称布灯的照明方式;路灯布置与两侧或一侧人行道上,路灯间距 35 米,局部间距视绿化带及人行道开口情况作适当调整,确保每段路灯布置对称
二、路灯施工方案总体选择根据现场实际地质条件,灯基础土方采纳人工配合挖机施工方案,基础下层采纳土模,上层则用木模或钢模
基础顶标高与路牙石顶标高一致,根据现场维护情况和路灯施工工期安排,结合我单位施工技术水平和现有设备、人员情况,能够满足全面开展

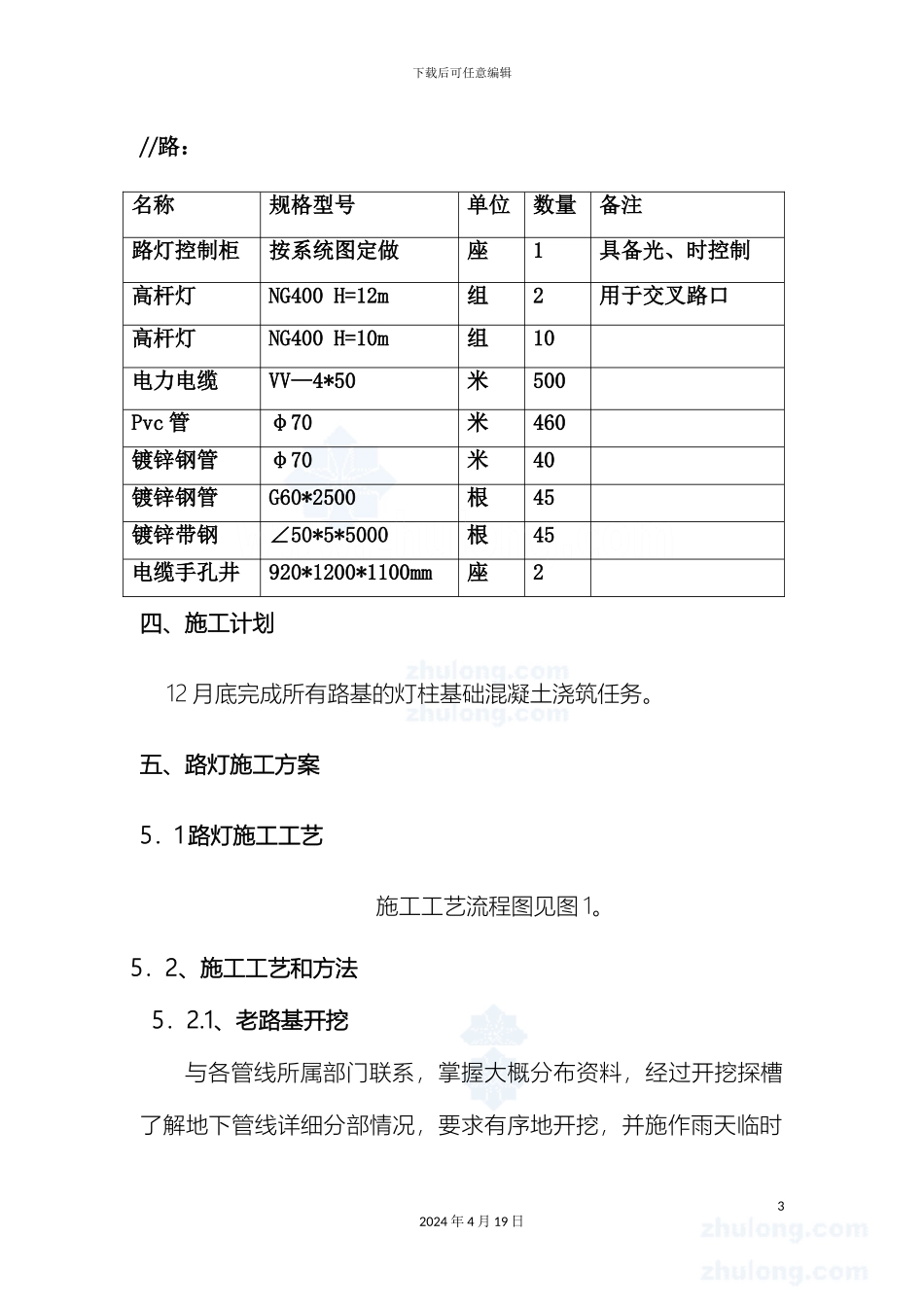

三、主要工程数量22024 年 4 月 19 日下载后可任意编辑//路:名称规格型号单位数量备注路灯控制柜按系统图定做座1具备光、时控制高杆灯NG400 H=12m 组2用于交叉路口高杆灯NG400 H=10m组10电力电缆VV—4*50米500Pvc 管φ70米460镀锌钢管φ70米40镀锌钢管G60*2500根45镀锌带钢∠50*5*5000根45电缆手孔井920*1200*1100mm座2四、施工计划 12 月底完成所有路基的灯柱基础混凝土浇筑任务
五、路灯施工方案5.1 路灯施工工艺 施工工艺流程图见图 1
5.2、施工工艺和方法5.2
1、老路基开挖与各管线所属部门联系,掌握大概分布资料,经过开挖探槽了解地下管线详细分部情况,要求有序地开挖,并施作雨天临时32024 年 4 月 19 日下载后可任意编辑排水沟,开挖时应有测量配合指导,切勿超挖、欠挖
2、测量定位根据监理工程师审批后的控制点进行现场加设控制点工作,采纳全站仪按极坐标法测设基础的位置,用水准仪测出地面标高
基础定位后经复核无误,增设护桩指导施工
3、基础土方开挖采纳挖土机对基坑的大概深、长、宽度土方进行开挖
