园林项目重难点分析 1、项目场地重难点 1

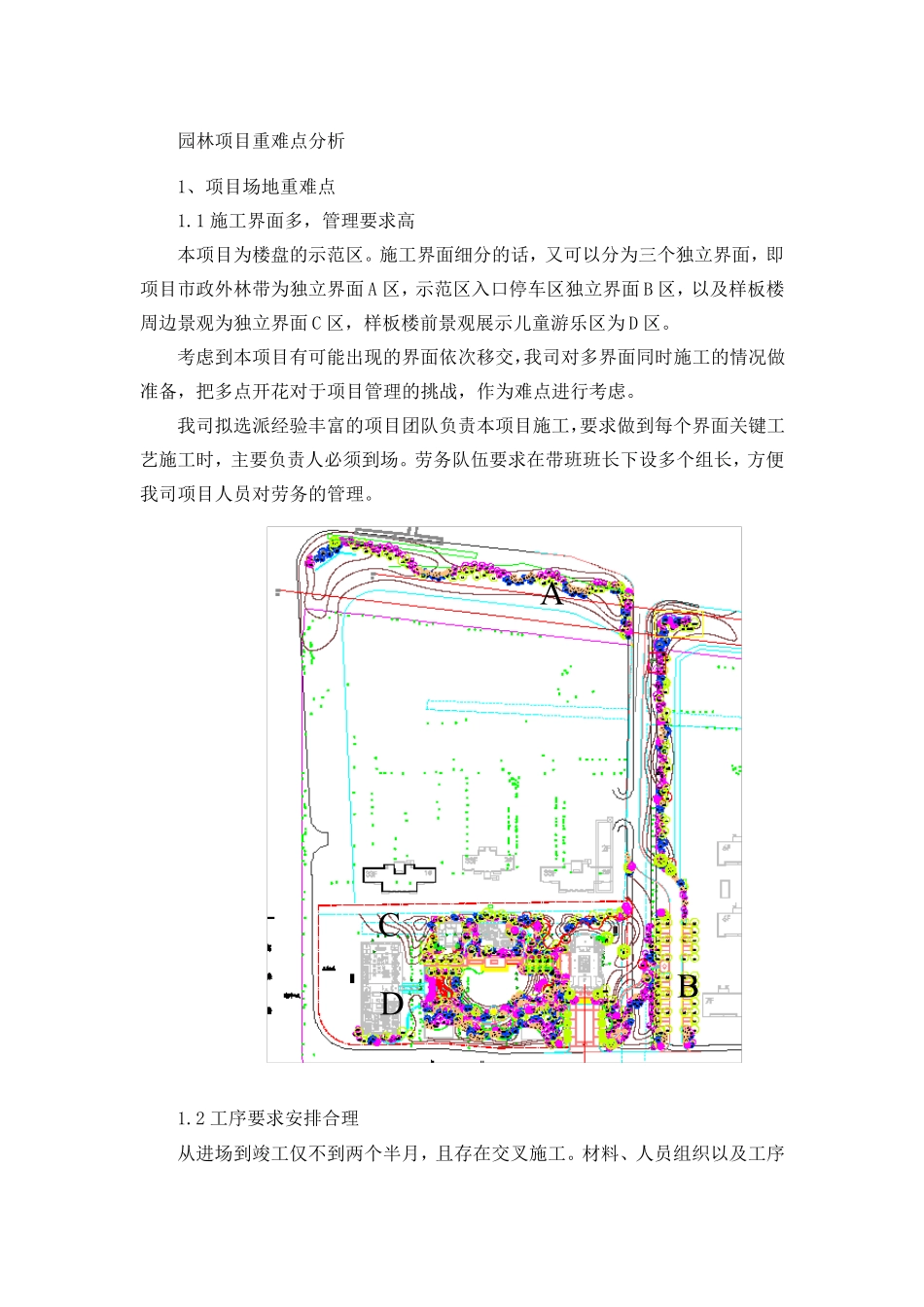

1 施工界面多,管理要求高 本项目为楼盘的示范区
施工界面细分的话,又可以分为三个独立界面,即项目市政外林带为独立界面 A 区,示范区入口停车区独立界面 B 区,以及样板楼周边景观为独立界面 C 区,样板楼前景观展示儿童游乐区为 D 区
考虑到本项目有可能出现的界面依次移交,我司对多界面同时施工的情况做准备,把多点开花对于项目管理的挑战,作为难点进行考虑
我司拟选派经验丰富的项目团队负责本项目施工,要求做到每个界面关键工艺施工时,主要负责人必须到场
劳务队伍要求在带班班长下设多个组长,方便我司项目人员对劳务的管理
2 工序要求安排合理 从进场到竣工仅不到两个半月,且存在交叉施工
材料、人员组织以及工序B A D C 安 排 要 求 较 高
如 何 能 合 理 的 保 证 工 期 , 是 本 工 程 的 一 大 难 点
因 本 工 程 为 样 板 工 程 , 施 工 空 间 有 限 , 水 、 电 、 土 建 、 绿 化 等 不 同 专 业 在 相同 施 工 范 围 内 同 时 施 工 , 交 叉 施 工 的 协 调 安 排 为 一 难 点
在 有 限 的 空 间 范 围 内 ,短 时 间 内 聚 集 上 述 不 同 的 施 工 单 位 、 各 个 专 业 的 施 工 人 员 , 以 及 材 料 供 应 商 , 相互 之 间 交 叉 作 业 相 互 影 响 不 可 避 免 , 如 何 科 学 合 理 的 组 织 各 单 位 及 作 业 人 员 , 尽可 能 降 低 相 互 之 间 的 影 响 , 提 高 施 工 效 率 , 是 本 工 程 的 另 一 个 难 点
3 可 能 存 在 与 市 政 交 叉 施 工 与 管 网 配 套 交 叉 施 工 : 在 有 限 的 空 间 范 围 内 , 不 仅 要 协
