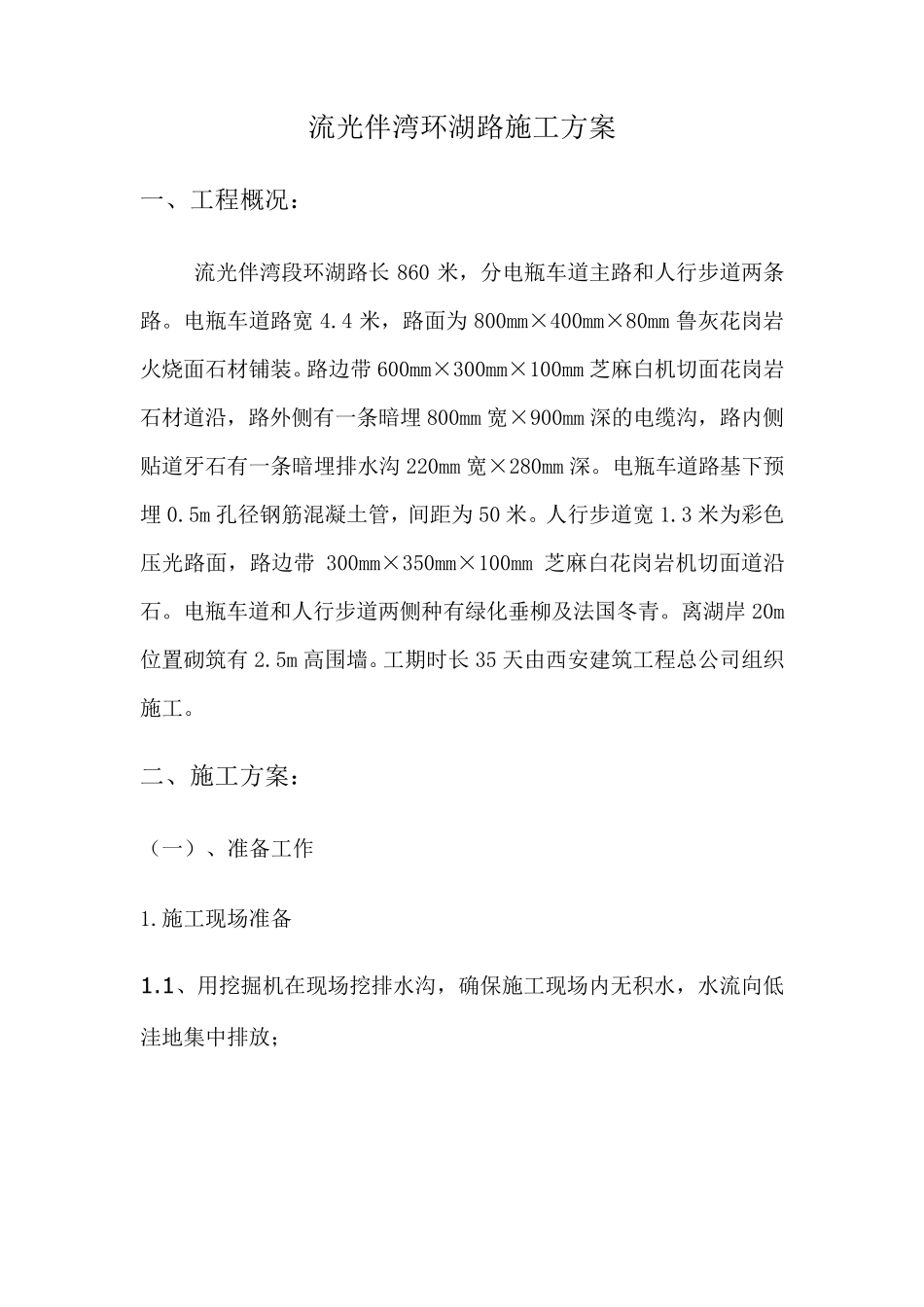

流光伴湾环湖路施工方案 一、工程概况: 流光伴湾段环湖路长860 米,分电瓶车道主路和人行步道两条路
电瓶车道路宽4
4 米,路面为800mm×400mm×80mm 鲁灰花岗岩火烧面石材铺装
路边带 600mm×300mm×100mm 芝麻白机切面花岗岩石材道沿,路外侧有一条暗埋 800mm 宽×900mm 深的电缆沟,路内侧贴道牙石有一条暗埋排水沟 220mm 宽×280mm 深
电瓶车道路基下预埋 0
5m 孔径钢筋混凝土管,间距为50 米
人行步道宽1
3 米为彩色压光路面,路边带 300mm×350mm×100mm 芝麻白花岗岩机切面道沿石
电瓶车道和人行步道两侧种有绿化垂柳及法国冬青
离湖岸 20m位置砌筑有 2
5m 高围墙
工期时长35 天由西安建筑工程总公司组织施工
二、施工方案: (一)、准备工作 1
施工现场准备 1
1 、用挖掘机在现场挖排水沟,确保施工现场内无积水,水流向低洼地集中排放; 1

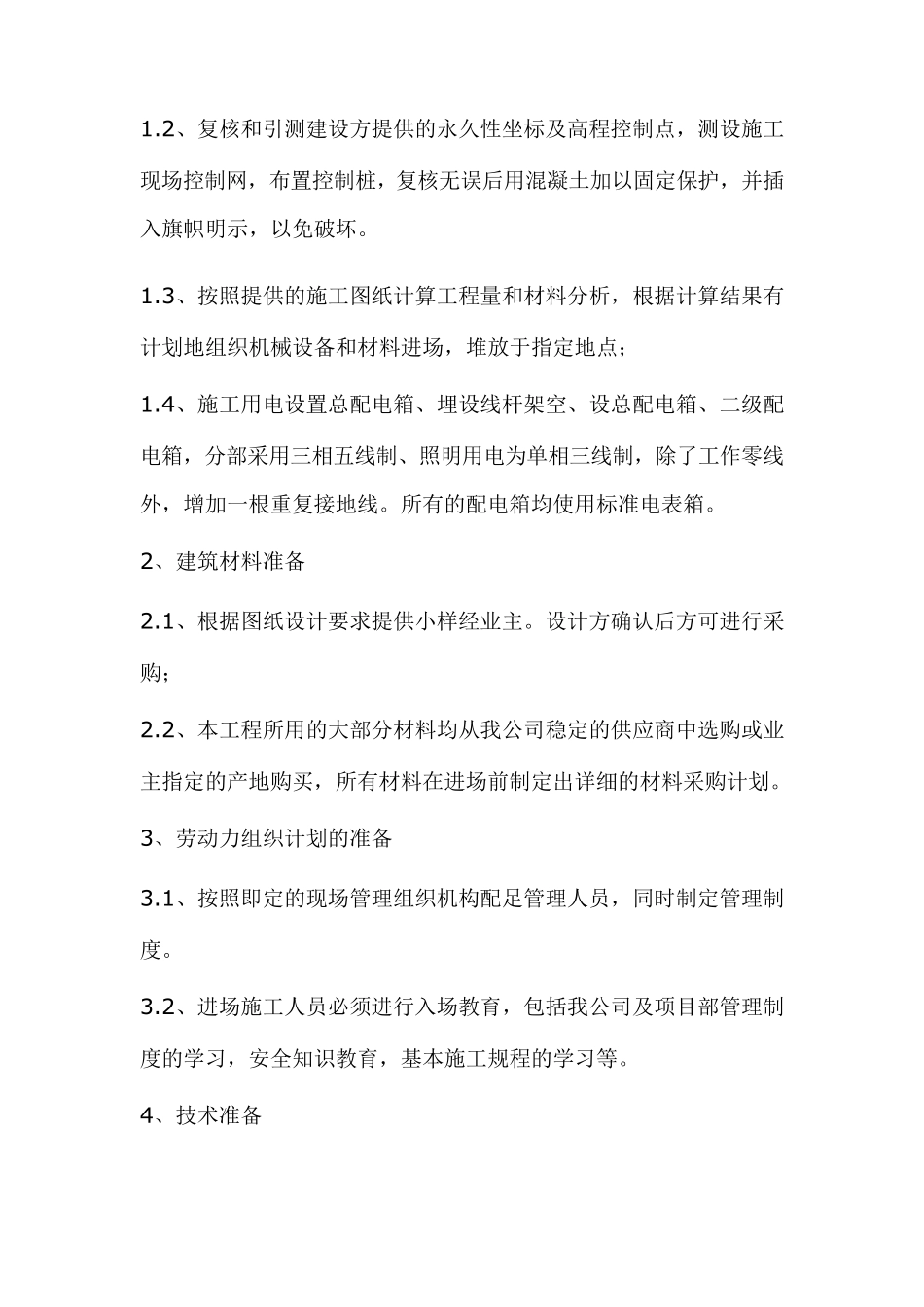

2、复核和引测建设方提供的永久性坐标及高程控制点,测设施工现场控制网,布置控制桩,复核无误后用混凝土加以固定保护,并插入旗帜明示,以免破坏
3、按照提供的施工图纸计算工程量和材料分析,根据计算结果有计划地组织机械设备和材料进场,堆放于指定地点; 1
4、施工用电设置总配电箱、埋设线杆架空、设总配电箱、二级配电箱,分部采用三相五线制、照明用电为单相三线制,除了工作零线外,增加一根重复接地线
所有的配电箱均使用标准电表箱
2、建筑材料准备 2
1、根据图纸设计要求提供小样经业主
设计方确认后方可进行采购; 2
2、本工程所用的大部分材料均从我公司稳定的供应商中选购或业主指定的产地购买,所有材料在进场前制定出详细的材料采购计划
3、劳动力组织计划的准备 3
1、按照即定的现场管理组织机构配足管理人员,同时制定管理制度
2、进场施工人员必须进行入场教
