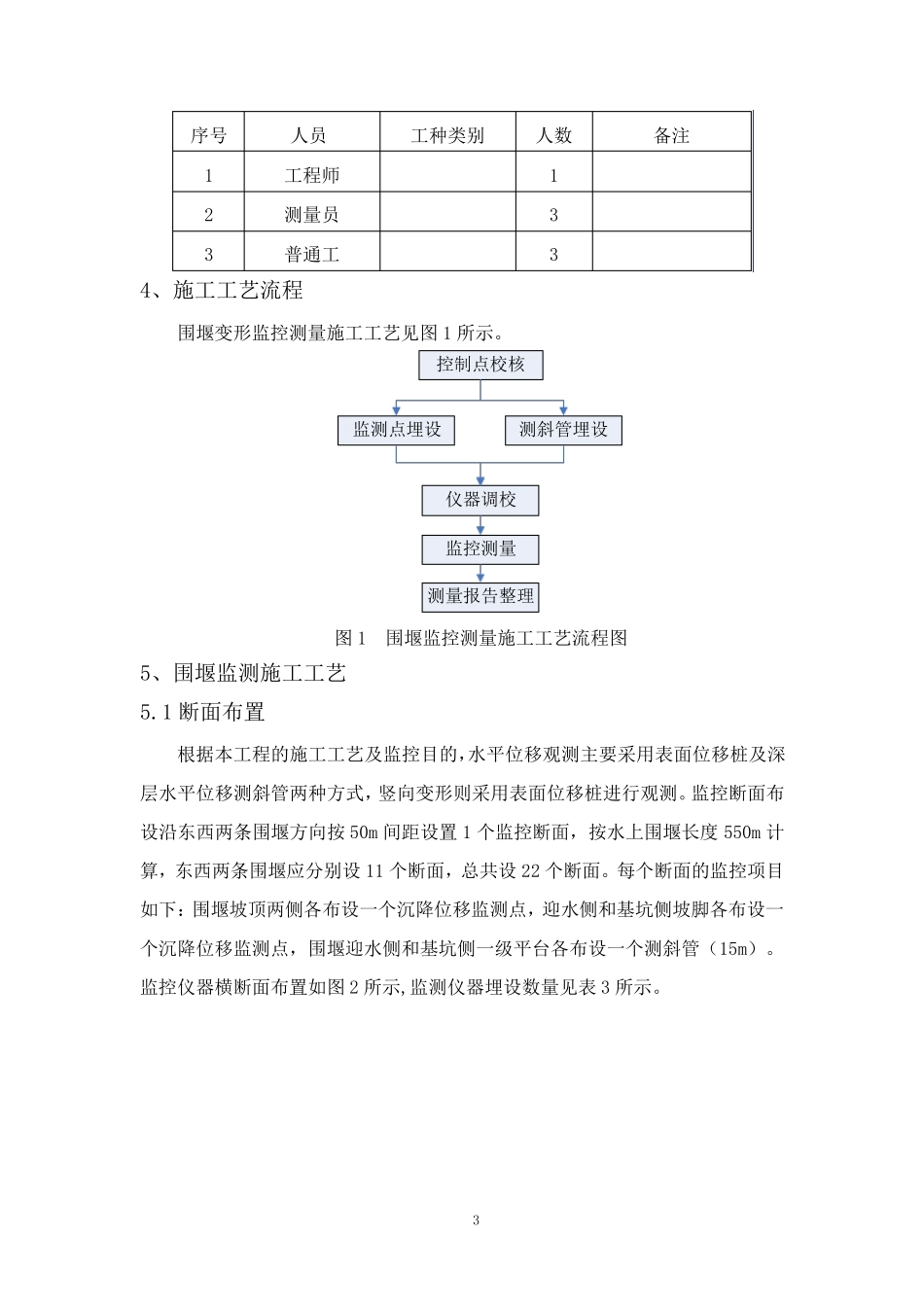

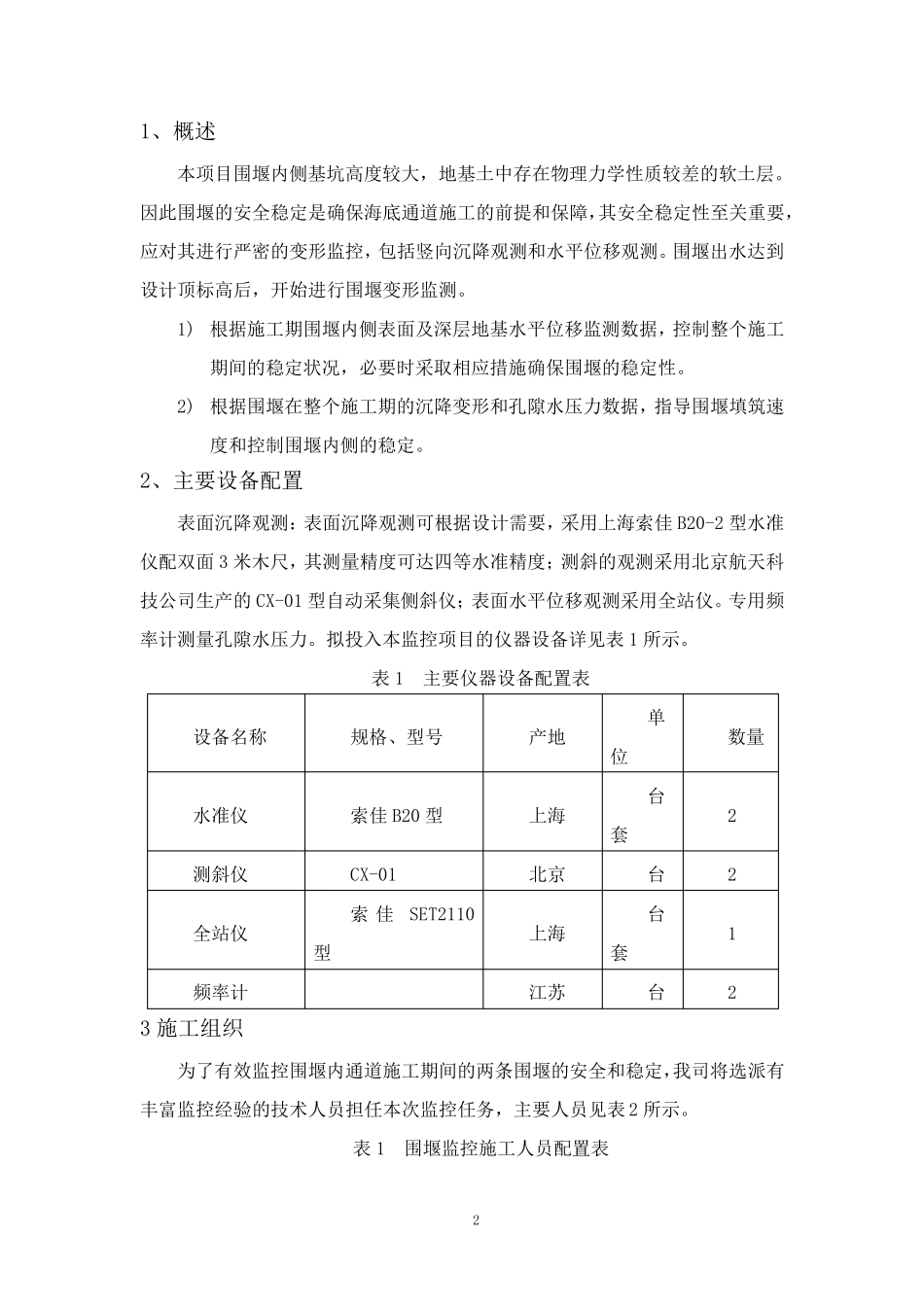

1 围堰变形监测方案 目 录 1 、概述 ....................................................................................................... 2 2 、主要设备配置 ...................................................................................... 2 4 、施工工艺流程 ...................................................................................... 3 5 、围堰监测施工工艺 .............................................................................. 3 6 、围堰监测质量控制 .............................................................................. 6 2 1、概述 本项目围堰内侧基坑高度较大,地基土中存在物理力学性质较差的软土层。因此围堰的安全稳定是确保海底通道施工的前提和保障,其安全稳定性至关重要,应对其进行严密的变形监控,包括竖向沉降观测和水平位移观测。围堰出水达到设计顶标高后,开始进行围堰变形监测。 1) 根据施工期围堰内侧表面及深层地基水平位移监测数据,控制整个施工期间的稳定状况,必要时采取相应措施确保围堰的稳定性。 2) 根据围堰在整个施工期的沉降变形和孔隙水压力数据,指导围堰填筑速度和控制围堰内侧的稳定。 2、主要设备配置 表面沉降观测:表面沉降观测可根据设计需要,采用上海索佳 B20-2 型水准仪配双面 3 米木尺,其测量精度可达四等水准精度;测斜的观测采用北京航天科技公司生产的 CX-01 型自动采集侧斜仪;表面水平位移观测采用全站仪。专用频率计测量孔隙水压力。拟投入 本监控项目的仪器 设备详 见 表 1 所 示 。 表 1 主要仪器 设备配置表 设备名 称 规 格 、型号 产地 单位 数量 水准仪 索佳 B20 型 上海 台套 2 测斜仪 CX-01 北京 台 2 全站仪 索 佳SET2110型 上海 台套 1 频率计 江 苏 台 2 3 施工组 织 为 了 有 效 监控围堰内通道施工期间的两 条 围堰的安全和稳定,我 司将 选 派 有丰 富 监控经 验 的技术 人 员 担 任 本次 监控任 务 ,主要人 员 见 表 2 所 示 。 表 1 围堰监控施工人 员 配置表 3 序号 人员 工种类别 人数 备注 1 工程师 1 2 测量员 3 3 普通工 3 4、施工工艺流程 围堰变形监控测量施工工艺见图 1 所示。 控制点校核监测点埋设测斜管埋设仪器调校监控测量测量报告整理 图...
