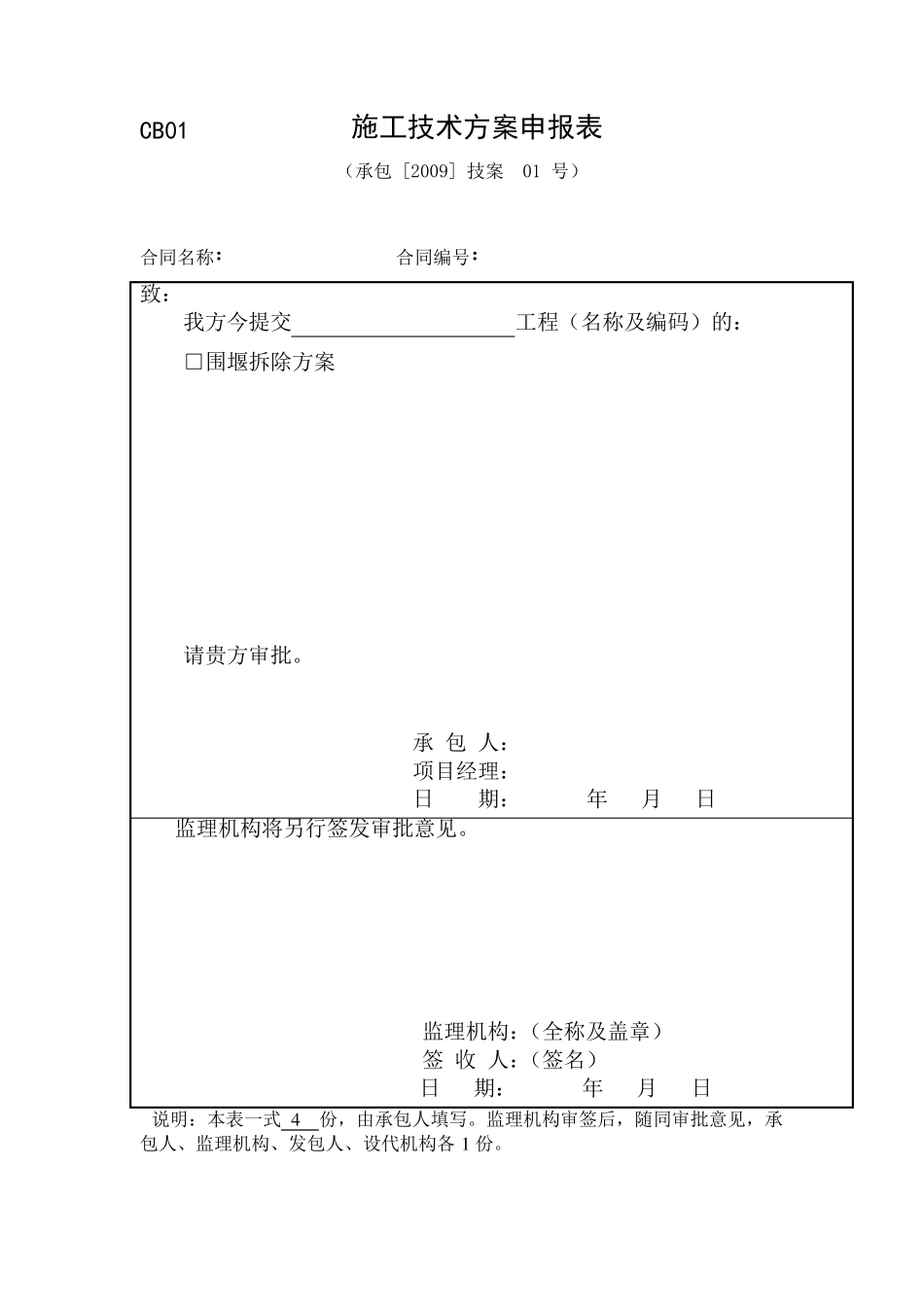

CB01 施工技术方案申报表 (承包 [2009] 技案 01 号) 合同名称: 合同编号: 致: 我方今提交 工程(名称及编码)的: □围堰拆除方案 请贵方审批
承 包 人: 项目经理: 日 期: 年 月 日 监理机构将另行签发审批意见
监理机构:(全称及盖章) 签 收 人:(签名) 日 期: 年 月 日 说明:本表一式 4 份,由承包人填写
监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各 1 份

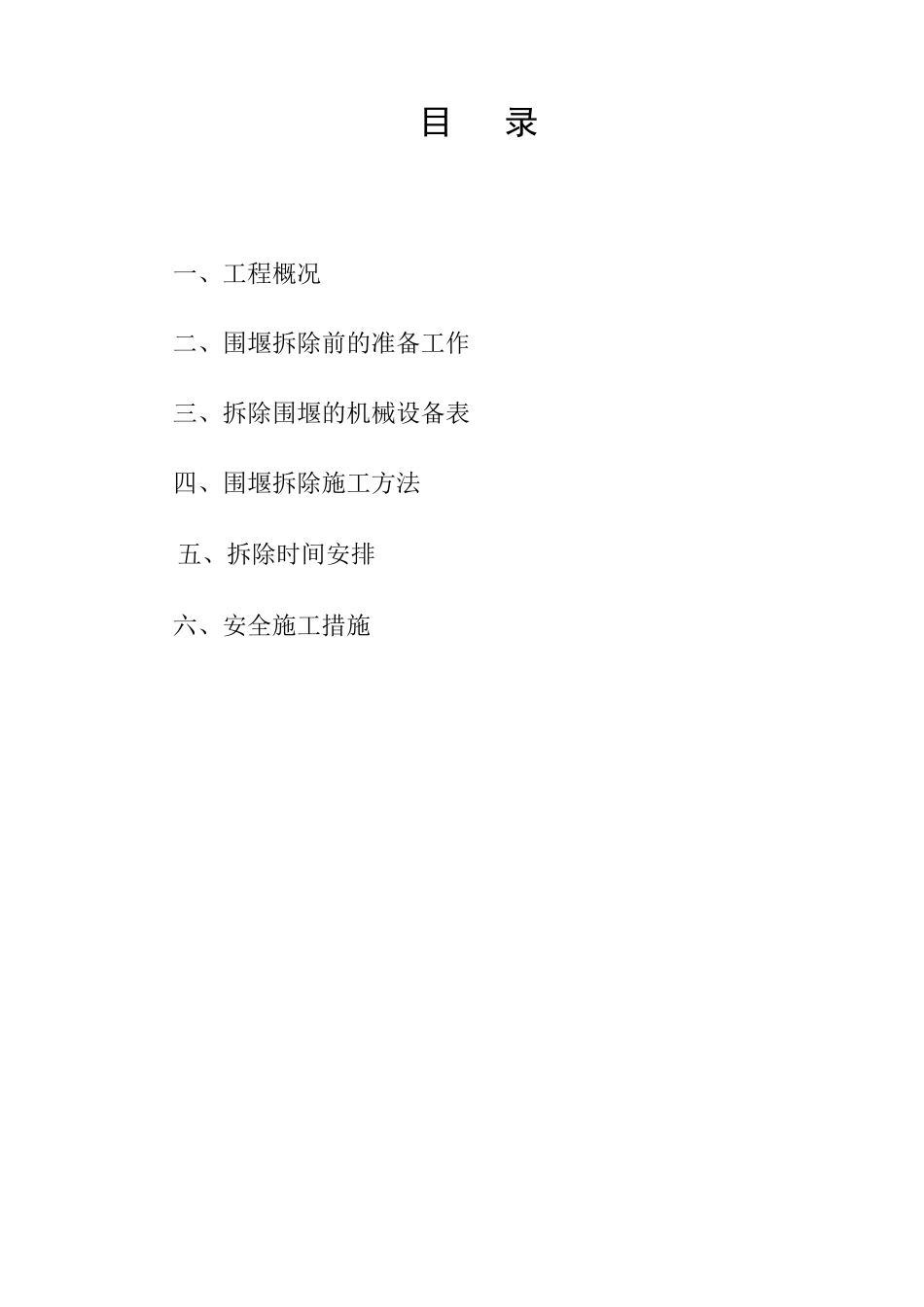

工程 围堰拆除施工方案 二○○九年五月 目 录 一、工程概况 二、围堰拆除前的准备工作 三、拆除围堰的机械设备表 四、围堰拆除施工方法 五、拆除时间安排 六、安全施工措施 一、工程概况 工程施工导流围堰土方填筑加钢板桩支护,施工范围内上下游各设一道围堰
上游戏围堰于2008 年8 月13 日开始堰体水下填筑施工,2008 年8 月25 日完成,下游围堰于2008 年9 月6 日开始堰体水下填筑施工,2008 年10 月15 日完成,安全投入运行至今历时超过7 个月,对完成了主体结构施工的作出艰巨任务
施工完成堰体约7000 m 3
二、围堰拆除前的准备工作 围堰拆除前基坑内水闸施工必须具备以下几个条件: 1、完成水闸主体结构▽4
1 高程以下工程的施工
2、拦污栅栅体安装完毕
3、防洪闸闸门下闸
4、完成拆除围堰前水下部分工程的验收工作
5、提前通知有关单位,协调有关单位关系
三、围堰拆除机械设备表 名 称 型 号 数 量 备 注 反铲挖掘机 PC400 2 台 1
6m 3/斗 8T 自卸汽车 5 台 挖泥船 1 艘 四、围堰拆除施工方法 上游围堰拆除:根据本工程水文资料显示,上游(内涌)最高水位为▽1
3m,平常水位低于▽0
8m,受潮水涨退影响很大,故上游围堰可以利用潮水退潮时,把闸门提升,将内涌水排干,再把闸门下闸,防止涨潮时,潮水
