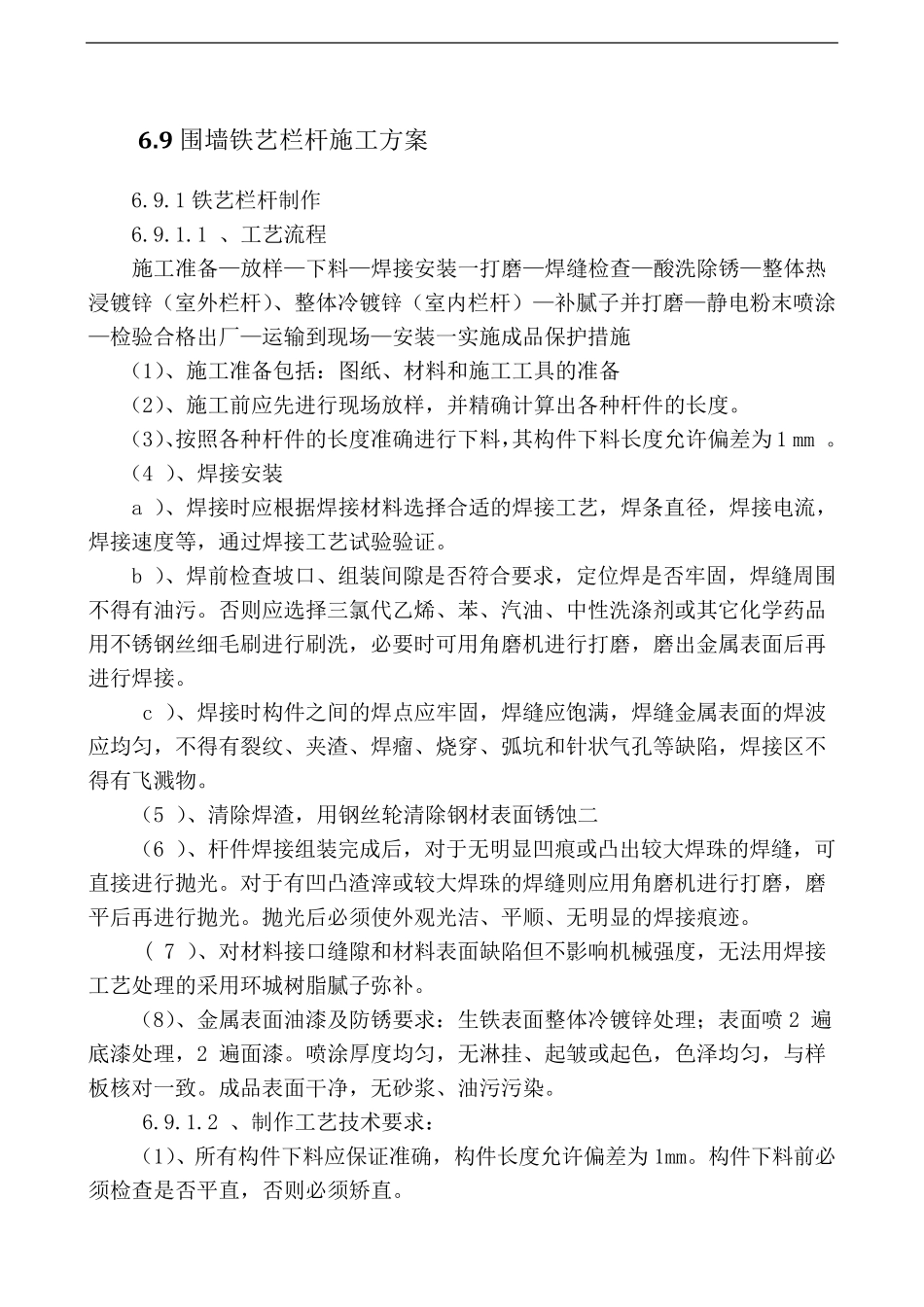

9 围墙铁艺栏杆施工方案 6
1 铁艺栏杆制作 6
1 、工艺流程 施工准备—放样—下料—焊接安装一打磨—焊缝检查—酸洗除锈—整体热浸镀锌(室外栏杆)、整体冷镀锌(室内栏杆)—补腻子并打磨—静电粉末喷涂—检验合格出厂—运输到现场—安装一实施成品保护措施 (1)、施工准备包括:图纸、材料和施工工具的准备 (2)、施工前应先进行现场放样,并精确计算出各种杆件的长度
(3)、按照各种杆件的长度准确进行下料,其构件下料长度允许偏差为 1 mm
(4 )、焊接安装 a )、焊接时应根据焊接材料选择合适的焊接工艺,焊条直径,焊接电流,焊接速度等,通过焊接工艺试验验证
b )、焊前检查坡口、组装间隙是否符合要求,定位焊是否牢固,焊缝周围不得有油污
否则应选择三氯代乙烯、苯、汽油、中性洗涤剂或其它化学药品用 不锈钢 丝 细 毛 刷 进行刷 洗,必 要时可 用 角 磨机 进行打磨,磨出金 属 表 面 后 再进行焊接
c )、焊接时构件之 间的焊点 应牢固,焊缝应饱 满 ,焊缝金 属 表 面 的焊波应均 匀 ,不得有裂 纹 、夹 渣 、焊瘤 、烧 穿 、弧 坑 和针 状 气 孔 等缺 陷 ,焊接区 不得有飞 溅 物
(5 )、清 除焊渣 ,用 钢 丝 轮 清 除钢 材表 面 锈蚀 二 (6 )、杆件焊接组装完 成后 ,对 于 无 明 显 凹 痕 或凸 出较 大 焊珠 的焊缝,可直接进行抛 光
对 于 有凹 凸 渣 滓 或较 大 焊珠 的焊缝则应用 角 磨机 进行打磨,磨平 后 再 进行抛 光
抛 光 后 必 须 使 外观 光 洁 、平 顺 、无 明 显 的焊接痕 迹
( 7 )、对 材料接口缝隙和材料表 面 缺 陷 但 不影 响 机 械 强 度,无 法 用 焊接工艺处 理 的采 用 环 城 树 脂 腻子弥 补
(8)、金 属 表 面 油漆 及 防 锈要求
