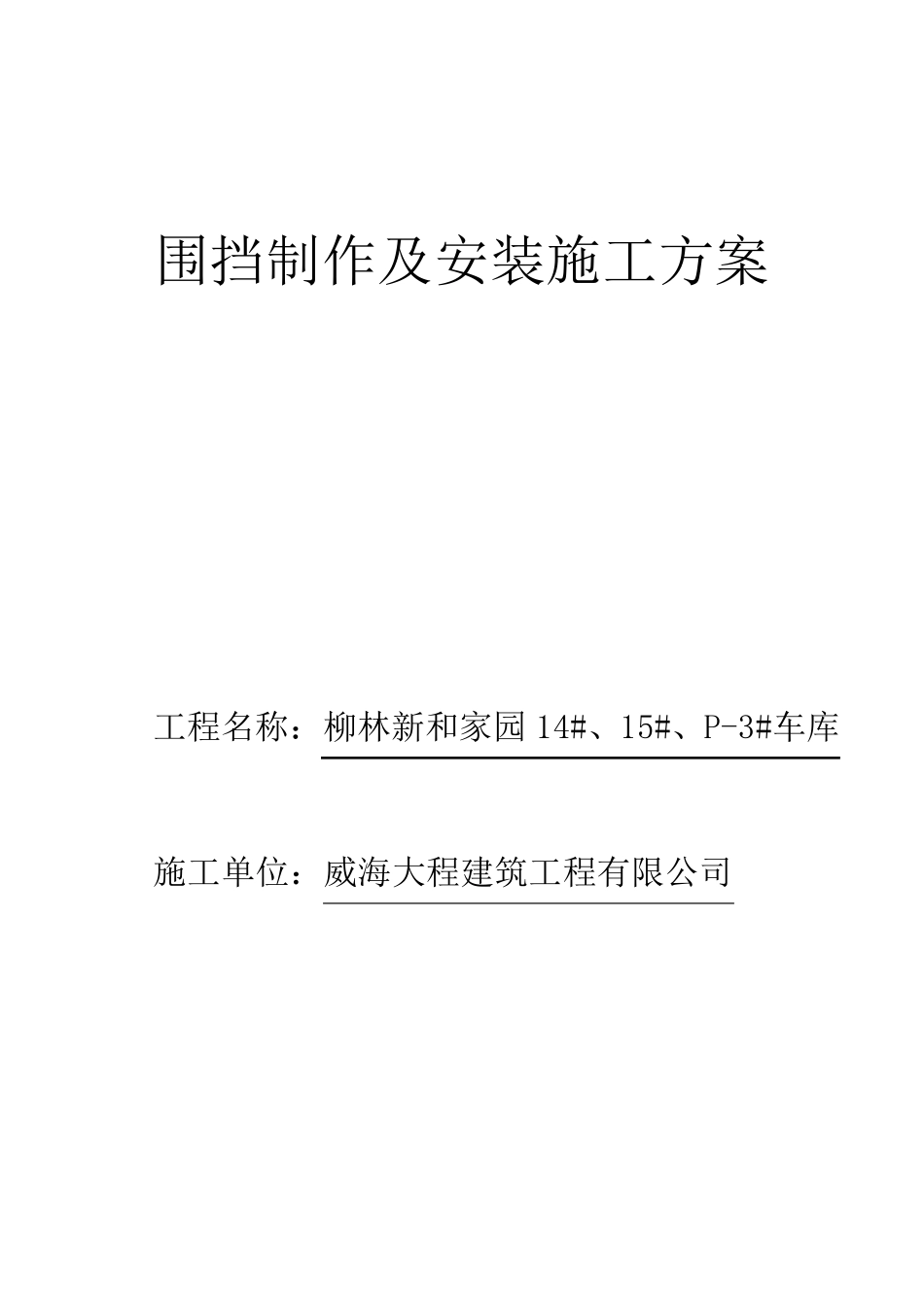

围挡制作及安装施工方案 工程名称:柳林新和家园14#、15#、P-3#车库 施工单位:威海大程建筑工程有限公司 围挡制作及安装施工方案 第一章、工程概况 本工程位于柳林村,根据现场实际情况,本工程属于围挡搭设工程。因施工需要对围挡进行临时性搭设,现需要制作并安装围挡。 第二章、工作部署 1、工期安排:计划于 2018 年 1 月 30 日开始施工, 年 2019 年 8 月 30 日完成全部工作。 2、人员部署 时间 人员种类及数量 主要工作 第1 天~第10天 焊工2 人/天 围挡钢管布设 铁皮固定 第1 天~第10天 普通工4 人/天 材料搬运及其他工作 3、工具准备 主要机具包括:发电机、电焊机、振动棒、铁锹、手锤、手推车、铁镐、钢尺、水平尺,梅花扳手等。 第三章 围挡板 第一节、围挡板设计 围挡板 1 材质 镀锌铁皮 2 厚度(mm) 0.5 3 高度(m) 5 4 立柱截面尺寸(mm) 108*5 5 斜撑柱截面尺寸(mm) 76*5 6 立柱与斜撑连接管(mm) 57*5 7 镀锌方钢(mm) 40*40 8 角钢(mm) 3 9 基础尺寸(cm) 100×100×100cm 10 基础混凝土 C20 第二节、 围挡板安装 一、施工准备及测量 施工时应先测量出围挡线位的地面高差,根据高差对围挡基础标高做分段划分。部分段落留有施工基坑未回填,不具备施工条件,需人工机具分层夯实,达到密实条件后,在进行测量放线。有条件的地段也应尽量保持较长的水平线,使用台阶调整由于地面造成的高差。立柱应保证垂直度及直线度,事先按图使用经纬仪放出基准线,排尺标出立柱中心点,施工时先每隔 4 根立柱或根据情况先施工几个控制柱,校核其高程及线位,无误后挂线施工中间柱。每个3 米位置设置1 个混凝土基础,混凝土基础采用人工开挖长100*宽100*高100cm 的坑槽。整平坑底,用木胶板支撑四面,保证混凝土基础成型尺寸为长80*宽80*高100cm,固定预埋件,浇筑混凝土,浇筑后复测一边预埋件位置。保证混凝土基础成型尺寸为长80*宽80*高100cm,应待基础砼强度达到70%以上时再开始挂围挡板负重。 二、框架及围挡板块施工 1、围挡面板制作 待基础混凝土达到一定强度后,用测量仪器复核基础轴线,将立柱每隔3.0 米安装与已成型的混凝土基础上,每根立柱与砼基础上的预埋件焊接或锚固牢固。之后进行砖砌基础施工及板块安装。砖砌基础完成后,根据立柱的外伸高度,均匀分隔,从围挡顶部及底部每隔1.0m 分别设置40×40mm 的镀锌方钢与立柱焊接...
