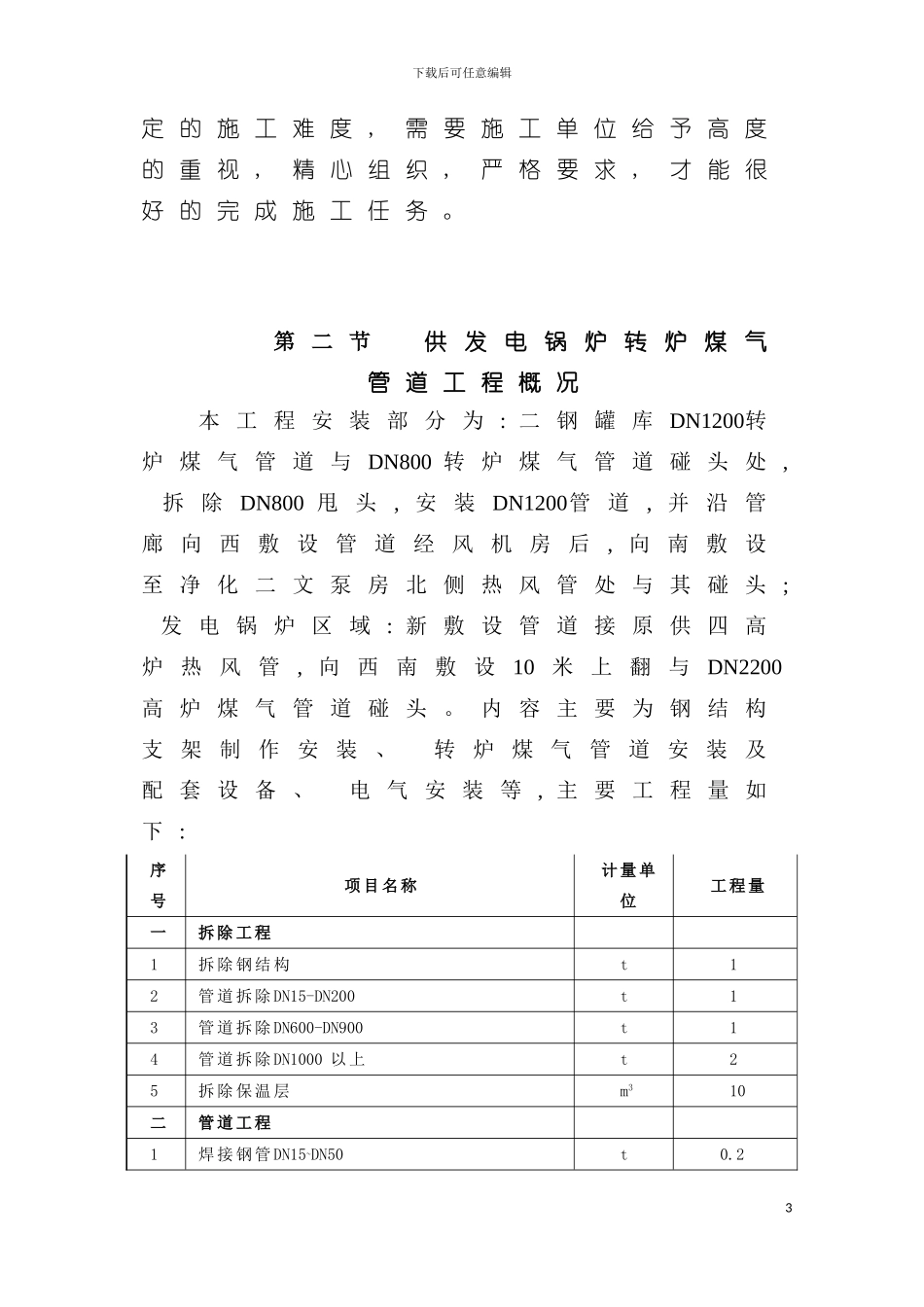

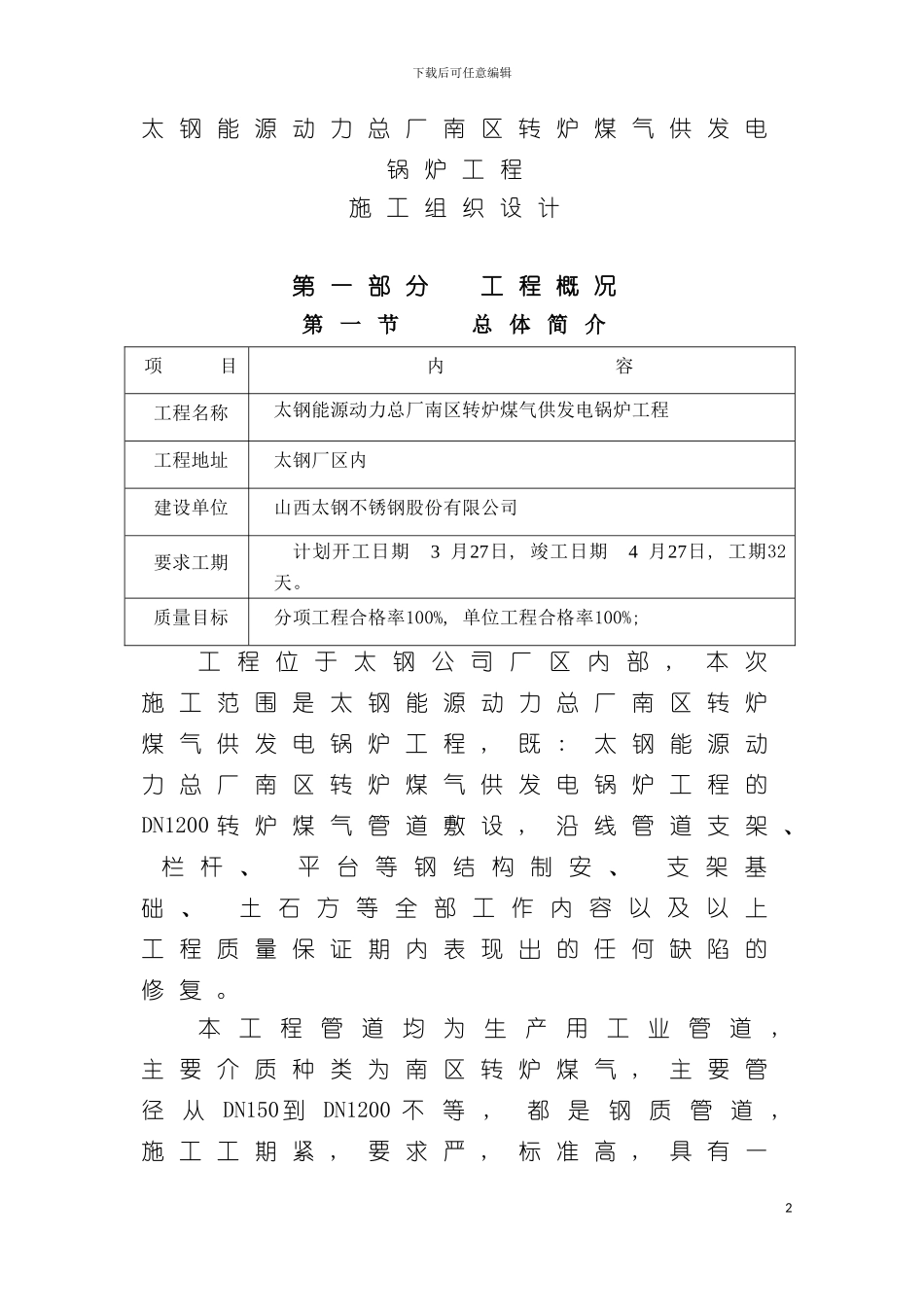

下载后可任意编辑转炉煤气供发电燃气锅炉项目技术标1下载后可任意编辑太 钢 能 源 动 力 总 厂 南 区 转 炉 煤 气 供 发 电锅 炉 工 程施 工 组 织 设 计第 一 部 分 工 程 概 况第 一 节 总 体 简 介项 目内 容工程名称太钢能源动力总厂南区转炉煤气供发电锅炉工程工程地址太钢厂区内建设单位山西太钢不锈钢股份有限公司要求工期计划开工日期 3 月27日, 竣工日期 4 月27日, 工期32天。质量目标分项工程合格率100%, 单位工程合格率100%; 工 程 位 于 太 钢 公 司 厂 区 内 部 , 本 次施 工 范 围 是 太 钢 能 源 动 力 总 厂 南 区 转 炉煤 气 供 发 电 锅 炉 工 程 , 既 : 太 钢 能 源 动力 总 厂 南 区 转 炉 煤 气 供 发 电 锅 炉 工 程 的DN1200 转 炉 煤 气 管 道 敷 设 , 沿 线 管 道 支 架 、 栏 杆 、 平 台 等 钢 结 构 制 安 、 支 架 基础 、 土 石 方 等 全 部 工 作 内 容 以 及 以 上工 程 质 量 保 证 期 内 表 现 出 的 任 何 缺 陷 的修 复 。本工程管道均为生产用工业管道, 主 要 介 质 种 类 为 南 区 转 炉 煤 气 , 主 要 管径从DN150到DN1200 不等, 都是钢质管道, 施 工 工 期 紧 , 要 求 严 , 标 准 高 , 具 有 一2下载后可任意编辑定 的 施 工 难 度 , 需 要 施 工 单 位 给 予 高 度的 重 视 , 精 心 组 织 , 严 格 要 求 , 才 能 很好 的 完 成 施 工 任 务 。第 二 节供 发 电 锅 炉 转 炉 煤 气管 道 工 程 概 况本 工 程 安 装 部 分 为 : 二 钢 罐 库 DN1200转炉 煤 气 管 道 与 DN800 转 炉 煤 气 管 道 碰 头 处 , 拆 除 DN800 甩 头 , 安 装 DN1200管 道 , 并 沿 管廊 向 西 敷 设 管 道 经 风 机 房 后, 向 南 敷 设至 净 化 二 文 泵 房 北 侧 热 风 管 处 与 其 碰 头 ; 发 电 锅 炉 区 域 : 新 敷 设 管 道 接 原 供 四 高炉 热 风 管 , 向 西 南 敷 设 10 米 上 翻 与 DN2200高 炉 煤 气 管 道 碰 头 。 内 容 主 要 为 钢 结 构支 架 制 作 安 装 、 转 炉 煤 气 管 道 安 装...
