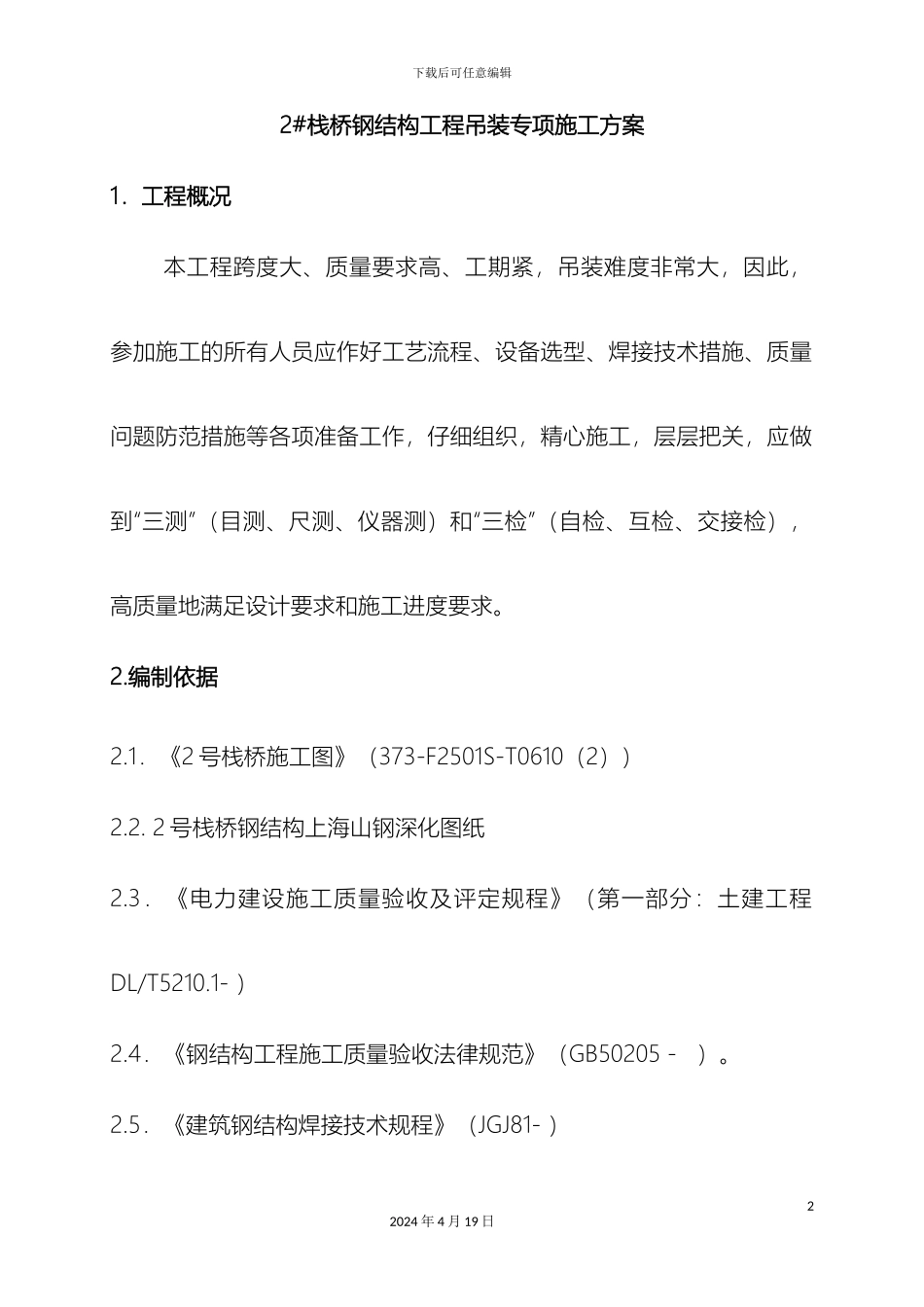

下载后可任意编辑输煤栈桥钢结构工程吊装方案12024 年 4 月 19 日下载后可任意编辑2#栈桥钢结构工程吊装专项施工方案1.工程概况 本工程跨度大、质量要求高、工期紧,吊装难度非常大,因此,参加施工的所有人员应作好工艺流程、设备选型、焊接技术措施、质量问题防范措施等各项准备工作,仔细组织,精心施工,层层把关,应做到“三测”(目测、尺测、仪器测)和“三检”(自检、互检、交接检),高质量地满足设计要求和施工进度要求

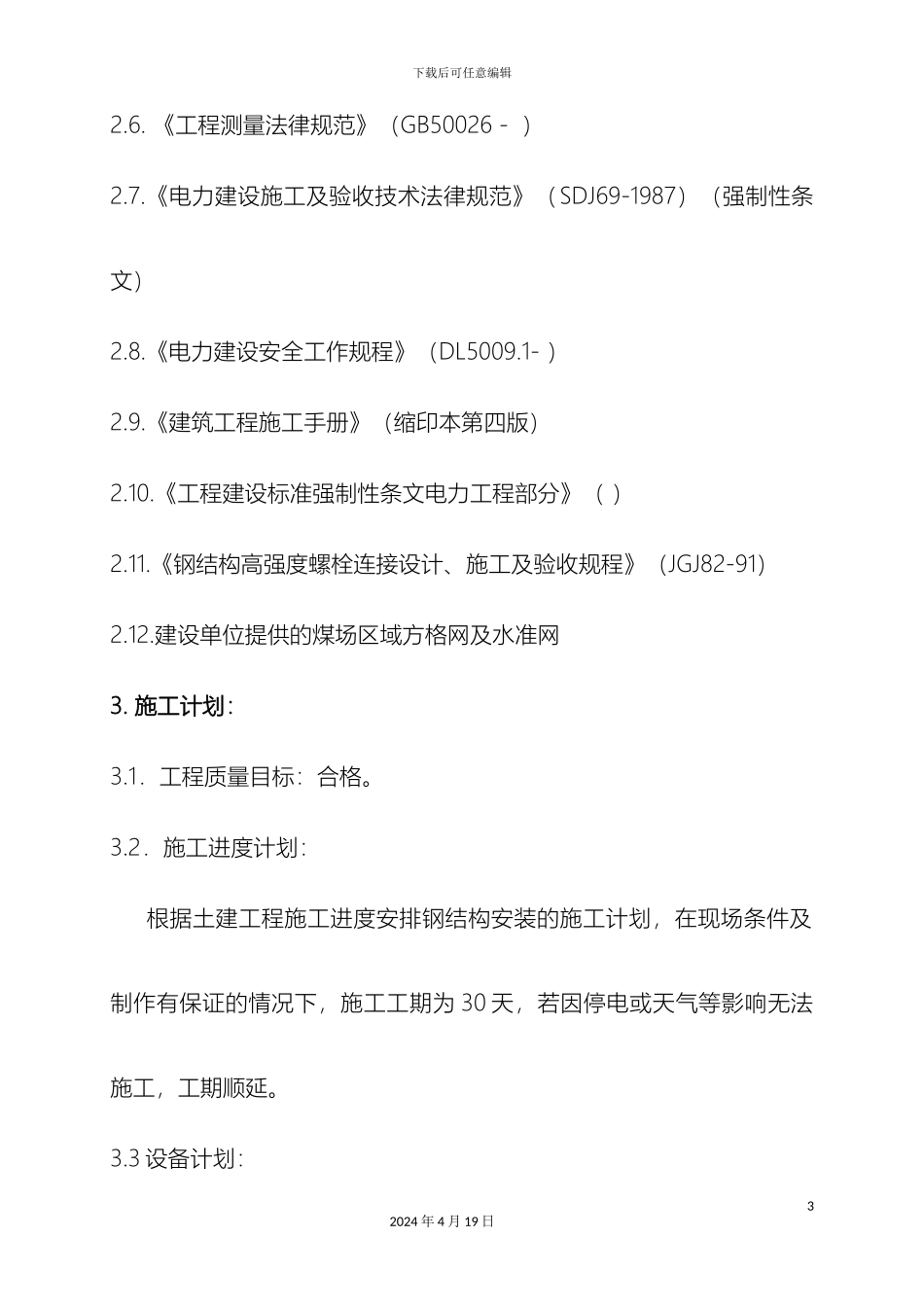

1.《2 号栈桥施工图》(373-F2501S-T0610(2))2
2 号栈桥钢结构上海山钢深化图纸2
3.《电力建设施工质量验收及评定规程》(第一部分:土建工程 DL/T5210
4.《钢结构工程施工质量验收法律规范》(GB50205- )
5.《建筑钢结构焊接技术规程》(JGJ81- )22024 年 4 月 19 日下载后可任意编辑2
《工程测量法律规范》(GB50026- )2
《电力建设施工及验收技术法律规范》(SDJ69-1987)(强制性条文)2
《电力建设安全工作规程》(DL5009
《建筑工程施工手册》(缩印本第四版)2
《工程建设标准强制性条文电力工程部分》( )2
《钢结构高强度螺栓连接设计、施工及验收规程》(JGJ82-91)2
建设单位提供的煤场区域方格网及水准网3
施工计划:3
1.工程质量目标:合格
2.施工进度计划: 根据土建工程施工进度安排钢结构安装的施工计划,在现场条件及制作有保证的情况下,施工工期为 30 天,若因停电或天气等影响无法施工,工期顺延
3 设备计划: 32024 年 4 月 19 日下载后可任意编辑3
1 设备配置情况序号设备名称规格单位数量备 注1汽车吊400t台1构件安装2汽车吊300t台1构件安装3汽车吊
