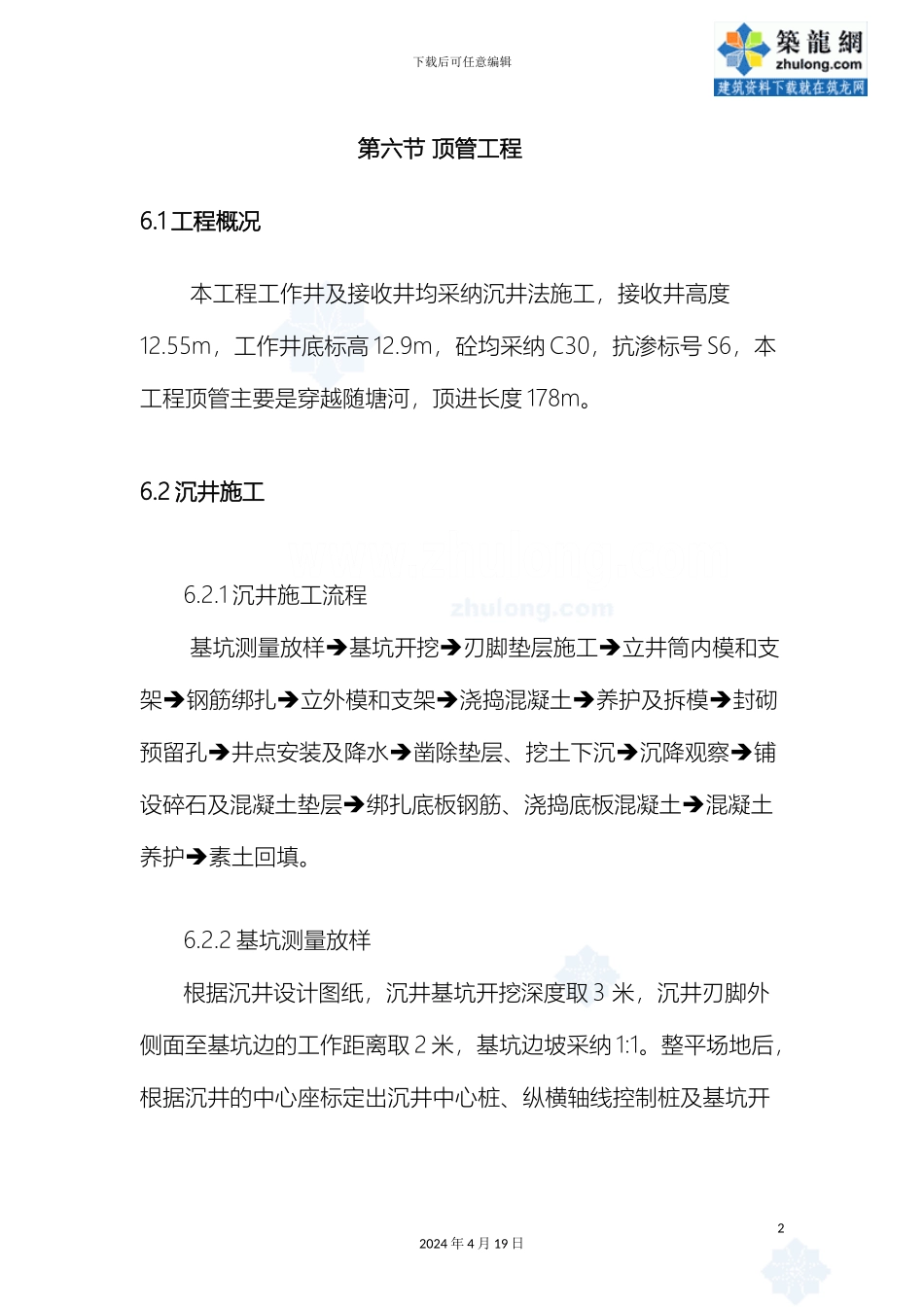

下载后可任意编辑过河顶管工程专项施工方案12024 年 4 月 19 日下载后可任意编辑第六节 顶管工程6
1 工程概况 本工程工作井及接收井均采纳沉井法施工,接收井高度12
55m,工作井底标高 12
9m,砼均采纳 C30,抗渗标号 S6,本工程顶管主要是穿越随塘河,顶进长度 178m
2 沉井施工6
1 沉井施工流程 基坑测量放样基坑开挖刃脚垫层施工立井筒内模和支架钢筋绑扎立外模和支架浇捣混凝土养护及拆模封砌预留孔井点安装及降水凿除垫层、挖土下沉沉降观察铺设碎石及混凝土垫层绑扎底板钢筋、浇捣底板混凝土混凝土养护素土回填
2 基坑测量放样根据沉井设计图纸,沉井基坑开挖深度取 3 米,沉井刃脚外侧面至基坑边的工作距离取 2 米,基坑边坡采纳 1:1
整平场地后,根据沉井的中心座标定出沉井中心桩、纵横轴线控制桩及基坑开22024 年 4 月 19 日下载后可任意编辑挖边线

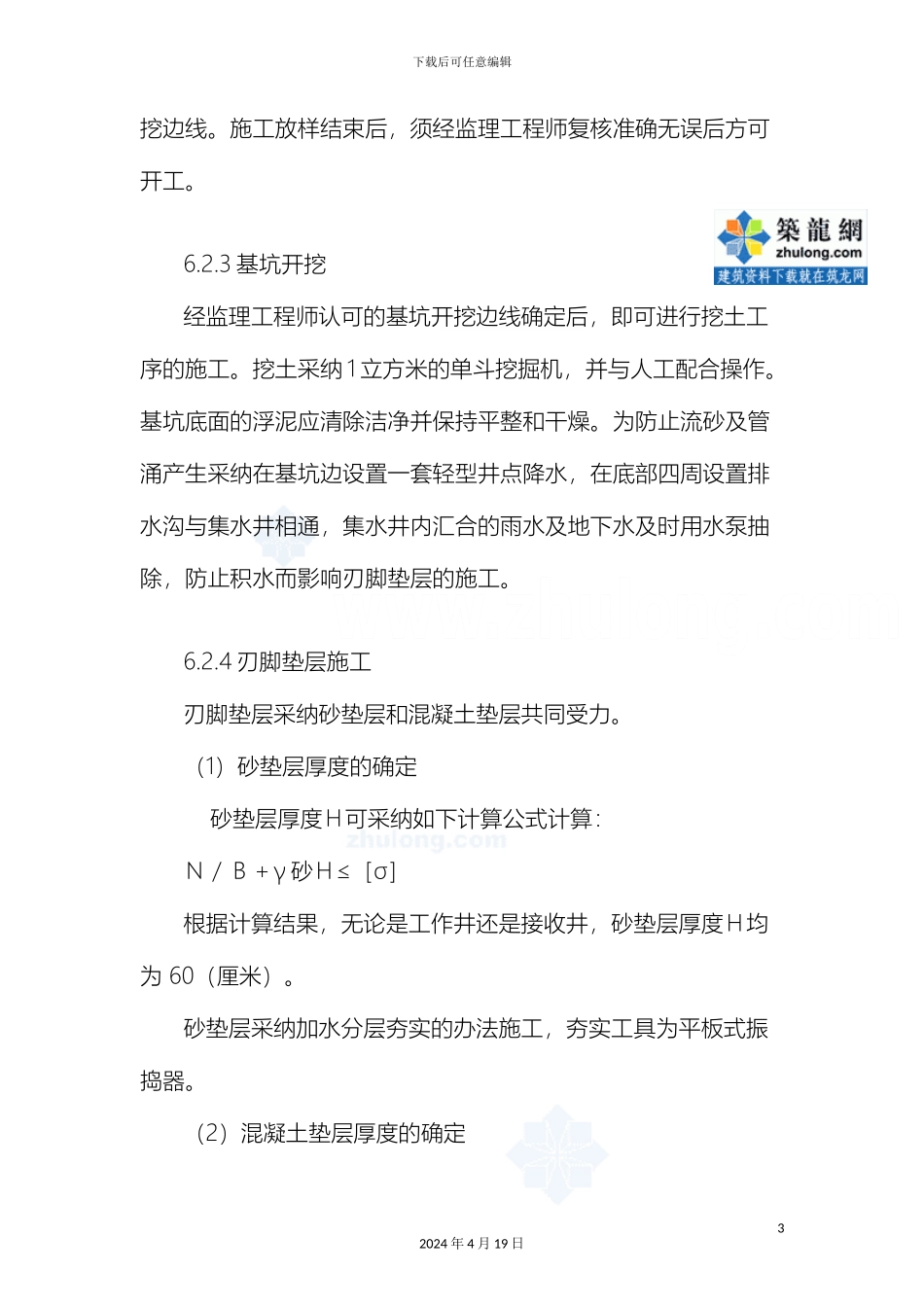

施工放样结束后,须经监理工程师复核准确无误后方可开工
3 基坑开挖经监理工程师认可的基坑开挖边线确定后,即可进行挖土工序的施工
挖土采纳 1 立方米的单斗挖掘机,并与人工配合操作
基坑底面的浮泥应清除洁净并保持平整和干燥
为防止流砂及管涌产生采纳在基坑边设置一套轻型井点降水,在底部四周设置排水沟与集水井相通,集水井内汇合的雨水及地下水及时用水泵抽除,防止积水而影响刃脚垫层的施工
4 刃脚垫层施工刃脚垫层采纳砂垫层和混凝土垫层共同受力
(1)砂垫层厚度的确定 砂垫层厚度H可采纳如下计算公式计算:N/B+γ 砂H≤[σ]根据计算结果,无论是工作井还是接收井,砂垫层厚度H均为 60(厘米)
砂垫层采纳加水分层夯实的办法施工,夯实工具为平板式振捣器
(2)混凝土垫层厚度的确定32024 年 4 月 19 日下载后可任意编辑混凝土垫层厚度可按下式计算公式
