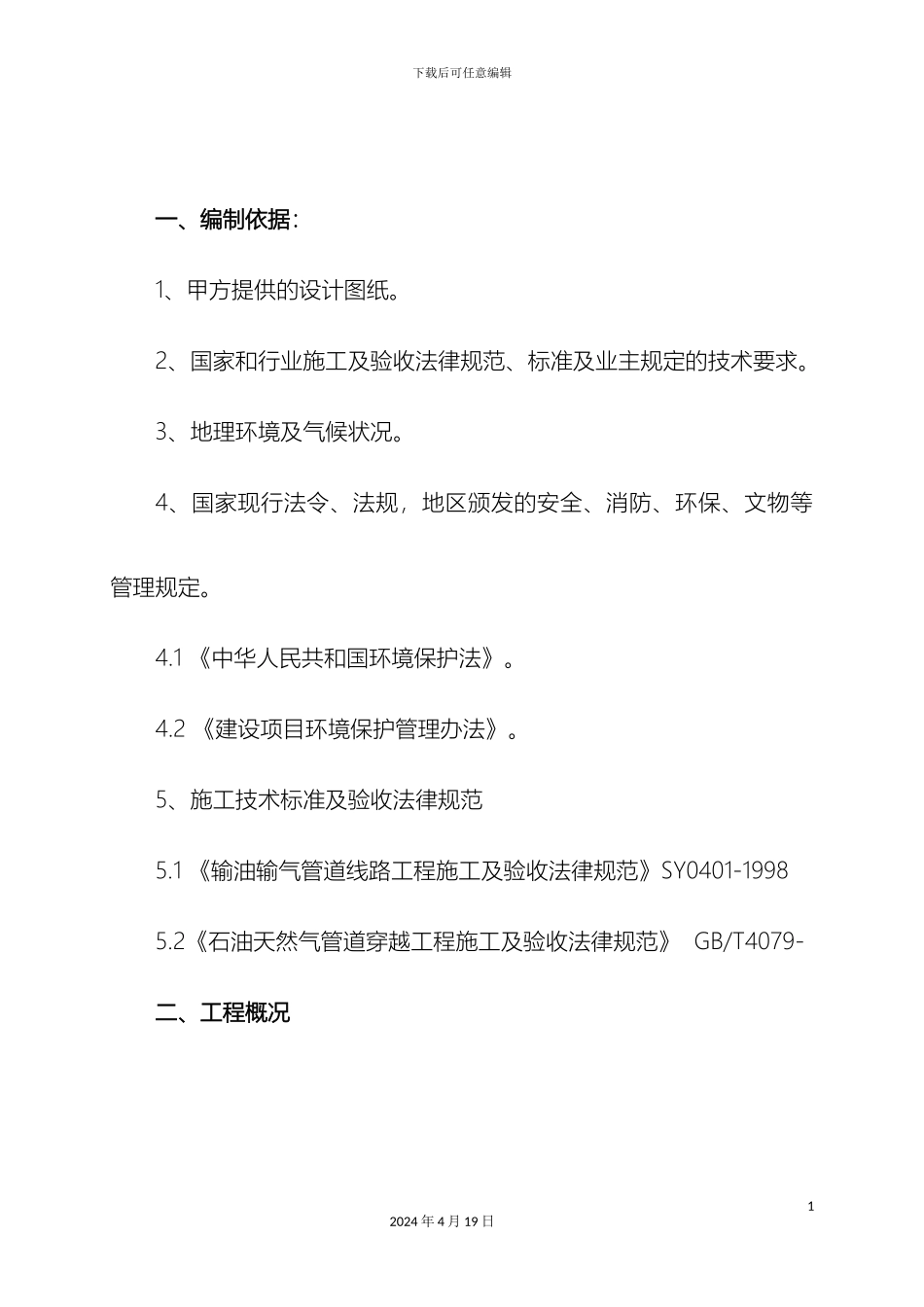

下载后可任意编辑过河顶管施工专项方案修改12024 年 4 月 19 日 顶管施工专项方案(穿越复兴河) 编 制: 审 核: 安全审批: 审 批: 10 月下载后可任意编辑一、编制依据:1、甲方提供的设计图纸
2、国家和行业施工及验收法律规范、标准及业主规定的技术要求
3、地理环境及气候状况
4、国家现行法令、法规,地区颁发的安全、消防、环保、文物等管理规定
1 《中华人民共和国环境保护法》
2 《建设项目环境保护管理办法》
5、施工技术标准及验收法律规范5
1 《输油输气管道线路工程施工及验收法律规范》SY0401-19985
2《石油天然气管道穿越工程施工及验收法律规范》 GB/T4079- 二、工程概况12024 年 4 月 19 日下载后可任意编辑本工程需穿越铁路和复兴河,铁路采纳顶管穿越,复兴河采纳明开挖过河
采纳 DN900 钢承口钢筋混凝土套管顶管穿越,顶管距离为 60米
内穿 DN700 焊接钢管 78 米
设置工作坑 1 个,接收坑 1 个
三、基坑概况1、采纳工字钢支护体系,设 2 道钢支撑,采纳双轴搅拌桩止水
工字钢,长为 12m,型号为 I40b,采纳密排布置,并实行措施提高成桩平整度和垂直度;使钢围檁与工字钢间空隙填充严密保证支撑体系受力可靠
严格控制双轴轴水泥搅拌桩施工质量减少基坑渗漏风险
水泥搅拌桩采纳 φ700@500 双轴搅拌桩止水帷幕,与钢桩净距为150mm,桩长 15m
一、二道支撑标高分别为 1
000、-2
2、支护体系均采纳工字钢
①支护桩采纳工字钢 I40b
②上层腰梁采纳双拼 I40b 工字钢,下层腰梁采纳三拼 I50b 工字钢
22024 年 4 月 19 日下载后可任意编辑③角隅处斜撑采纳∅219x16 钢管,角隅处斜撑采纳∅426x14 钢管
3、搅拌桩说明:①水泥土墙采纳双头搅拌桩,Φ700@500
