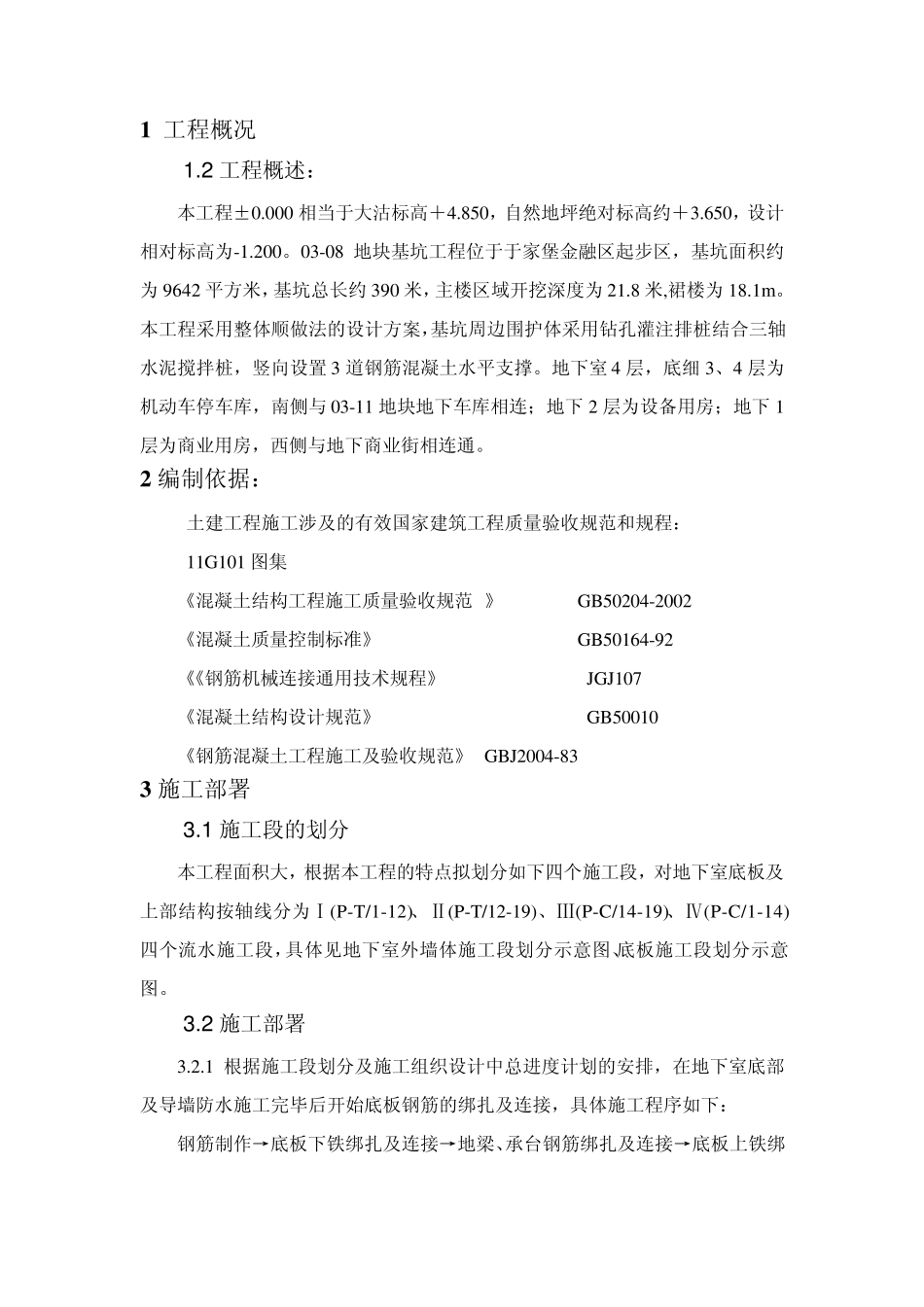

1 工程概况 1
2 工程概述: 本工程±0
000 相当于大沽标高+4
850,自然地坪绝对标高约+3
650,设计相对标高为-1
03-08 地块基坑工程位于于家堡金融区起步区,基坑面积约为 9642 平方米,基坑总长约 390 米,主楼区域开挖深度为 21
8 米,裙楼为 18
本工程采用整体顺做法的设计方案,基坑周边围护体采用钻孔灌注排桩结合三轴水泥搅拌桩,竖向设置 3 道钢筋混凝土水平支撑
地下室 4 层,底细 3、4 层为机动车停车库,南侧与 03-11 地块地下车库相连;地下 2 层为设备用房;地下 1层为商业用房,西侧与地下商业街相连通
2 编制依据: 土建工程施工涉及的有效国家建筑工程质量验收规范和规程: 11G101 图集 《混凝土结构工程施工质量验收规范 》 GB50204-2002 《混凝土质量控制标准》 GB50164-92 《《钢筋机械连接通用技术规程》 JGJ107 《混凝土结构设计规范》 GB50010 《钢筋混凝土工程施工及验收规范》 GBJ2004-83 3 施工部署 3
1 施工段的划分 本工程面积大,根据本工程的特点拟划分如下四个施工段,对地下室底板及上部结构按轴线分为Ⅰ(P-T/1-12)、Ⅱ(P-T/12-19)、Ⅲ(P-C/14-19)、Ⅳ(P-C/1-14)四个流水施工段,具体见地下室外墙体施工段划分示意图、底板施工段划分示意图
2 施工部署 3
1 根据施工段划分及施工组织设计中总进度计划的安排,在地下室底部及导墙防水施工完毕后开始底板钢筋的绑扎及连接,具体施工程序如下: 钢筋制作→底板下铁绑扎及连接→地梁、承台钢筋绑扎及连接→底板上铁绑扎及连接→柱墙插筋 对地下室底板及地下结构按以上施工顺序在Ⅰ区、Ⅱ区、Ⅲ区、Ⅳ区之间组织流水施工
由于现场工作场地狭小,钢筋加工区不在现场布置,将加工完的钢筋
