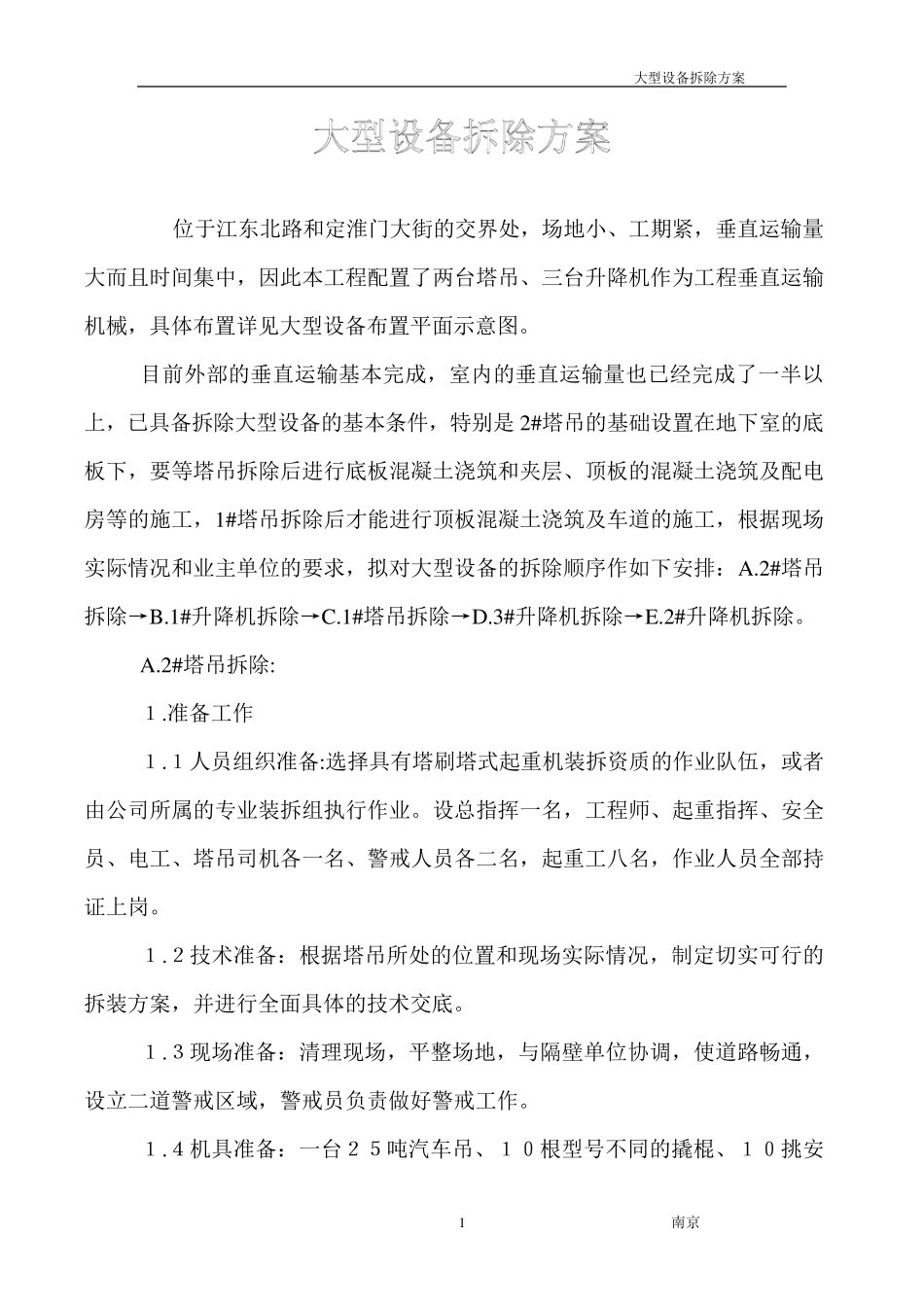

大型设备拆除方案 南京 1 位于江东北路和定淮门大街的交界处,场地小、工期紧,垂直运输量大而且时间集中,因此本工程配置了两台塔吊、三台升降机作为工程垂直运输机械,具体布置详见大型设备布置平面示意图
目前外部的垂直运输基本完成,室内的垂直运输量也已经完成了一半以上,已具备拆除大型设备的基本条件,特别是 2#塔吊的基础设置在地下室的底板下,要等塔吊拆除后进行底板混凝土浇筑和夹层、顶板的混凝土浇筑及配电房等的施工,1#塔吊拆除后才能进行顶板混凝土浇筑及车道的施工,根据现场实际情况和业主单位的要求,拟对大型设备的拆除顺序作如下安排:A
2#塔吊拆除→B
1#升降机拆除→C
1#塔吊拆除→D
3#升降机拆除→E
2#升降机拆除
2#塔吊拆除: 1
准备工作 1
1人员组织准备:选择具有塔刷塔式起重机装拆资质的作业队伍,或者由公司所属的专业装拆组执行作业
设总指挥一名,工程师、起重指挥、安全员、电工、塔吊司机各一名、警戒人员各二名,起重工八名,作业人员全部持证上岗
2技术准备:根据塔吊所处的位置和现场实际情况,制定切实可行的拆装方案,并进行全面具体的技术交底
3现场准备:清理现场,平整场地,与隔壁单位协调,使道路畅通,设立二道警戒区域,警戒员负责做好警戒工作
4机具准备:一台25吨汽车吊、10根型号不同的撬棍、10挑安 大型设备拆除方案 南京 2 全带、2条50米长的棕绳、2条钢丝绳、3把18镑大锤、6把18#专用扳手、氧气(气割器具)、索具若干、铁丝一捆、枕木及支架适量
拆除程序 2
1降节:用塔吊的自动顶升系统的降节方法,拆去5节标准节(大约15米)到达第一附着位置
2附着拆除: 2

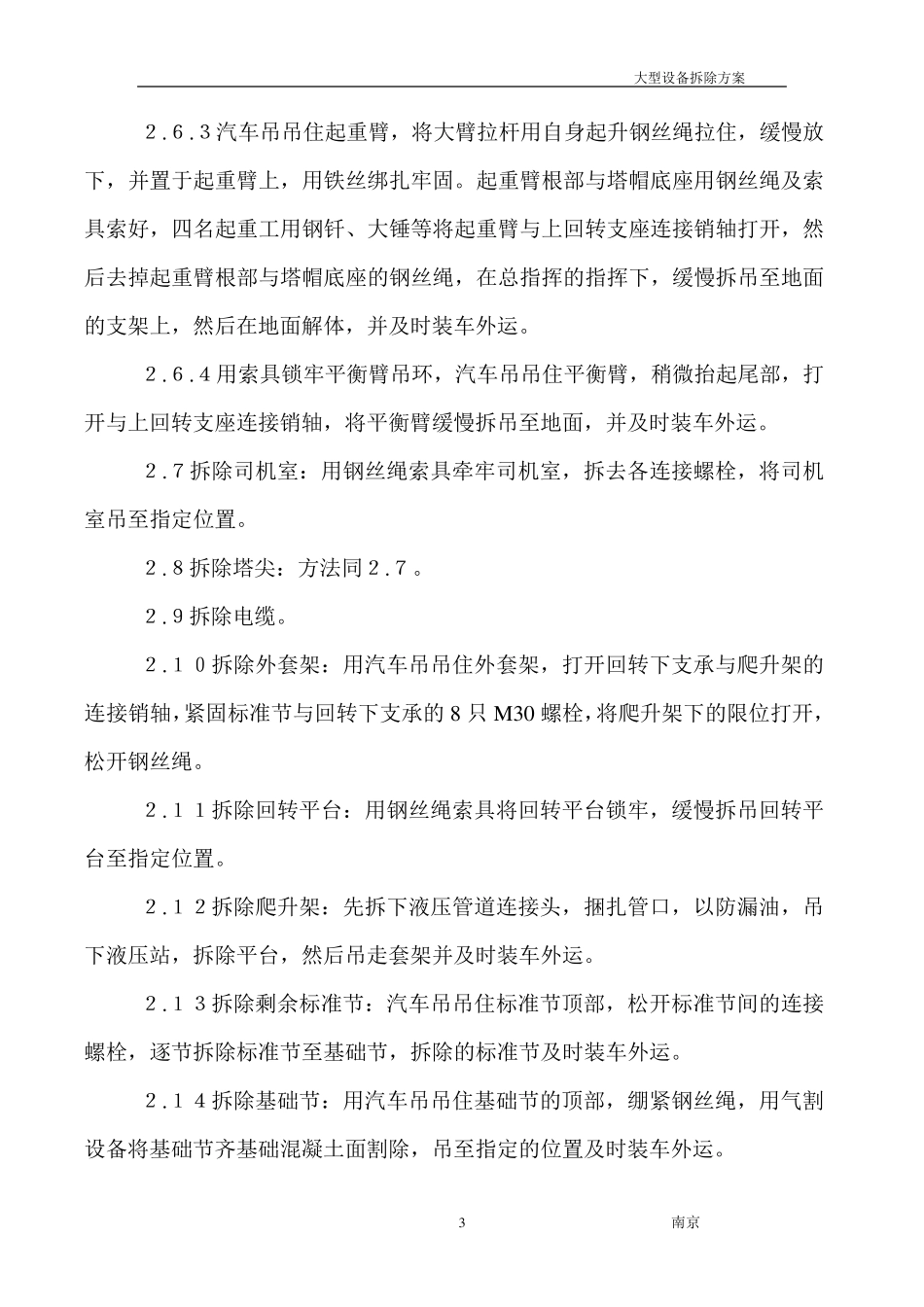

1用钢丝绳、索具等锁牢附着杆,塔吊吊钩吊住钢丝绳,调整钢丝绳的松紧度,拆除附着杆与附着框的连接螺栓及附着杆与墙体的连接螺栓,吊起附着杆放至指定位置(或运输车辆
