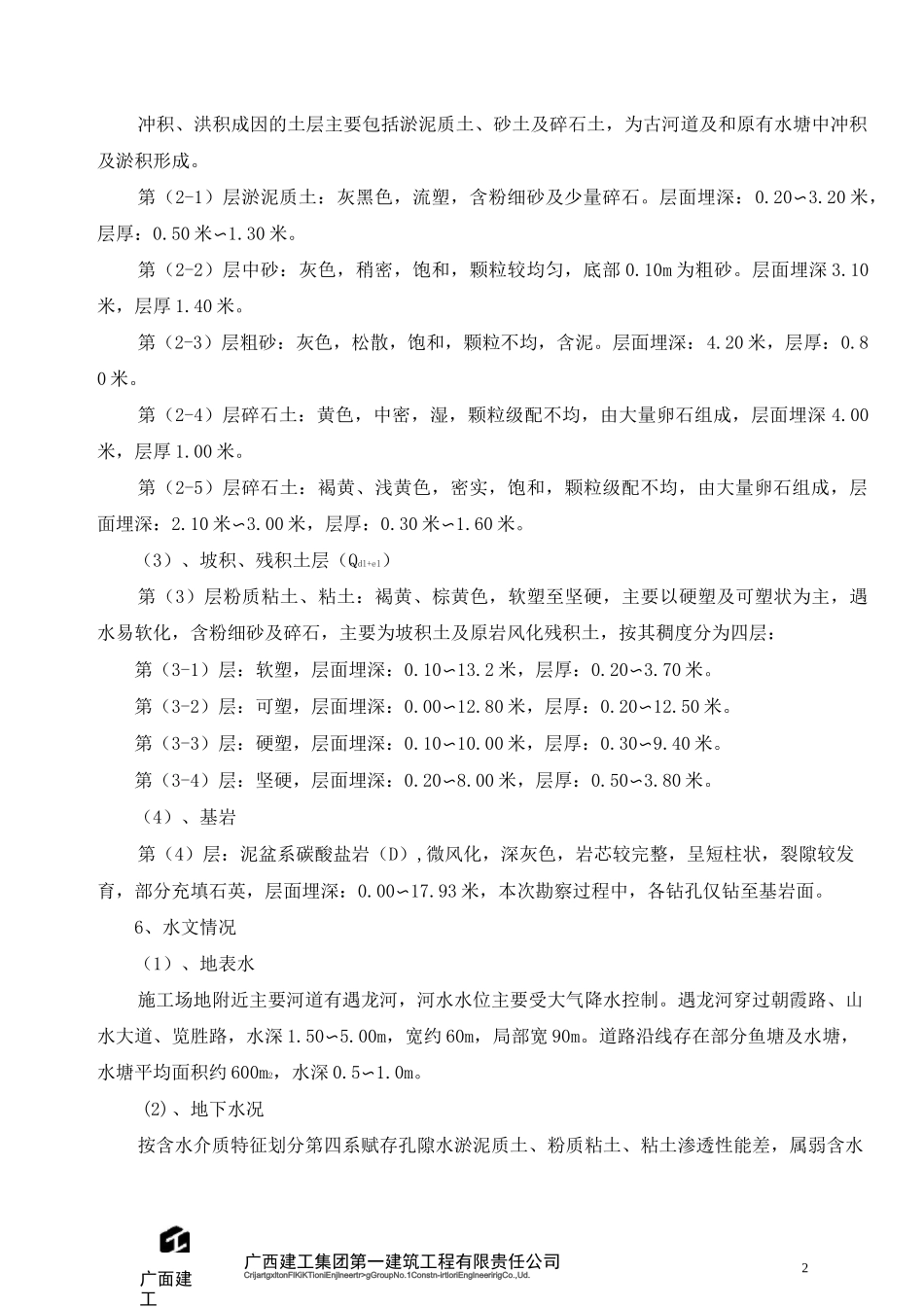

1广面建工电力管道工程施工方案一、工程简介本工程电力管套主管采用 4X3G160X5
0PVC-C 电力电缆保护管,沿道路右侧敷设,布置在道路人行道下,标准段距离道路中线 10
50m;电力管顶距路面±70cm
施工时采用分层铺设,管间混凝土施工时严格按照《混凝土结构工程施工质量验收规范》(GB50204-2002,)每根管道进入工作井侧均应配与管道相同材质的喇叭口,管道敷设时配置与管道相同材质的管枕、直接头工作井井底为 C15 混凝土垫层厚 100 血,井壁为 M7
5 水泥砂浆砌 MU10 机砖 240mm 厚,井内侧抹 1:2
5 水泥砂浆厚 20mm,井顶为 C20 混凝土现浇 120mm 厚和 C20 钢筋混凝土预制盖板
二、施工现场条件1、交通:材料及机械设备直接运进,交通便利
2、电力:施工用电采用两台柴油发电机(50KW、30KW 的各一台)发电
3、水源:施工用水由施工现场附近解决
4、气候:阳朔县地处中亚热带季风性气候,热量丰富,雨量充沛,日照充足,温和湿润,四季分明
县内岩溶地区和低海拔地区夏长冬短,东北、西南部高海拔山区冬长夏短,春秋适中
气候受季风影响,一年的旱、涝、冷、热变化大
每年降雨量主要集中在 3 月〜8 月,占全年降雨量的 70%左右,而 9 月至次年 2 月仅占全年降雨量的 23%〜18%
月降雨量的分布很不均匀,最多为 5 月,月平均降雨量 289
5mm,占全年的 18
5%,其次为 6 月,月平均降雨量为227
7mm,占全年的 14
雨量最少是 11 月和 12 月,分别为 58
4 毫米和 35
7mm,各占全年的 2%-4%
