水轮发电机组 A 修转子吊出专项方案批准:审定审核编制:二 O 一八年十一-月一、项目概况 1二、编制依据 1三、施工步骤与方案 11
转子吊出应具备的条件 12
起吊前桥机检查 23
转子吊出方法及注意事项 24
工器具配置 3四、组织措施 41
组织机构 42
岗位职责 4五、技术措施 6六、安全措施 7七、应急处理程序 8八、危险点分析及预控措施 111项概此次吊转子用厂房 DQ63/20-12

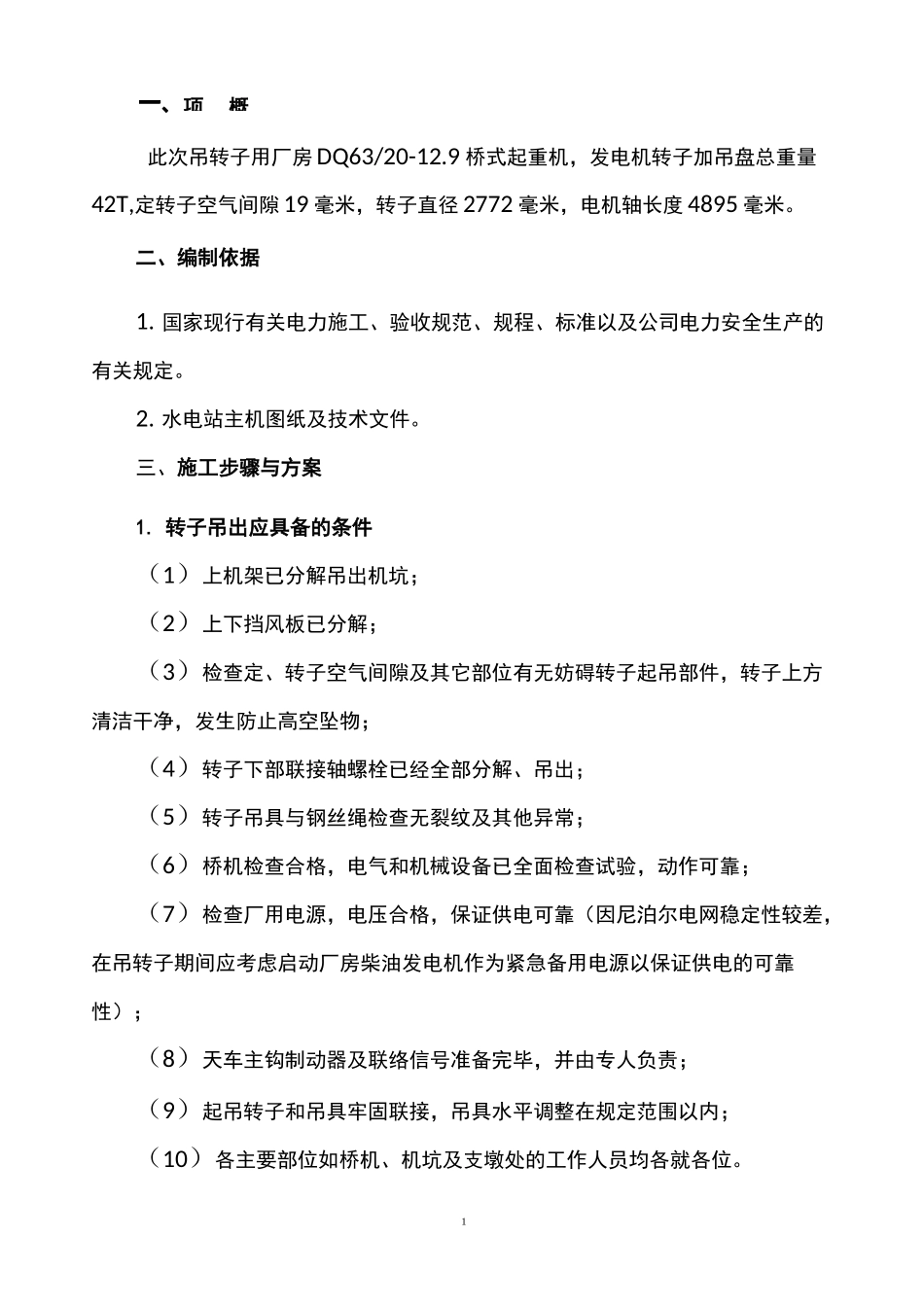

9 桥式起重机,发电机转子加吊盘总重量42T,定转子空气间隙 19 毫米,转子直径 2772 毫米,电机轴长度 4895 毫米
二、编制依据1
国家现行有关电力施工、验收规范、规程、标准以及公司电力安全生产的有关规定
水电站主机图纸及技术文件
三、施工步骤与方案1
转子吊出应具备的条件(1)上机架已分解吊出机坑;(2)上下挡风板已分解;(3)检查定、转子空气间隙及其它部位有无妨碍转子起吊部件,转子上方清洁干净,发生防止高空坠物;(4)转子下部联接轴螺栓已经全部分解、吊出;(5)转子吊具与钢丝绳检查无裂纹及其他异常;(6)桥机检查合格,电气和机械设备已全面检查试验,动作可靠;(7)检查厂用电源,电压合格,保证供电可靠(因尼泊尔电网稳定性较差,在吊转子期间应考虑启动厂房柴油发电机作为紧急备用电源以保证供电的可靠性);(8)天车主钩制动器及联络信号准备完毕,并由专人负责;(9)起吊转子和吊具牢固联接,吊具水平调整在规定范围以内;(10)各主要部位如桥机、机坑及支墩处的工作人员均各就各位
起吊前桥机检查(1)保护及防护装置完好,用兆欧表检查电路系统和所有电气设备的绝缘电阻,各电气回路及电动机运行正常
(2)桥机传动齿轮及减速器检查无任何异常现象,轴承完好无磨损,油路畅通,油质油位合格,传动轴、行走轮及轨道无变形、无裂纹
(3)吊钩和转子吊具无裂纹及变形,滚筒
