物资核算操作指南一、 工作要求:主要物资消耗受控,真实反映物资成本
二、 工作目的:查找物资超耗原因,使物资成本受控,降低物资成本
三、 核算过程:1、 按月分工号进行主要物资物资消耗核算
2、 核算期末(每月 25 日)对主要物资进行全面盘点,包括库内物资、已发出未使用物资
填写盘点记录,并与帐面数量相对比,核算各工号实际消耗物资数量(上期末剩余数量+ 当期领料数量 -期末剩余数量),各工号物资领入、使用、剩余必须相符
3、 工程部对已完工程量进行认真计算,给物资部门提供当期已完工程的主要物资设计数量(工程实际需要数量)
4、 计合部提供主要物资预算单价及各施工队承包合同要求
5、 物资部根据提供资料统计主要物资应耗数量和实耗数量,进行主要物资价差分析和量差分析,计算盈亏情况,并与相关部门共同分析盈亏产生原因,并采取措施
四、 注意事项:1、所有数据必须真实、有效
2、物资部要对进场物资(包括甲供物资)及时点收入账,期末按照已完工程量消耗数量核销,具体工作要求见《物资管理办法》和《关于规范材料核算流程的通知》文件要求
3、工程部、物资部、计合部核算工号当期已完工程量必须一致
4、物资部报财务当期物资核销数量需与当期已完工程量实际消耗物资数量一致,以保证物资成本的真实性

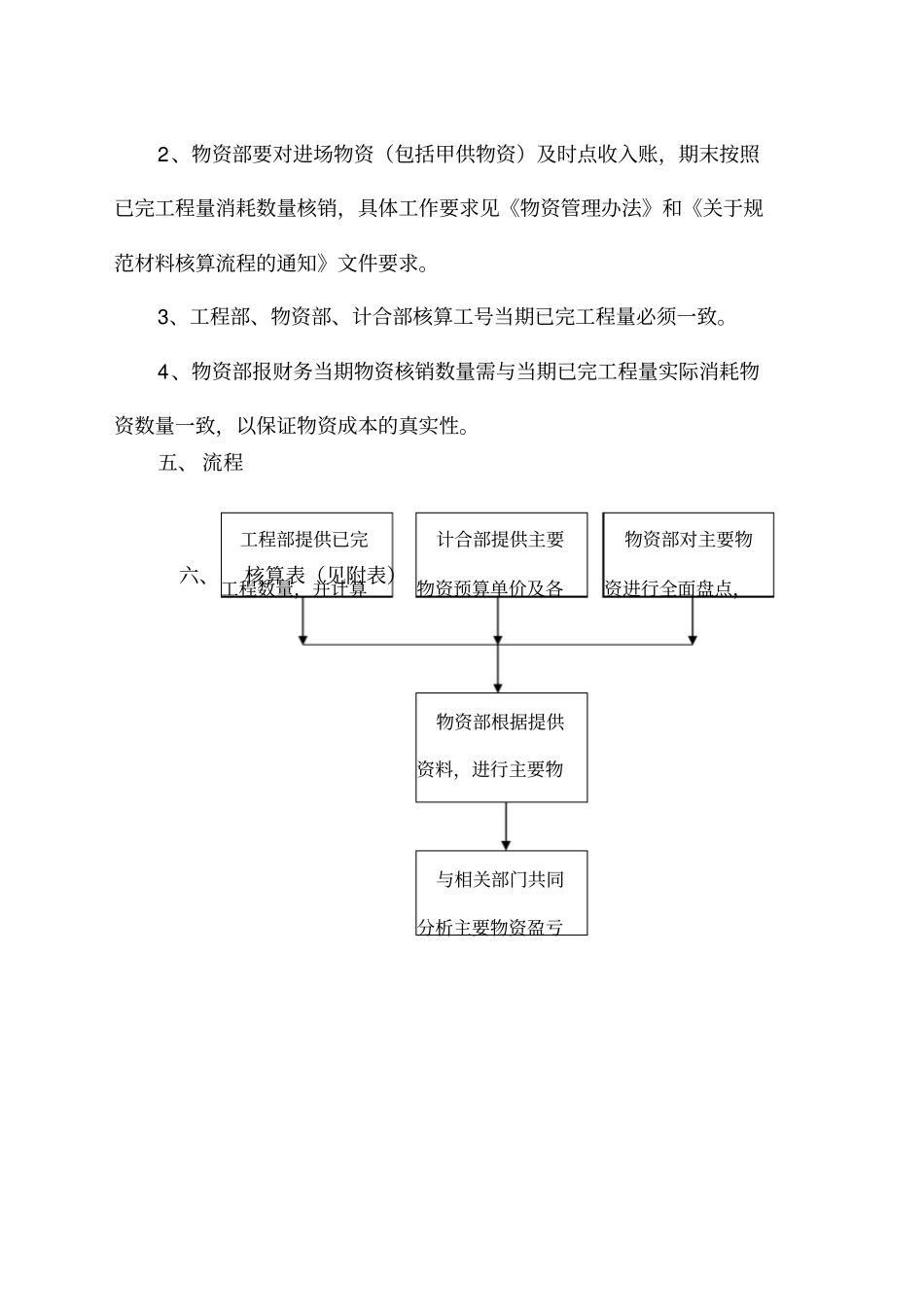

五、 流程六、核算表(见附表)工程部提供已完工程数量,并计算计合部提供主要物资预算单价及各物资部对主要物资进行全面盘点,物资部根据提供资料,进行主要物与相关部门共同分析主要物资盈亏主要物资核算表(量差分析)项目名称:年月金额单位:元序号物资名称计量单位单价应耗数量实际消耗盈亏盈亏原因设计数量合理损耗量应耗数量数量金额数量金额1 2 3 4 5 6 7=5+6 8 9=4 ×8 10=7-8 11=4 ×10 12 主要材料价差分析表项目名称:年月金额单位:元序号材料名称单位预算单价实际采购单价上期累计本期开
