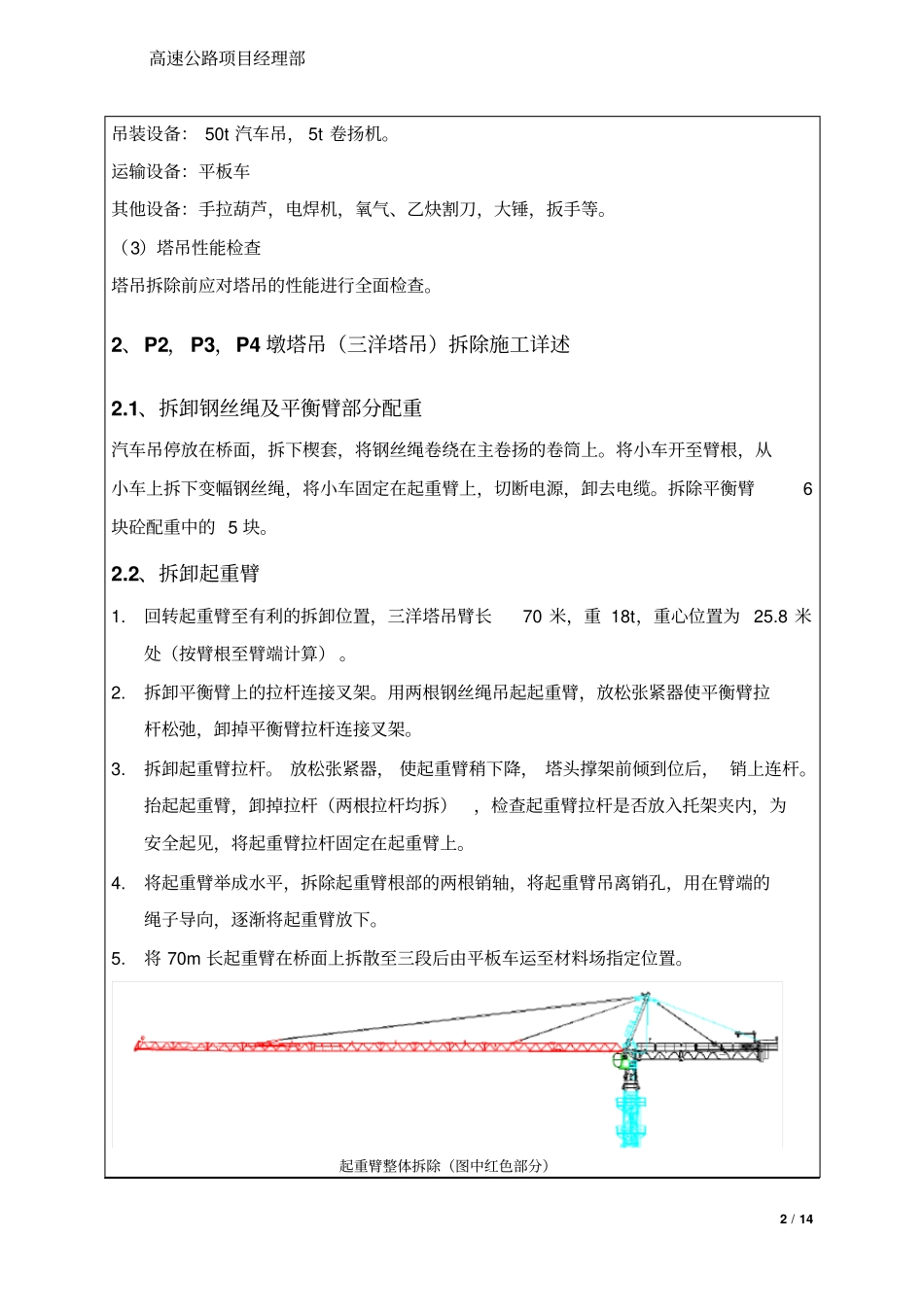

高速公路项目经理部1 / 14特大桥塔吊拆除施工安全、技术交底工程项目工程部位交底对象高速公路项目特大桥桥塔吊拆除施工作业班组及相关部门一、概述特大桥共配备 5 台塔吊,每个墩各配置一台。 P1 和 P5 墩塔吊为中联 TC7035B-16,P2,P3,P4 墩塔吊使用沈阳三建QTZ250t?m(K30/30)塔吊。P1 墩塔身由 20 个标准节组成,共有1 道附墙杆。P2 墩塔身由 56 个标准节组成,共有7 道附墙杆。P3 墩塔身由 60 个标准节组成,共有9 道附墙杆。P4 墩塔身由 58 个标准节组成,共有8 道附墙杆。P5 墩塔身由 27 个标准节组成,共有2 道附墙杆。P1 和 P5塔吊拆除时先由 50t 汽车吊在桥面将塔吊起重臂, 平衡臂,塔顶操作室等拆除。然后拆除塔身标准节, 中联塔吊标准节内自带平台,施工人员在此平台上拆卸销轴。塔身低于 30m 时,采用汽车吊在墩底拆除。塔吊附墙拉杆采用卷扬机和汽车吊配合拆除。P2,P3,P4 墩塔吊采用汽车吊在桥面先将大臂、平衡臂、塔顶、操作室等拆除,仅保留套架,然后以套架作为塔身标准节销轴拆除时的平台,将套架下降露出一个标准节后,利用桥面上的汽车吊将标准节吊至桥面。依次循环拆除墩底。塔身低于30m 时,采用汽车吊在墩底拆除。塔吊附墙拉杆采用卷扬机和汽车吊配合拆除。二、质量要求附墙拉杆锚板预埋螺栓孔修补按照要求使用Sika top 122 修补材料,要求无明显色差,修补位置无裂纹,且强度满足要求。个别附墙拉杆锚板处有铁锈污染墩身,需要打磨清除干净。三、施工要点1、施工准备(1)材料准备拆除需要使用的吊篮以及相应的钢丝绳和卡环等吊索具经全面检查合格后方可使用。(2)设备、器具准备高速公路项目经理部2 / 14吊装设备: 50t 汽车吊, 5t 卷扬机。运输设备:平板车其他设备:手拉葫芦,电焊机,氧气、乙炔割刀,大锤,扳手等。(3)塔吊性能检查塔吊拆除前应对塔吊的性能进行全面检查。2、P2,P3,P4 墩塔吊(三洋塔吊)拆除施工详述2.1、拆卸钢丝绳及平衡臂部分配重汽车吊停放在桥面,拆下楔套,将钢丝绳卷绕在主卷扬的卷筒上。将小车开至臂根,从小车上拆下变幅钢丝绳,将小车固定在起重臂上,切断电源,卸去电缆。拆除平衡臂6块砼配重中的 5 块。2.2、拆卸起重臂1.回转起重臂至有利的拆卸位置,三洋塔吊臂长70 米,重 18t,重心位置为 25.8 米处(按臂根至臂端计算) 。2.拆卸平衡臂上的拉杆连接叉架。用两根钢丝绳吊起起重臂,放松张紧器使平衡臂拉杆...
