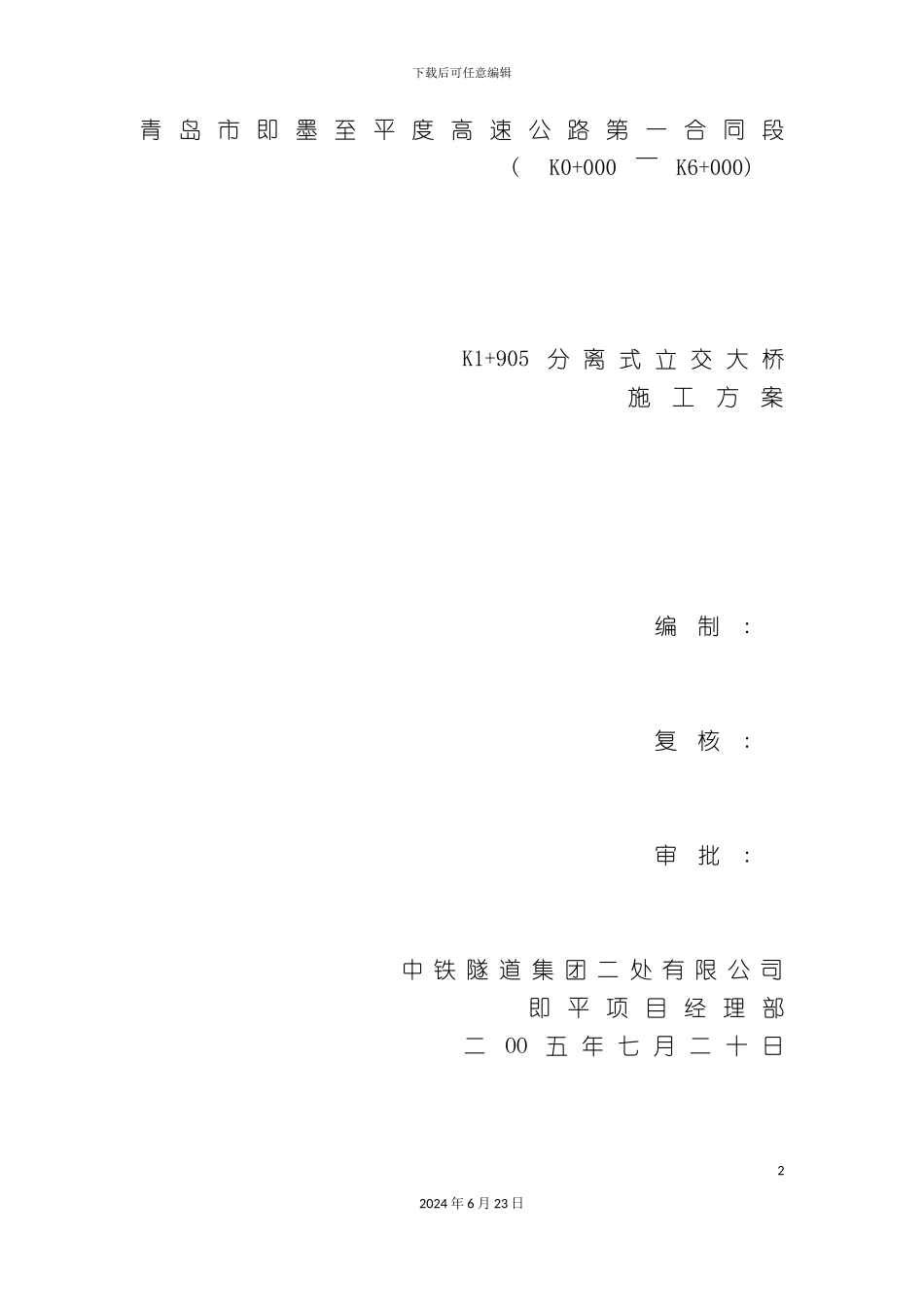

下载后可任意编辑分离式立交桥施工方案12024 年 6 月 23 日下载后可任意编辑青 岛 市 即 墨 至 平 度 高 速 公 路 第 一 合 同 段 ( K0+000~K6+000) K1+905 分 离 式 立 交 大 桥 施工方案 编制: 复核: 审批: 中 铁 隧 道 集 团 二 处 有 限 公 司 即 平 项 目 经 理 部 二OO五 年 七 月 二 十 日22024 年 6 月 23 日下载后可任意编辑目录1

编制依据…………………………………………………………………………
工程概况及施工条件……………………………………………………………
1 工程概况………………………………………………………………………3 2
2 设计标准及原则………………………………………………………………4 2
3 地质情况………………………………………………………………………42
4 现场施工条件…………………………………………………………………53
施工组织、 资源配置……………………………………………………………
1 施工组织机构…………………………………………………………………63
2 施工任务划分及人员组织……………………………………………………63
3 资源配置………………………………………………………………………83
4 材料供应计划及施工进度计划………………………………………………113
1 主要材料供应计划……………………………………………32024 年 6 月 23 日下载后可任意编辑……………114
施工进度安排……………………………………………………………………
1 工期目标………………………………………………………………………11 4
2 总体施工顺序安排……………………………………………………………12 4
3 节点工期安排………
