甘肃亚特矿业股份有限公司选厂项目尾矿库工程初期坝基坑开挖施工方案八冶甘肃亚特尾矿库工程项目经理部二〇一二年八月二十日审 批 栏批 准:审 核:编 制:日 期:一、 工程概况 甘肃亚特矿业股份有限公司 6000T/日选厂项目尾矿库工程, 8 月 13日晚间 10 点左右施工现场遭遇特大暴雨袭击致使引发特大洪涝灾害及部分地段出现山体滑坡和泥石流现象
本次灾害造成初期坝工程已完土方开挖项目基本冲毁, 初期坝基坑基本被淤泥填满, 原基坑上部全部被洪水灌下载后可任意编辑满
现制定本方案对初期坝基坑进行清理工作
二、 施工方法根据类似工程的施工经验并结合本工程实际情况, 基坑内全是淤泥, 坑上开挖不可取, 只能进行坑下作业
施工时首先开挖试验段, 以猎取合理经济的开槽边坡, 如遇地质情况有变化时, 相应的做出调整
开挖时机械挖土至槽底高程以上 0
20m, 余下 0
2m 采纳人工清挖, 以保证无超、 欠挖, 原状土不受扰动, 人工开挖要求极速、 尽量一次成形
基坑弃土应随时清理, 用自卸汽车运至指定弃土地点

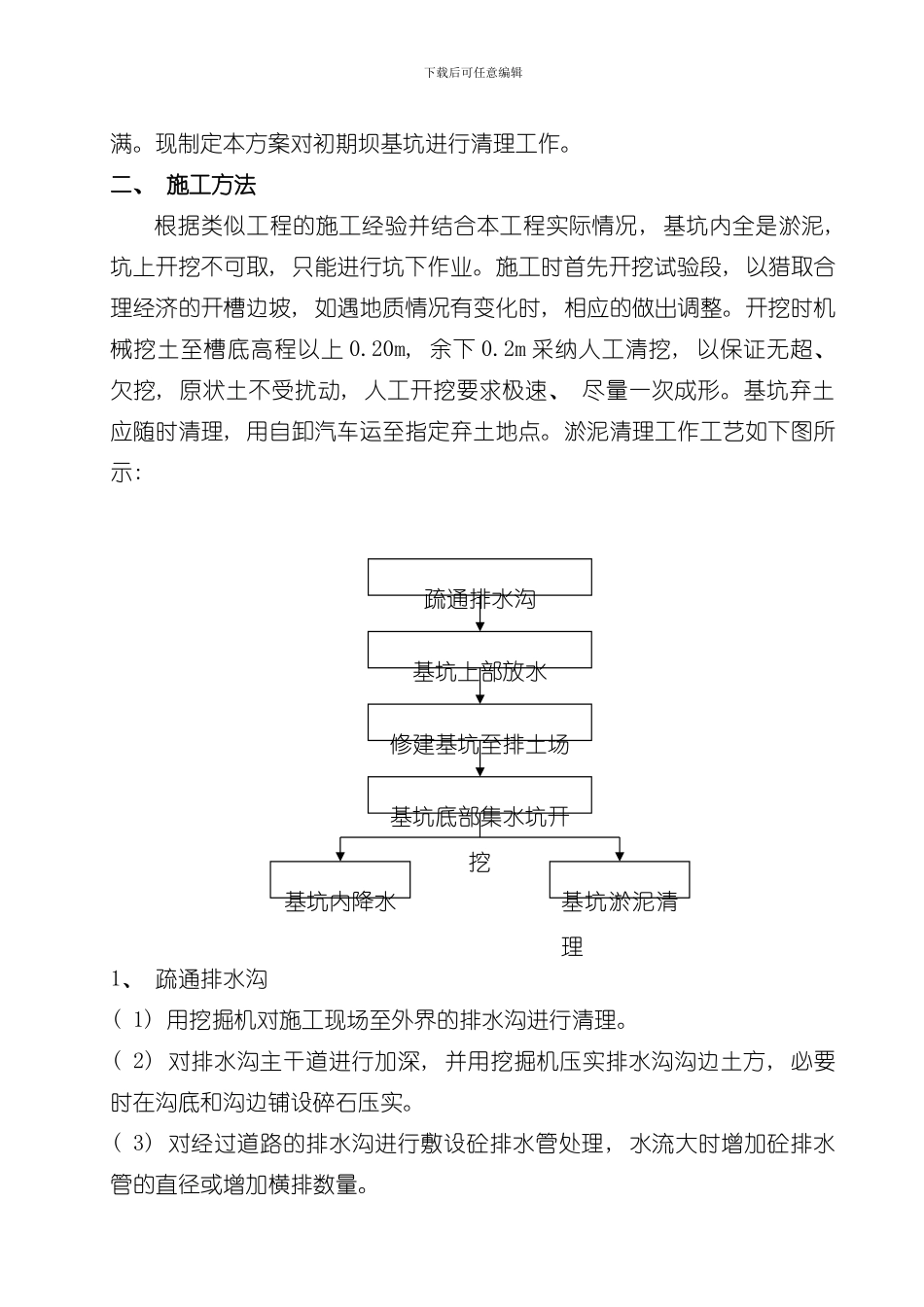

淤泥清理工作工艺如下图所示: 1、 疏通排水沟( 1) 用挖掘机对施工现场至外界的排水沟进行清理
( 2) 对排水沟主干道进行加深, 并用挖掘机压实排水沟沟边土方, 必要时在沟底和沟边铺设碎石压实
( 3) 对经过道路的排水沟进行敷设砼排水管处理, 水流大时增加砼排水管的直径或增加横排数量
疏通排水沟基坑上部放水修建基坑至排土场道路基坑底部集水坑开挖基坑内降水基坑淤泥清理下载后可任意编辑( 4) 在砼排水管进水口安装钢丝网片, 常常对遗留杂物进行清理以免砼排水管被杂物堵塞
2、 基坑上部放水( 1) 用挖掘机开挖基坑上部的排水沟, 排水沟不能挖太深, 也不能和堰塞湖直接挖通
( 2) 用挖掘机慢慢挖通排水沟, 并用挖掘机挖铲挡住污水, 使用污水慢慢排放, 以防水流速度过快冲毁排水
