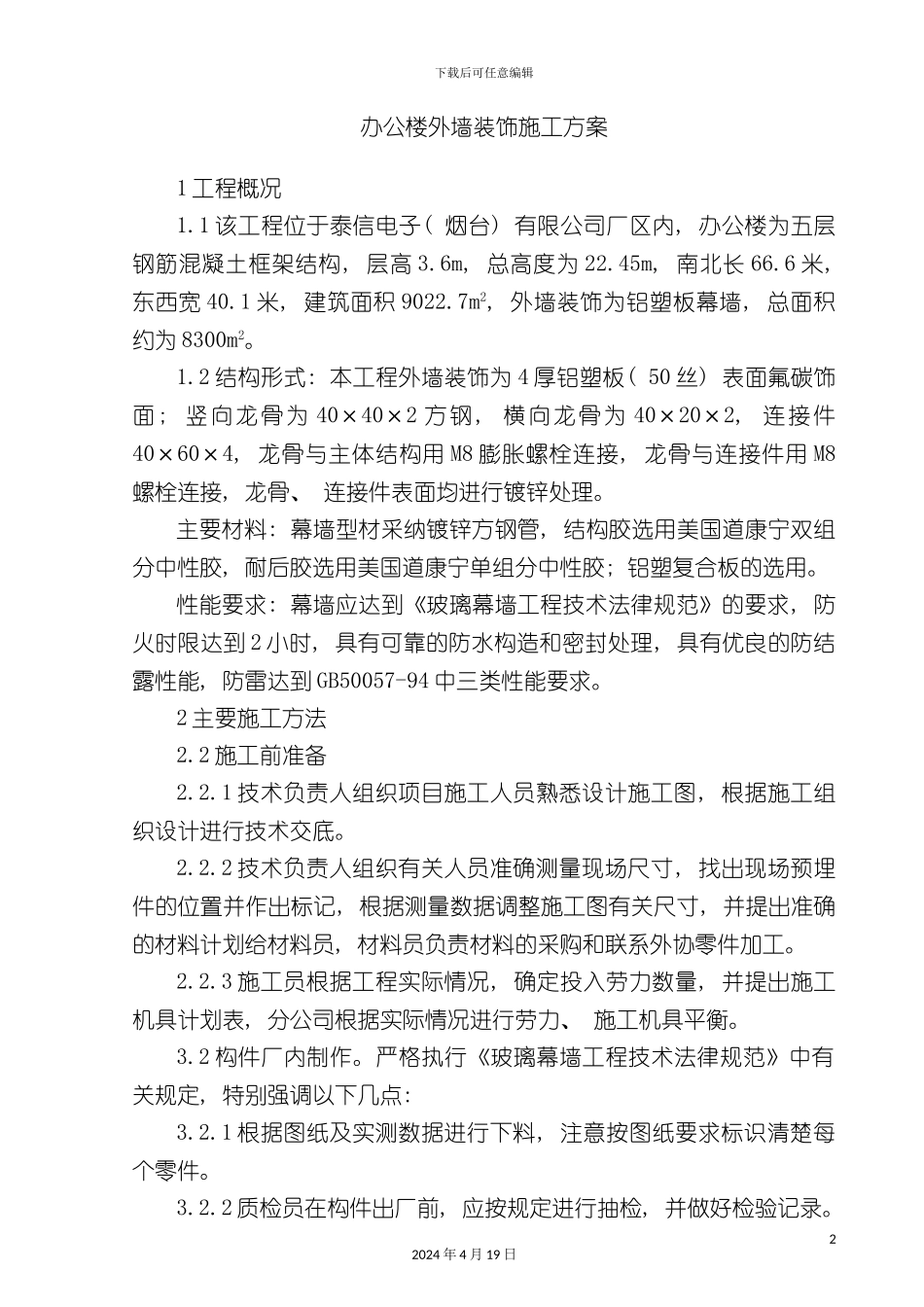

下载后可任意编辑办公楼外墙铝塑板施工方案12024 年 4 月 19 日下载后可任意编辑办公楼外墙装饰施工方案1 工程概况1.1 该工程位于泰信电子( 烟台) 有限公司厂区内, 办公楼为五层钢筋混凝土框架结构, 层高 3.6m, 总高度为 22.45m, 南北长 66.6 米,东西宽 40.1 米, 建筑面积 9022.7m2, 外墙装饰为铝塑板幕墙, 总面积约为 8300m2。1.2 结构形式: 本工程外墙装饰为 4 厚铝塑板( 50 丝) 表面氟碳饰面; 竖向龙骨为 40×40×2 方钢, 横向龙骨为 40×20×2, 连接件40×60×4, 龙骨与主体结构用 M8 膨胀螺栓连接, 龙骨与连接件用 M8螺栓连接, 龙骨、 连接件表面均进行镀锌处理。主要材料: 幕墙型材采纳镀锌方钢管, 结构胶选用美国道康宁双组分中性胶, 耐后胶选用美国道康宁单组分中性胶; 铝塑复合板的选用。性能要求: 幕墙应达到《玻璃幕墙工程技术法律规范》的要求, 防火时限达到 2 小时, 具有可靠的防水构造和密封处理, 具有优良的防结露性能, 防雷达到 GB50057-94 中三类性能要求。2 主要施工方法2.2 施工前准备2.2.1 技术负责人组织项目施工人员熟悉设计施工图, 根据施工组织设计进行技术交底。2.2.2 技术负责人组织有关人员准确测量现场尺寸, 找出现场预埋件的位置并作出标记, 根据测量数据调整施工图有关尺寸, 并提出准确的材料计划给材料员, 材料员负责材料的采购和联系外协零件加工。2.2.3 施工员根据工程实际情况, 确定投入劳力数量, 并提出施工机具计划表, 分公司根据实际情况进行劳力、 施工机具平衡。3.2 构件厂内制作。严格执行《玻璃幕墙工程技术法律规范》中有关规定, 特别强调以下几点: 3.2.1 根据图纸及实测数据进行下料, 注意按图纸要求标识清楚每个零件。3.2.2 质检员在构件出厂前, 应按规定进行抽检, 并做好检验记录。22024 年 4 月 19 日下载后可任意编辑3.3 构件进场构件进入施工场地现场后, 施工员组织人员进行选择, 剔除不符合标准要求的连接件、 铝型材及其它零件。合格品分类堆放, 并做好标识。不合格的构件应及时退场, 以免误用影响到工程质量。 施工场地现场物资由施工员负责管理, 做好构件发放、 登记手续, 以便于该工程的成本管理; 仓库要有防盗措施, 防止构件丢失。4.外墙铝塑板安装工艺流程: 放线→检查放线→安装连接件→质量检查→安装龙骨→质量检验→安装铝塑板→质量检验→密封→清扫→全面检查验收放线: 在每一...
