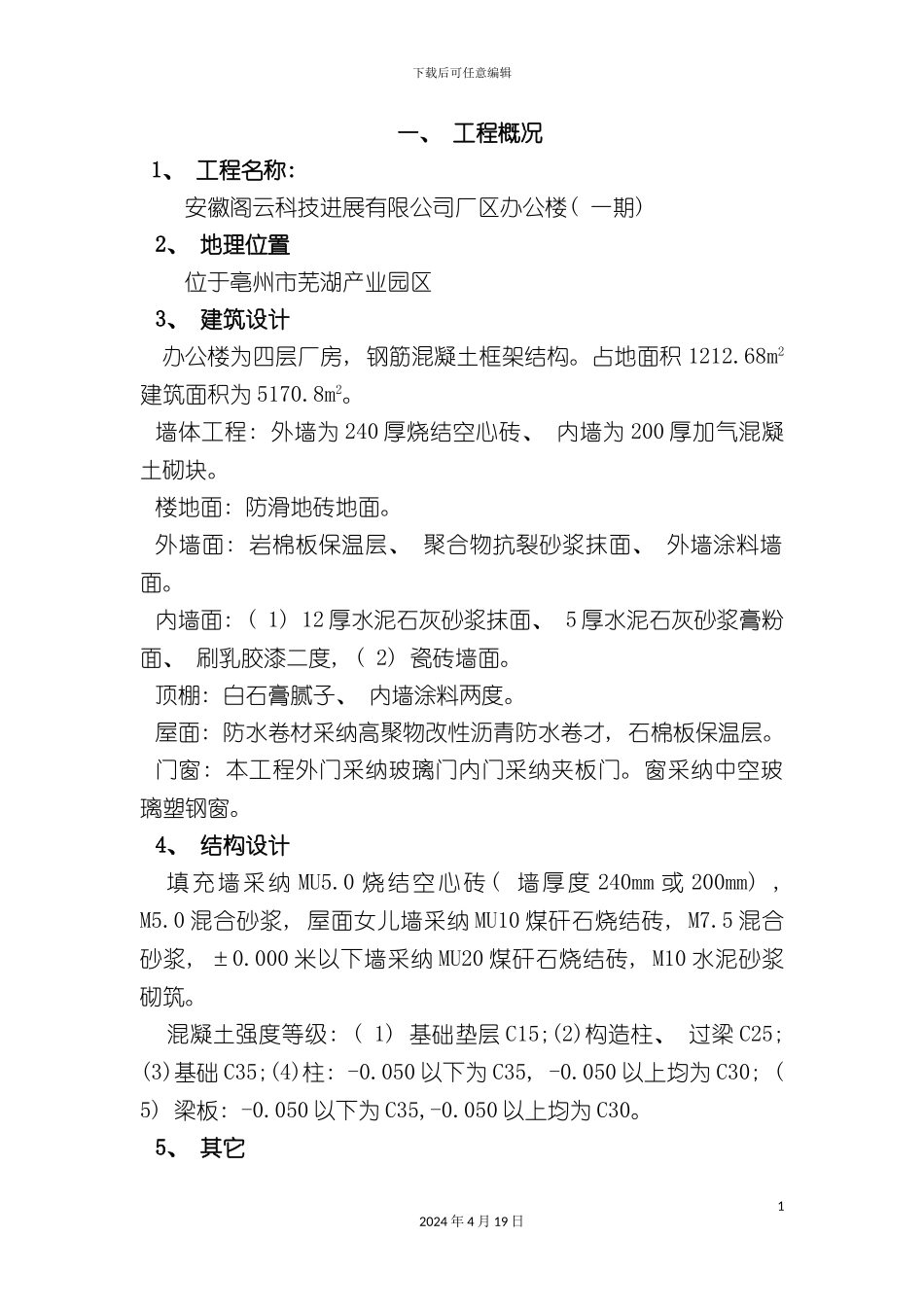

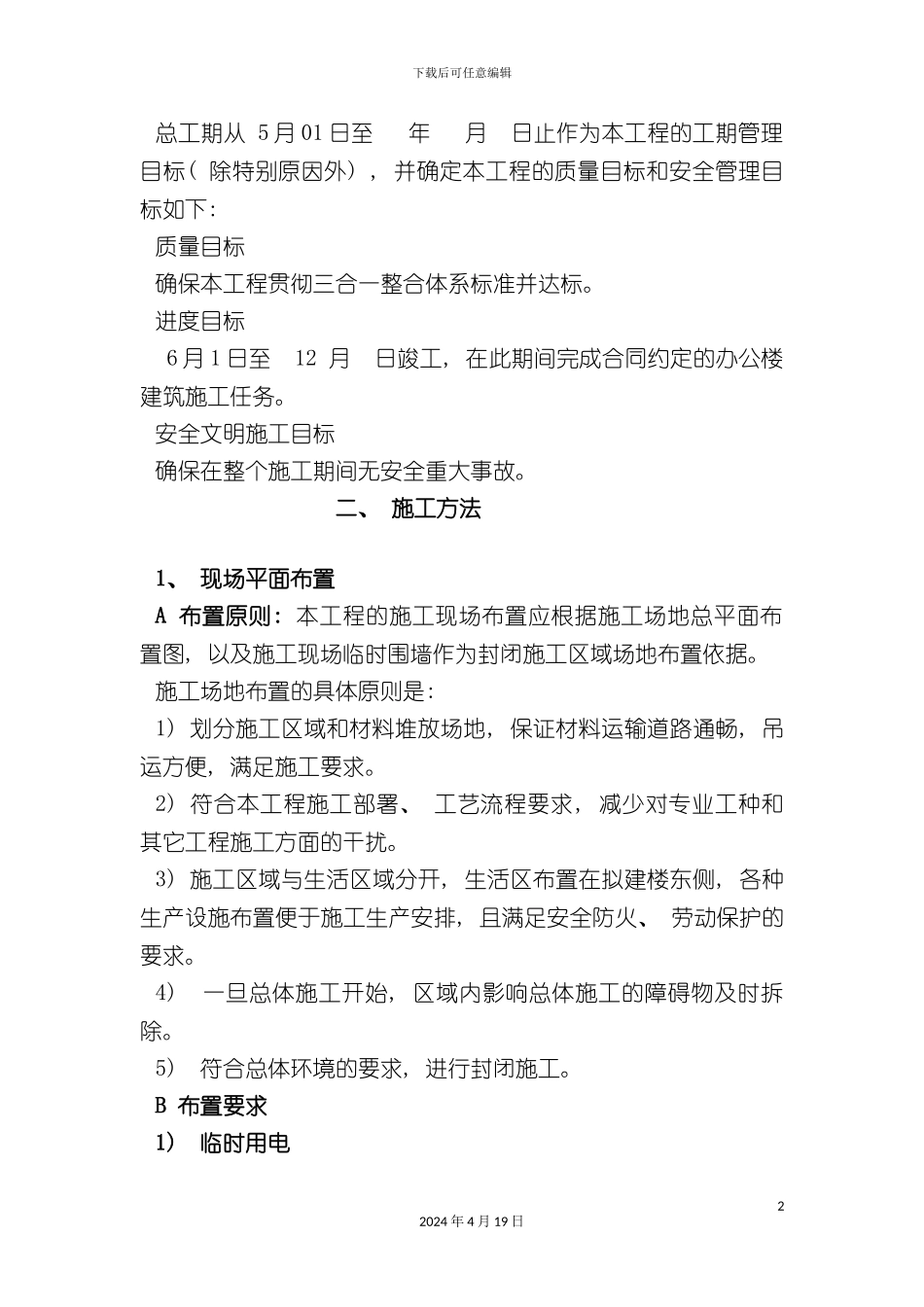

下载后可任意编辑办公楼施工方案12024 年 4 月 19 日下载后可任意编辑一、 工程概况 1、 工程名称: 安徽阁云科技进展有限公司厂区办公楼( 一期) 2、 地理位置位于亳州市芜湖产业园区3、 建筑设计办公楼为四层厂房, 钢筋混凝土框架结构。占地面积 1212.68m2建筑面积为 5170.8m2。墙体工程: 外墙为 240 厚烧结空心砖、 内墙为 200 厚加气混凝土砌块。楼地面: 防滑地砖地面。外墙面: 岩棉板保温层、 聚合物抗裂砂浆抹面、 外墙涂料墙面。内墙面: ( 1) 12 厚水泥石灰砂浆抹面、 5 厚水泥石灰砂浆膏粉面、 刷乳胶漆二度, ( 2) 瓷砖墙面。顶棚: 白石膏腻子、 内墙涂料两度。屋面: 防水卷材采纳高聚物改性沥青防水卷才, 石棉板保温层。门窗: 本工程外门采纳玻璃门内门采纳夹板门。窗采纳中空玻璃塑钢窗。4、 结构设计填充墙采纳 MU5.0 烧结空心砖( 墙厚度 240mm 或 200mm) , M5.0 混合砂浆, 屋面女儿墙采纳 MU10 煤矸石烧结砖, M7.5 混合砂浆, ±0.000 米以下墙采纳 MU20 煤矸石烧结砖, M10 水泥砂浆砌筑。混凝土强度等级: ( 1) 基础垫层 C15;(2)构造柱、 过梁 C25;(3)基础 C35;(4)柱: -0.050 以下为 C35, -0.050 以上均为 C30; ( 5) 梁板: -0.050 以下为 C35,-0.050 以上均为 C30。5、 其它12024 年 4 月 19 日下载后可任意编辑总工期从 5 月 01 日至 年 月 日止作为本工程的工期管理目标( 除特别原因外) , 并确定本工程的质量目标和安全管理目标如下: 质量目标确保本工程贯彻三合一整合体系标准并达标。进度目标 6 月 1 日至 12 月 日竣工, 在此期间完成合同约定的办公楼建筑施工任务。安全文明施工目标确保在整个施工期间无安全重大事故。 二、 施工方法1、 现场平面布置A 布置原则: 本工程的施工现场布置应根据施工场地总平面布置图, 以及施工现场临时围墙作为封闭施工区域场地布置依据。施工场地布置的具体原则是: 1) 划分施工区域和材料堆放场地, 保证材料运输道路通畅, 吊运方便, 满足施工要求。2) 符合本工程施工部署、 工艺流程要求, 减少对专业工种和其它工程施工方面的干扰。3) 施工区域与生活区域分开, 生活区布置在拟建楼东侧, 各种生产设施布置便于施工生产安排, 且满足安全防火、 劳动保护的要求。4) 一旦总体施工开始, 区域内影响总体施工的障碍物及时拆除。5) 符合总体环境的要求, 进行封闭施工。...
