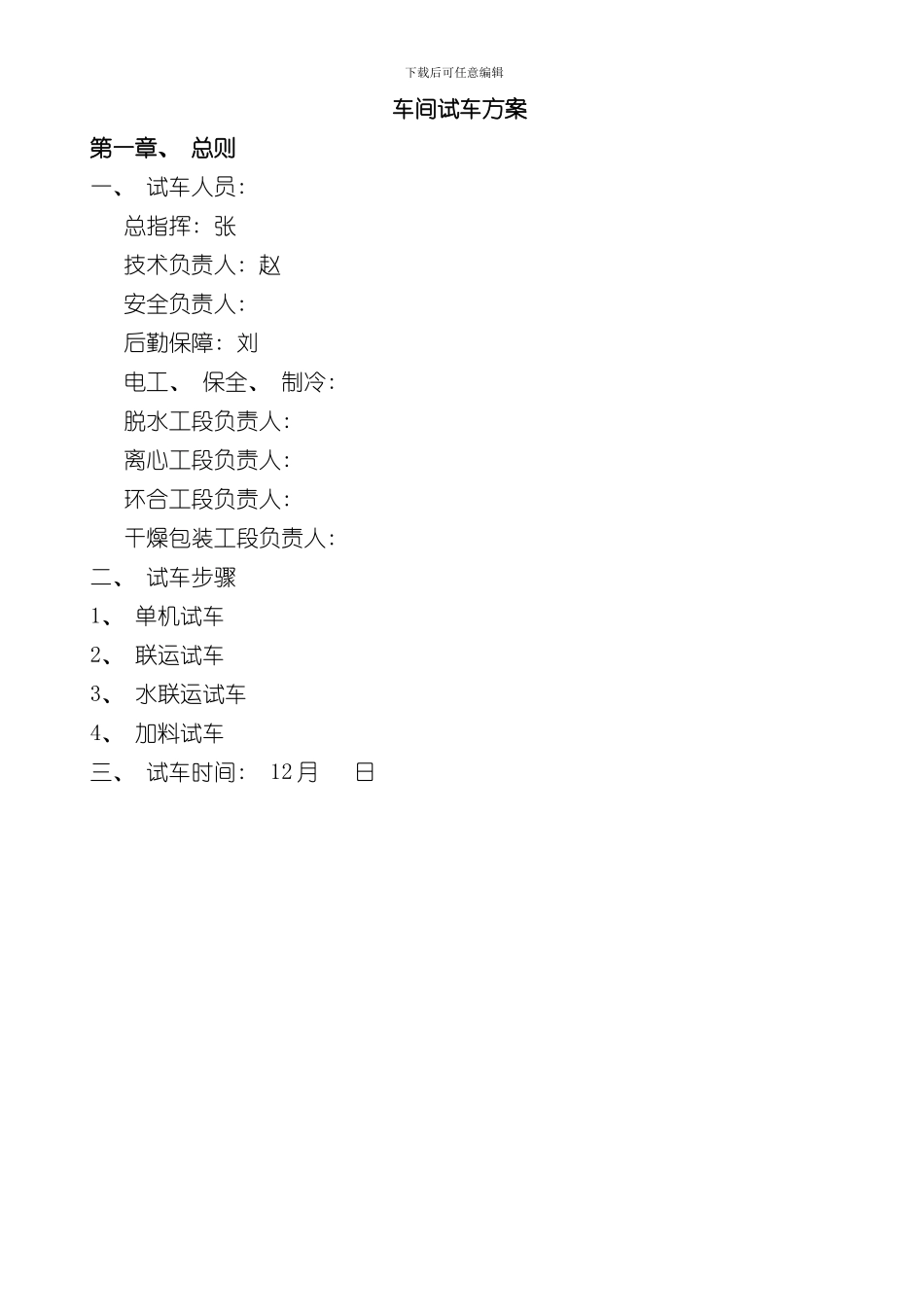

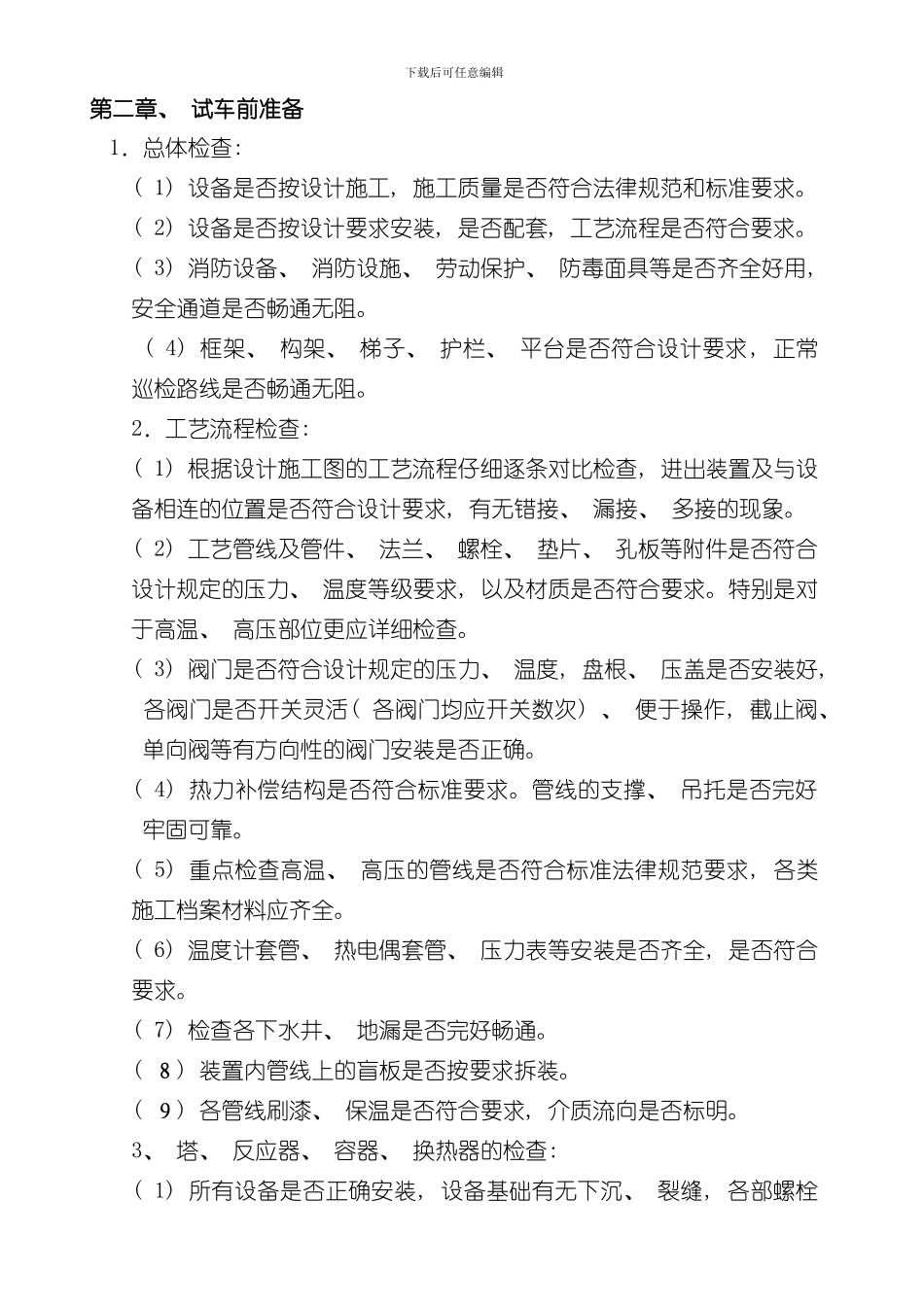

下载后可任意编辑xxxx 有限责任公司试 车 方 案 编制: 审核: 批准: 二零一三年十二月下载后可任意编辑 车间试车方案第一章、 总则一、 试车人员: 总指挥: 张 技术负责人: 赵 安全负责人: 后勤保障: 刘 电工、 保全、 制冷: 脱水工段负责人: 离心工段负责人: 环合工段负责人: 干燥包装工段负责人: 二、 试车步骤1、 单机试车2、 联运试车3、 水联运试车4、 加料试车三、 试车时间: 12 月 日下载后可任意编辑第二章、 试车前准备1.总体检查: ( 1) 设备是否按设计施工, 施工质量是否符合法律规范和标准要求。( 2) 设备是否按设计要求安装, 是否配套, 工艺流程是否符合要求。( 3) 消防设备、 消防设施、 劳动保护、 防毒面具等是否齐全好用, 安全通道是否畅通无阻。 ( 4) 框架、 构架、 梯子、 护栏、 平台是否符合设计要求, 正常巡检路线是否畅通无阻。 2.工艺流程检查: ( 1) 根据设计施工图的工艺流程仔细逐条对比检查, 进出装置及与设备相连的位置是否符合设计要求, 有无错接、 漏接、 多接的现象。( 2) 工艺管线及管件、 法兰、 螺栓、 垫片、 孔板等附件是否符合设计规定的压力、 温度等级要求, 以及材质是否符合要求。特别是对于高温、 高压部位更应详细检查。( 3) 阀门是否符合设计规定的压力、 温度, 盘根、 压盖是否安装好, 各阀门是否开关灵活( 各阀门均应开关数次) 、 便于操作, 截止阀、 单向阀等有方向性的阀门安装是否正确。( 4) 热力补偿结构是否符合标准要求。管线的支撑、 吊托是否完好 牢固可靠。( 5) 重点检查高温、 高压的管线是否符合标准法律规范要求, 各类施工档案材料应齐全。( 6) 温度计套管、 热电偶套管、 压力表等安装是否齐全, 是否符合要求。( 7) 检查各下水井、 地漏是否完好畅通。( 8) 装置内管线上的盲板是否按要求拆装。( 9) 各管线刷漆、 保温是否符合要求, 介质流向是否标明。3、 塔、 反应器、 容器、 换热器的检查: ( 1) 所有设备是否正确安装, 设备基础有无下沉、 裂缝, 各部螺栓下载后可任意编辑是否满扣、 齐整、 紧固, 地脚螺栓有无弯曲、 变形、 裂纹及螺栓是否紧固, 设备及管线的支撑、 吊架是否安装正确。( 2) 设备级别、 材质和规格是否符合设计要求, 出厂合格证、 质量证明书、 竣工图及其它有关技术资料是否齐全准确。( 3) 设备的压力试验是否符合法律...
