下载后可任意编辑化粪池施工方案一、 工程概况: 本工程在, 系工程, 该区域为黄粘土, 所有化粪池施工作业面及周边均以硬化
由化粪池进水设计高程确定, 化粪池基坑开挖深度平均为 5
3 米; 因我方未有地勘资料, 根据前期局部开挖情况推断, 其施工化粪池所处工作面均为原状土, 与正在施工的建筑物相邻侧有网喷护壁, 故该工程化粪池实行减载后放坡明挖( 详基坑开挖示意图)
与新建主体封顶的建筑物相邻处为钢筋砼柱与剪力墙, 且该处建筑物基础在我施工化粪池基础下约 3
0 米; 另地下水位因高层建筑施工降水不会影响化粪池施工, 但当前为秋季作业, 在基坑底部理通排水沟并挖出集水坑进行其间的临时排水
另现经了解调查, 施工场地内的施工用电线路已下地下室, 施工用水管线紧邻施工围墙, 故我施工交通线路现无施工用管线
至于原有 420 厂的地下遗留管线及隐蔽障碍资料不详
开挖前应及时了解, 开挖时应进行触探与随时监控
二、 土基坑施工依据 G13-100SQF 钢筋砼化粪池标准图尺寸, 采纳机械开并辅以人工捡底, 该土方开挖施工流程如下: 1、 测量放线( 1) 、 开挖前根据施工图和放线控制桩测量确定化粪池中心线和附属构筑物位置, 核对临时水准点的高程, 测放挖掘坑边线、 堆土、 堆料界限及临时便道的范围, 再根据确定后的基坑上口开挖宽度, 用石灰线标明开挖边线; 同时测设原地面高程, 经过设计基底高程初定开挖深度, 并复核高程
开挖平面尺寸及放坡详图附后
( 2) 、 联测复核后临时水准点和化粪池轴线控制桩设置在便于观测且牢固的建筑物上, 而且要有备份控制点, 并对之实行保护措施, 防止损毁
( 3) 、 临时水准点、 基坑轴线控制桩、 高程桩, 要经过复核方可使用, 并常常进行校核
2、 基坑开挖( 1) 、 采纳机挖机运、 人工修坡捡底的方法施工

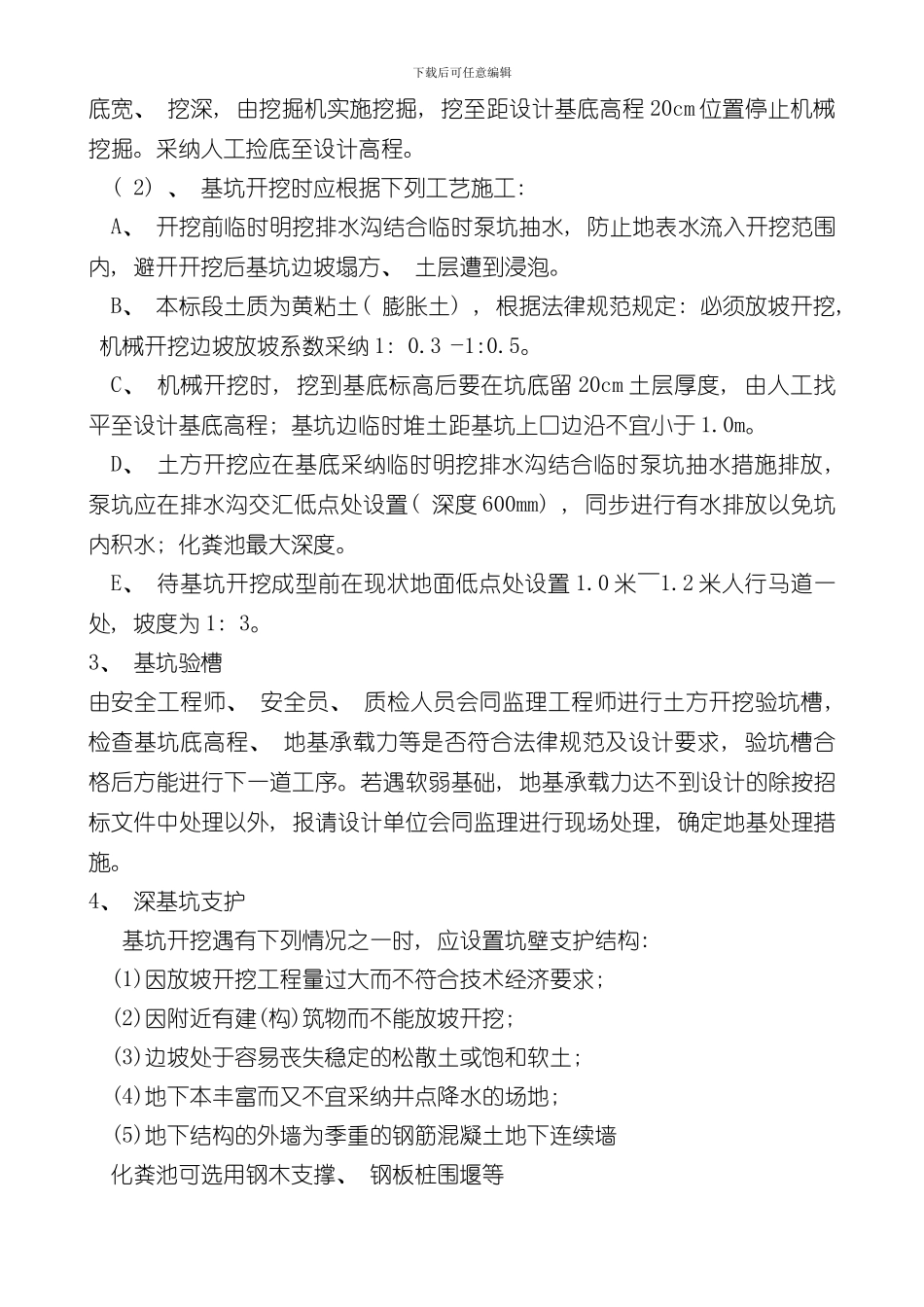

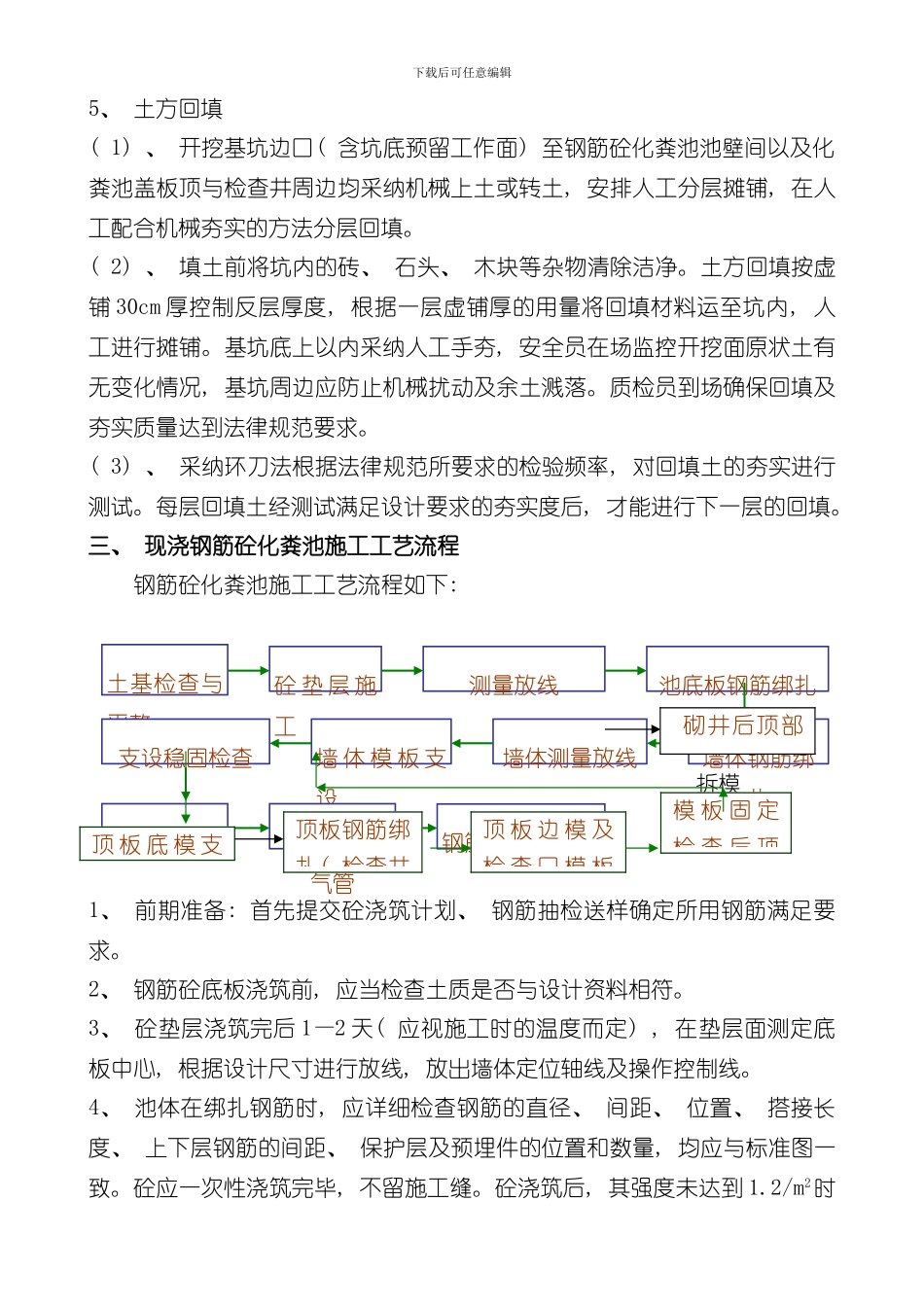

依据计算的边坡、 下载后可任意
